ГОТОВНОСТЬ 98%
Позиция 1
- Монтаж окон до 20 этажа на 100%
- Закончена каменная кладка
- Штукатурка 100% и стяжка полов квартир и МОП 98%
- Каркасы витражей до 20 этажа, остекление 100%.
- Установка дверей квартир и МОП 100%
- Кровельные работы на 100%
- Монтаж котельной на 100%
- Монтаж стояков отопления и канализации до 20 этажа.
- Настройка лифтового оборудования 100%
Позиция 2
- Штукатурка и стяжка полов квартир и МОП на 100%
- Покраска МОП на 100%
- Установка дверей квартир и МОП на 100%
- Установлены витражи, остекление выполнено на 100%
- Смонтированы пвх витражи 1 коммерческого этажа 100%
- Кровельные работы на 100%
- Штукатурка лоджий и балконов на 100%
- Установка и настройка лифтового оборудования 100%

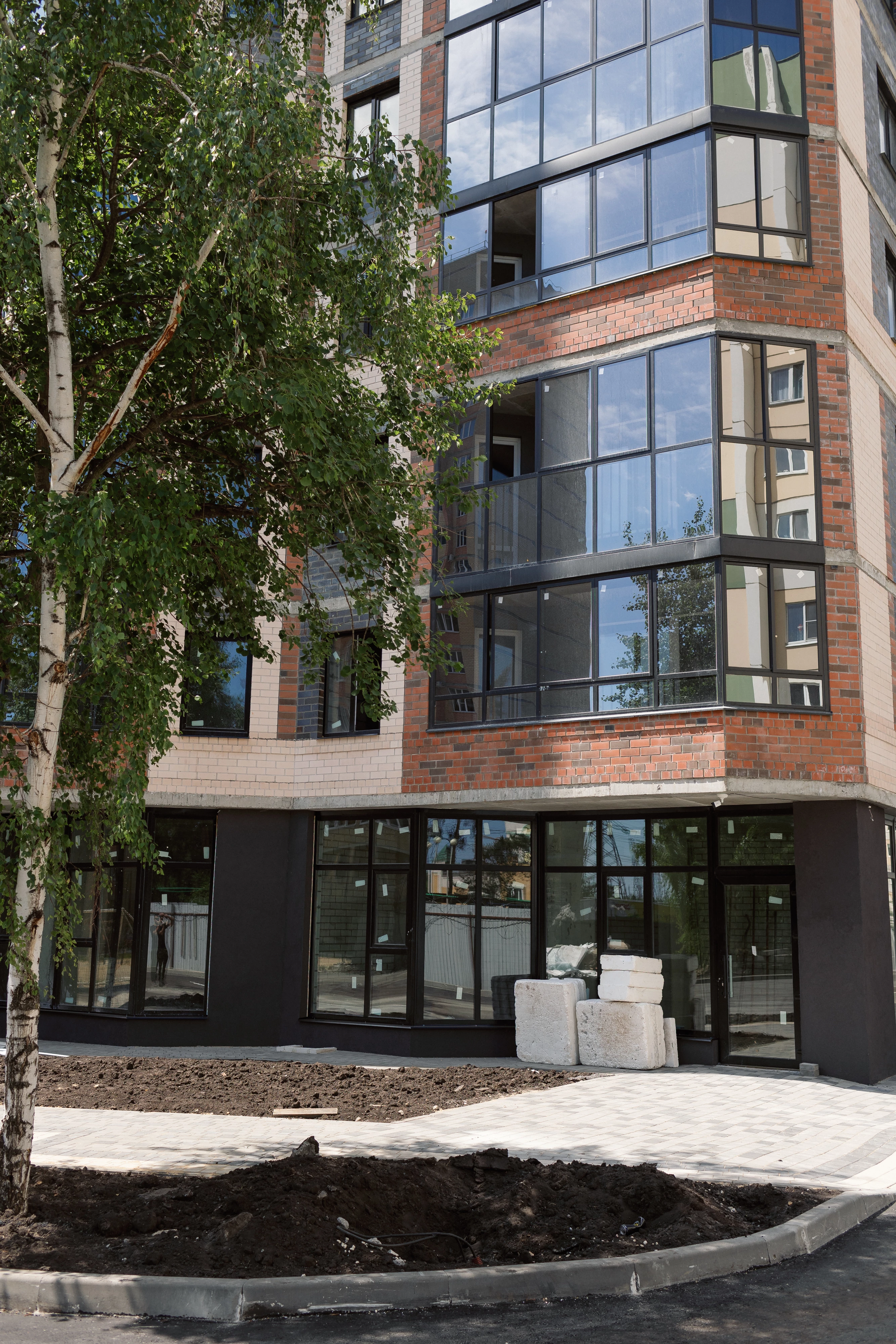

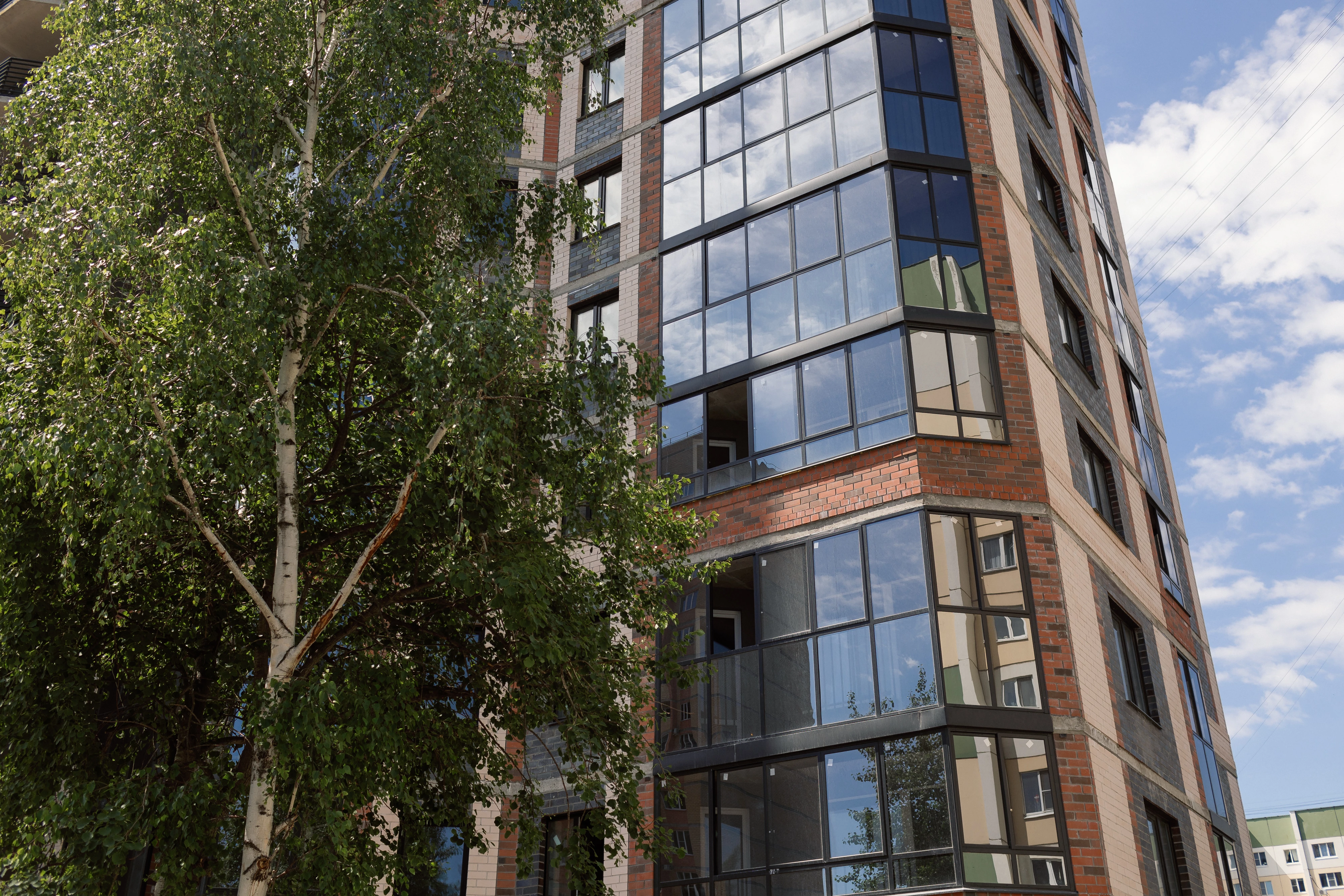

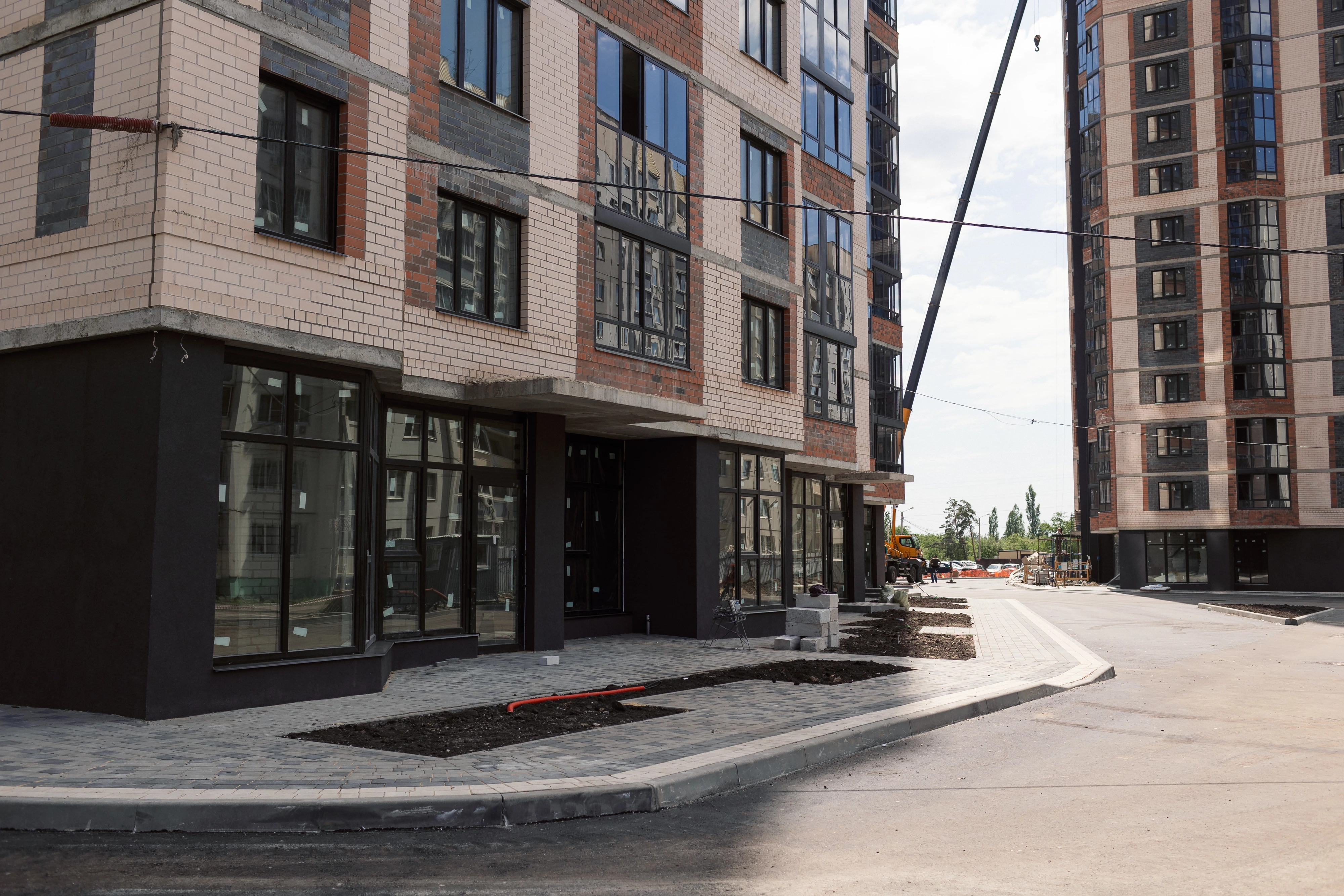

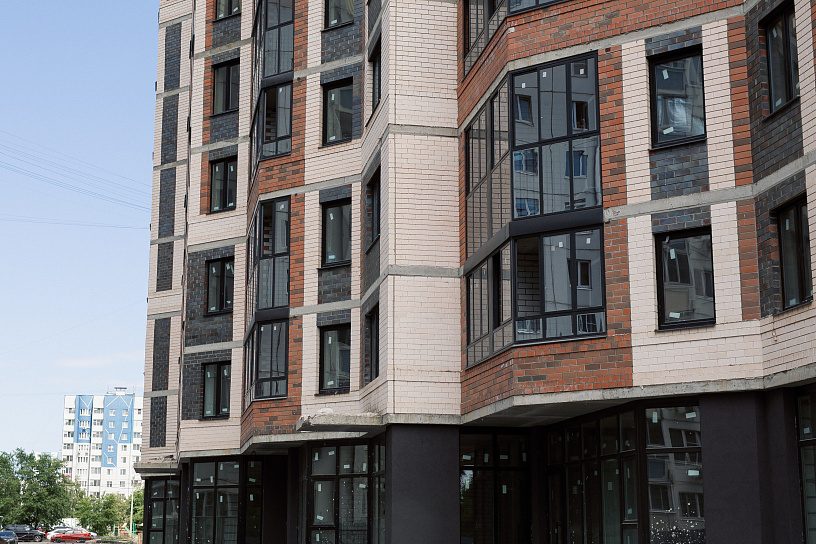

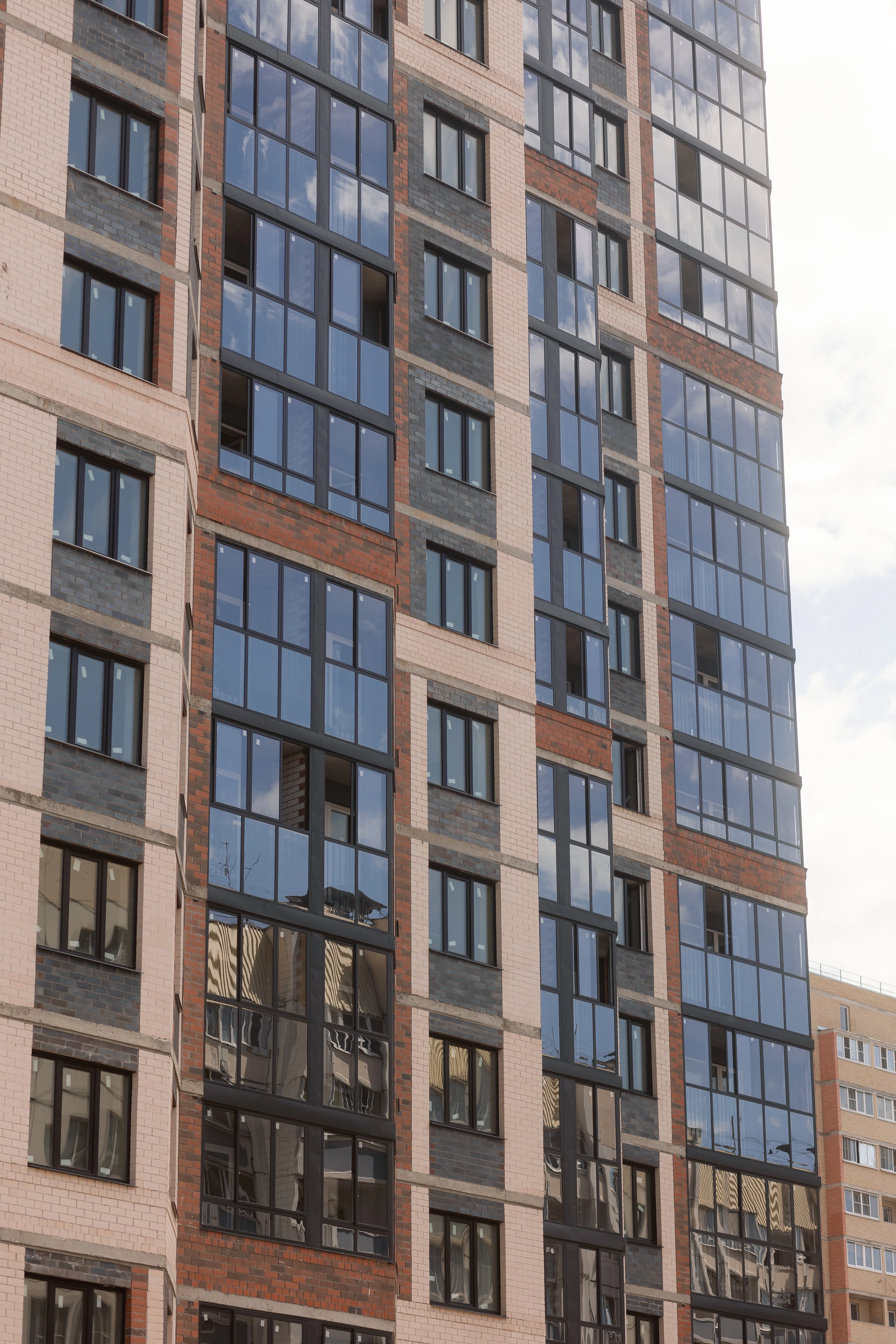

Благоустройство территорий 97%
