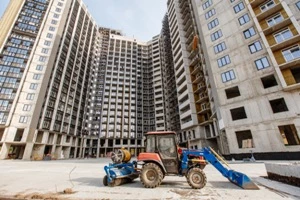

- Кирпичная кладка 1 этажа выполнена на 20%
- Кирпичная кладка цокольного этажа выполнена на 20%
- Ведется установка внутренних перегородок 18 этажа 4 секции
- Установка внутренних перегородок 3 секции выполнена на 100%
- Электромонтажные работы в МОП выполнены на 90%
- Сантехнические работы в 3 секции выполнены на 95%
- Сантехнические работы в 4 секции ведутся на уровне 18 этажа

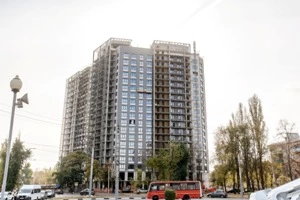

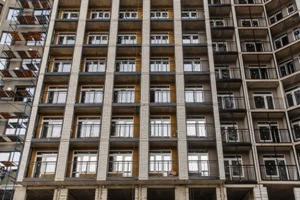

- Фасадные работы 1 секции выполнены на 90%
- Фасадные работы 2 и 3 секций выполнены на 80%
- Фасадные работы 4 секции выполнены на 30%
- Остекление 3 секции выполнено на 100%
- Остекление 4 секции выполнено на 80%
- Кирпичная кладка 2 этажа коммерческих помещений выполнена на 90%
- Монтаж оборудования котельной выполнен на 95%
- Ведутся пуско - наладочные работы котельной
- Работы по установке вентиляционных систем выполнены на 90%
- Установка входных дверей в 3 секции выполнена на 60%.
- Работы по организации хозяйственной и ливневой канализации по периметру выполнены на 85%
- Работы по подведению газа для котельной выполнены на 100%
- Работы по монтажу лифтов выполнены на 35%
- Работы по монтажу направляющих для витражного остекления 1 секции выполнены на 80%
- Ведутся работы по остеклению 1-2 секции
- Работы по остеклению 3 секции выполнены на 80%, 4 секции на 20%
- Отделка МОП 1 секции выполнена на 70%, 2 секции на 10%
- Кровельные работы 3-4 секции выполнены на 50%
- Кровельные работы 1-2 секции выполнены на 100%
