НОВОСТИ СО СТРОИТЕЛЬНОЙ ПЛОЩАДКИ ЖД РОЗМАРИН 30 АПРЕЛЯ

1 секция:

  • Устройство монолитных приямков выполнено на 100%;
  • На цокольном этаже продолжается кладка перегородок.

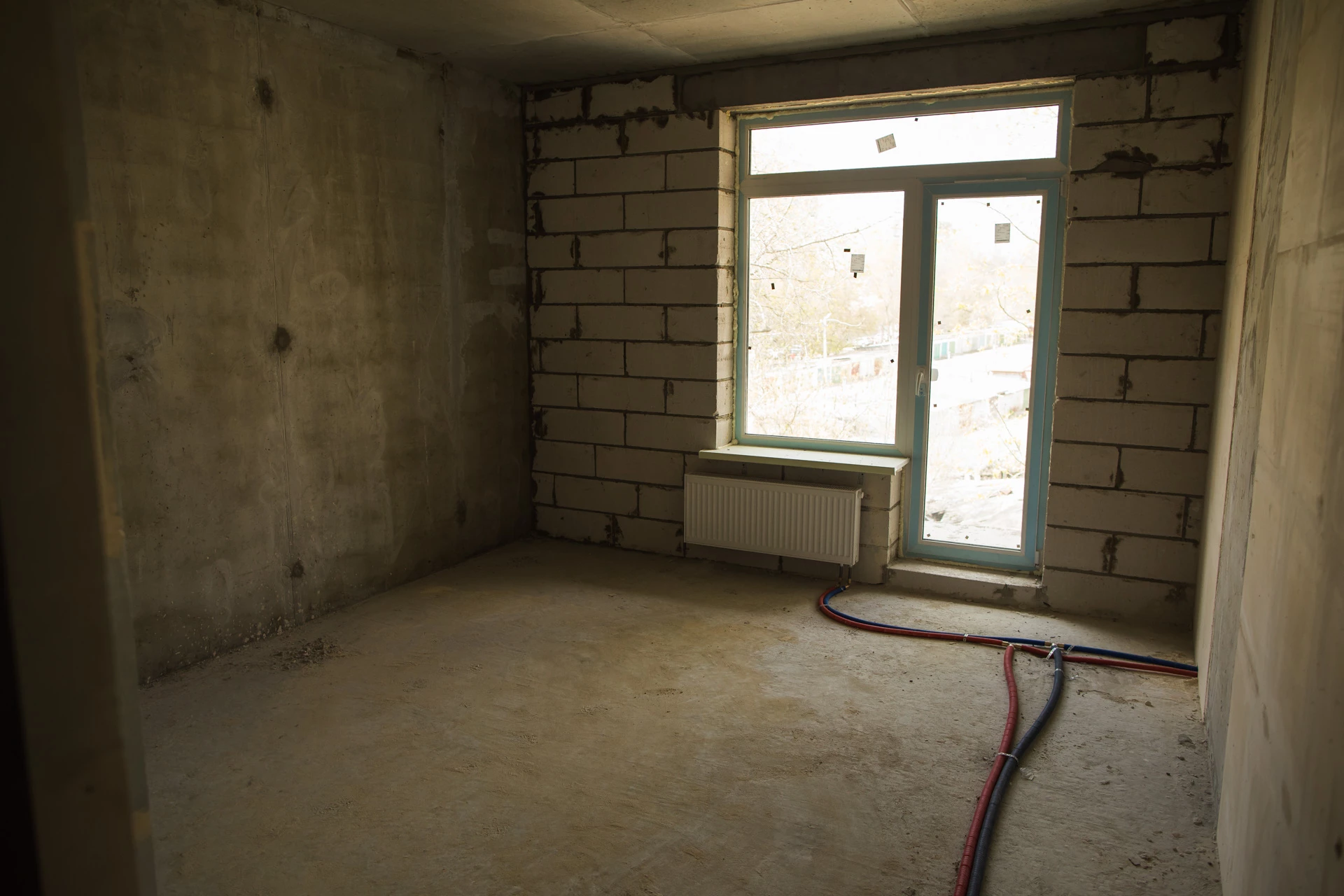

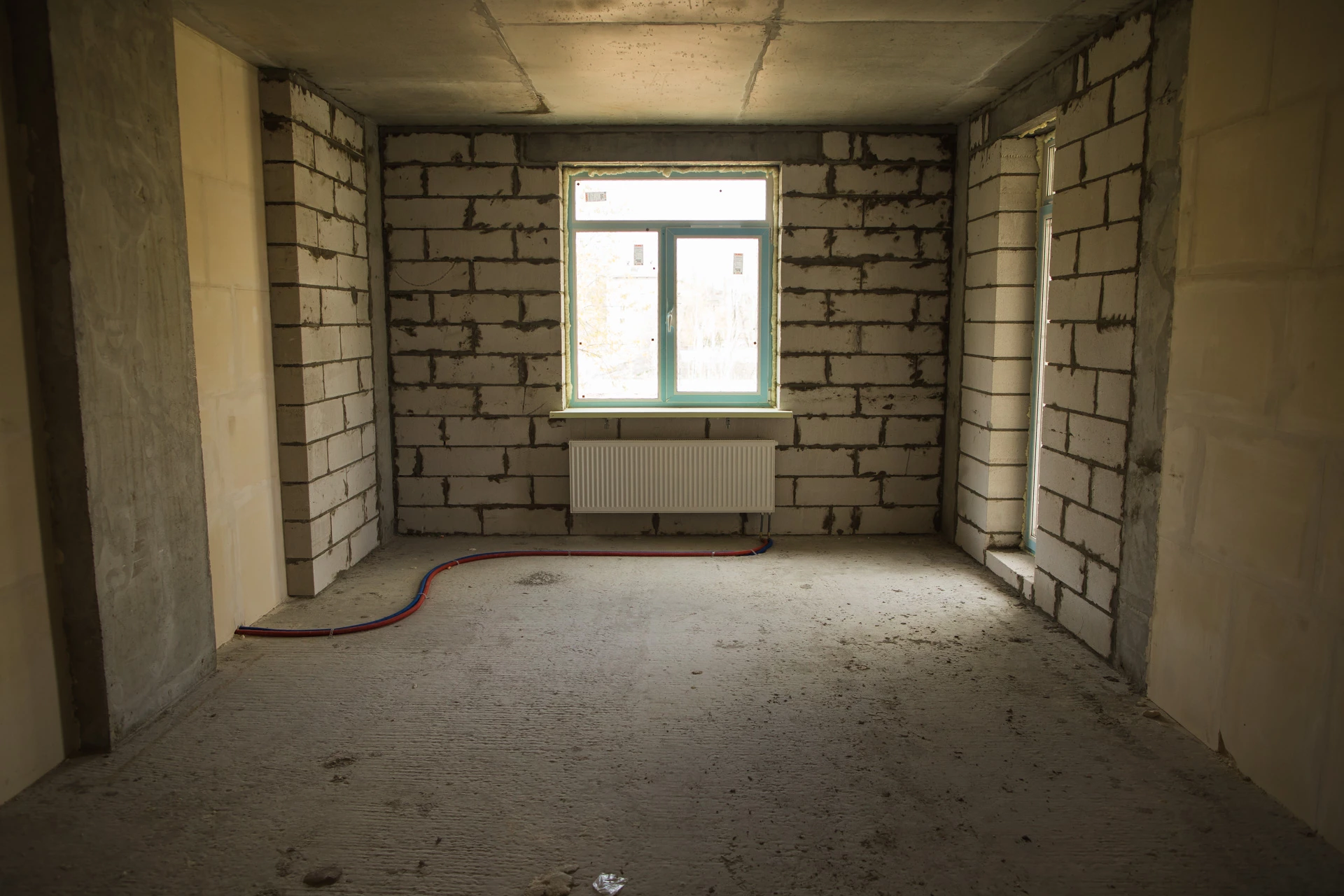

  • Работы по устройству сантехники выполнены на 90% (стояки, ливнёвка, отопление);
  • Цокольный этаж – устройство перегородок офисных помещений выполнено на 95%;
  • Установлены оконные конструкции и подоконники;

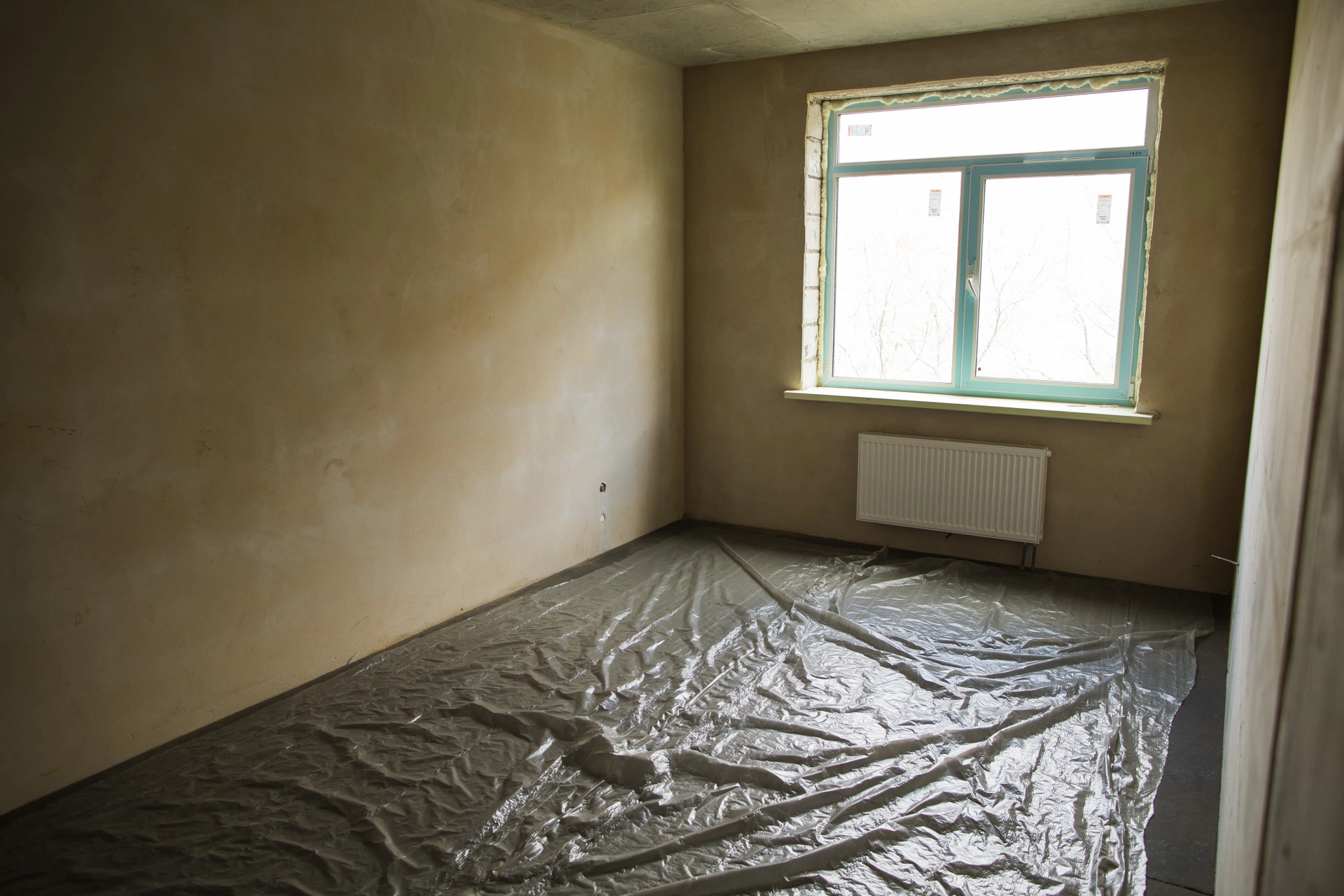

  • Штукатурка внутренних стен выполнена на 50%;
  • Устройство цементной стяжки пола выполнено на 50%.

2 секция:

  • Работы по устройству монолитных приямков выполнены на 95%;
  • Работы по устройству сантехники выполнены на 90% (стояки, ливнёвка, отопление);
  • Цокольный этаж – устройство перегородок офисных помещений закончено;
  • Штукатурка внутренних стен выполнена на 100%;
  • Устройство цементной стяжки пола выполнено на 100%.

3 секция:

  • Устройство монолитных приямков цокольного этажа выполнено на 80%;
  • Установлены внутренние перегородки 1-6 этажей;
  • Работа по электроснабжению в МОП выполнена на 100%;
  • Работы по устройству сантехники выполнены на 90% (стояки, ливнёвка, отопление);
  • Цокольный этаж – устройство перегородок офисных помещений закончены;
  • Штукатурка внутренних стен выполнена на 100%.

4 секция:

  • Закончено устройство монолитных приямков;
  • Закончена установка внутренних перегородок 1-9 этажах;
  • Продолжаются работы по устройству магазина 100%;
  • Работы по устройству сантехники выполнены на 90% (стояки, ливнёвка, отопление);
  • Цокольный этаж – устройство перегородок офисных помещений закончено;
  • Штукатурка внутренних стен выполнена на 70%.
