1 секция:
- На цокольном этаже продолжается кладка перегородок.
- Работы по устройству сантехники выполнены на 100% (стояки, ливнёвка, отопление);
- Цокольный этаж – устройство перегородок офисных помещений выполнено на 95%;
- Штукатурка внутренних стен выполнена на 100%;

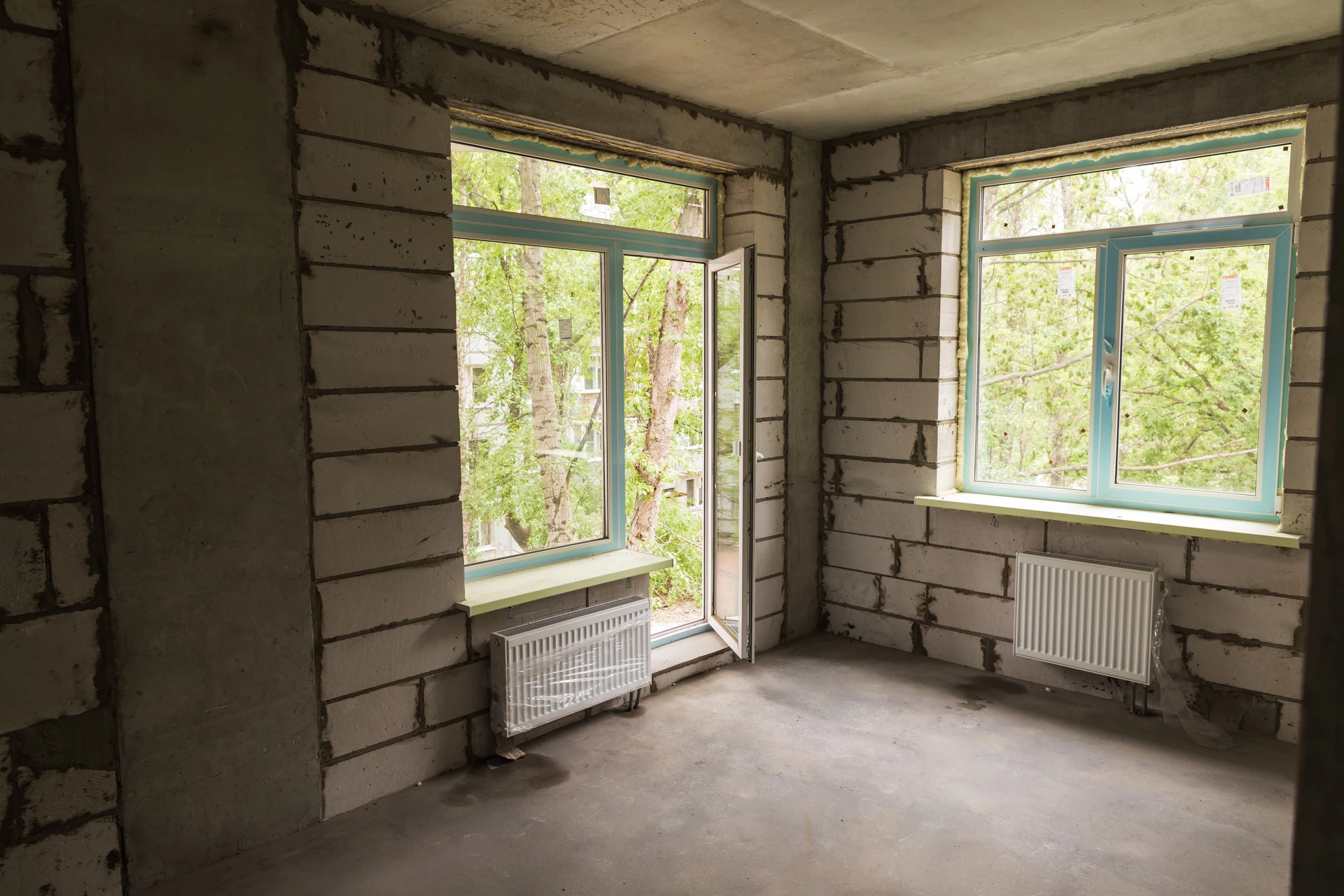

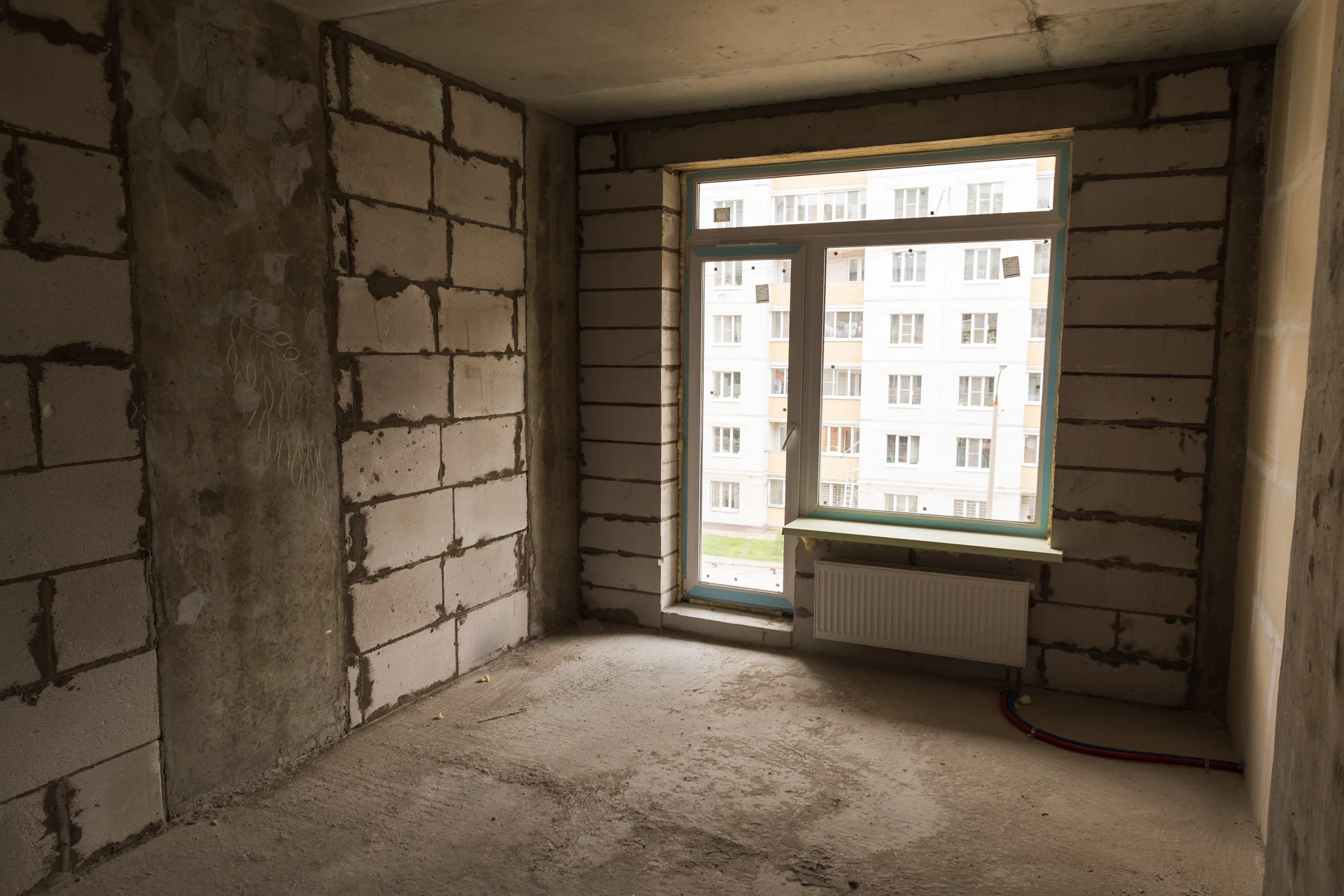

- Устройство цементной стяжки пола выполнено на 100%.
2 секция:
- Работы по устройству монолитных приямков выполнены на 95%;
- Работы по устройству сантехники выполнены на 100% (стояки, ливнёвка, отопление);
- Цокольный этаж – устройство перегородок офисных помещений закончено;
- Стяжка пола выполнена на 10%;
- Штукатурка внутренних стен выполнена на 100%;
- Устройство цементной стяжки пола выполнено на 100%.
3 секция:
- Устройство монолитных приямков цокольного этажа выполнено на 100%;
- Работы по устройству сантехники выполнены на 100% (стояки, ливнёвка, отопление);
- Стяжка пола выполнена на 15%;
4 секция:
- Работы по устройству сантехники выполнены на 100% (стояки, ливнёвка, отопление);
- Штукатурка внутренних стен выполнена на 100%;

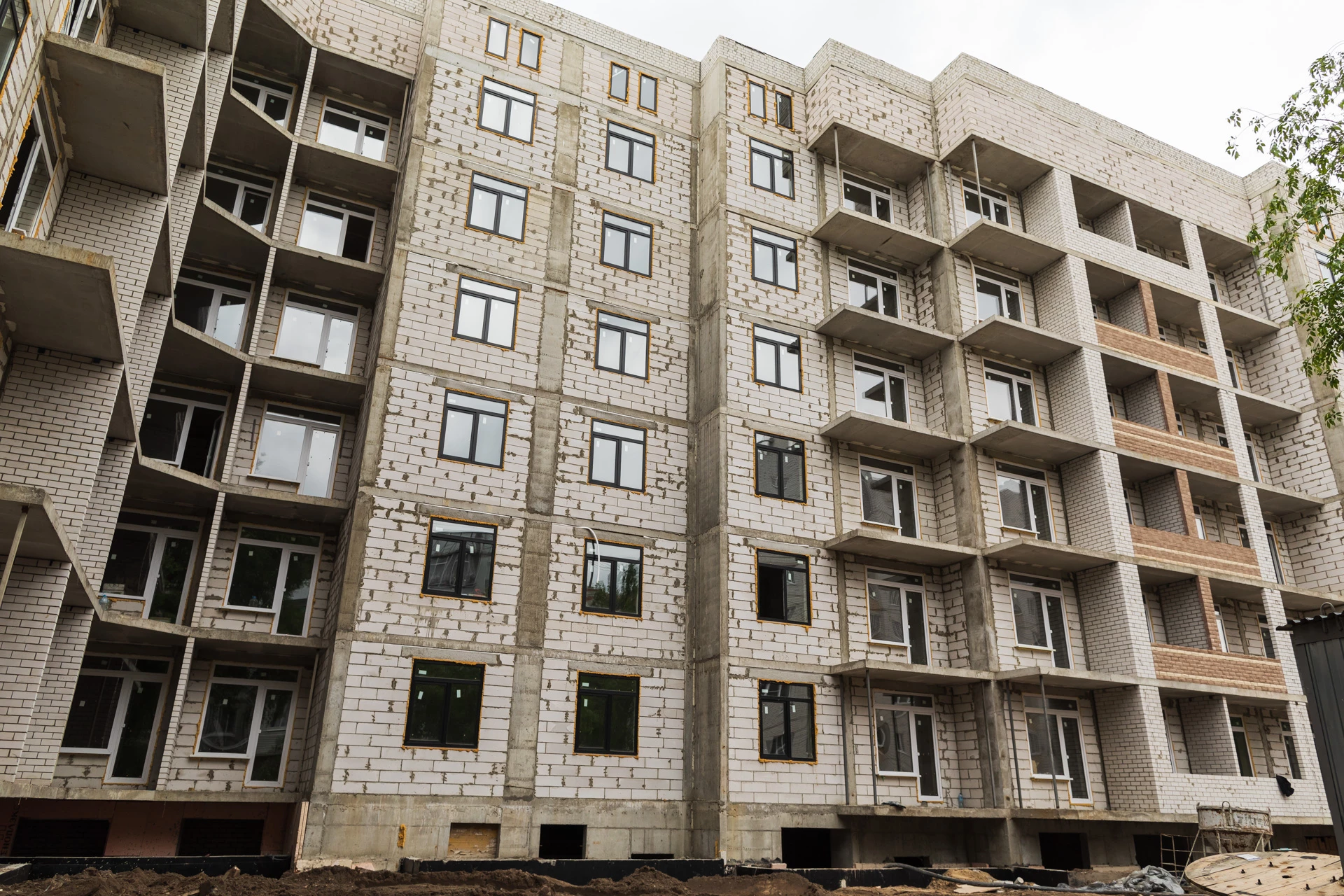

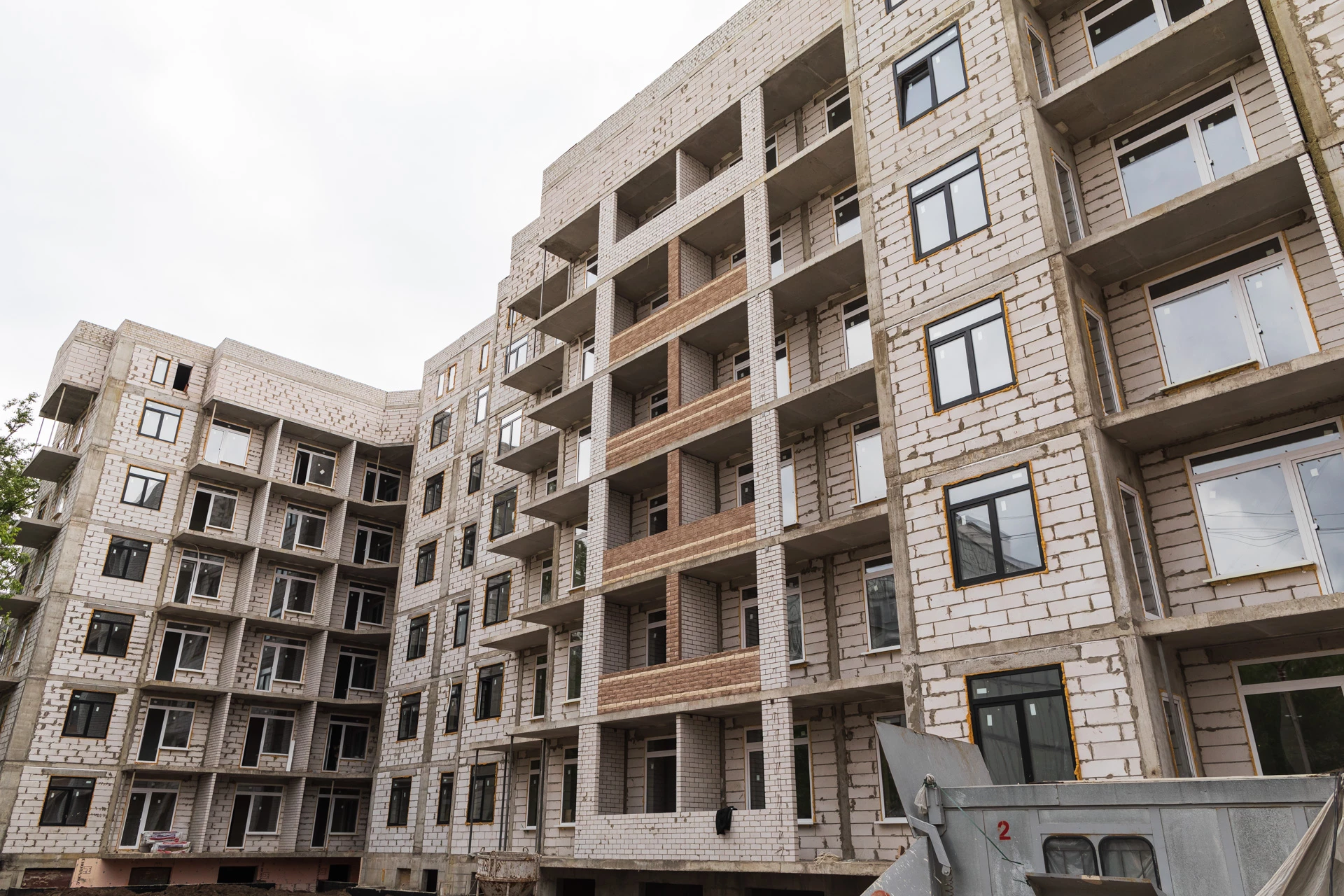

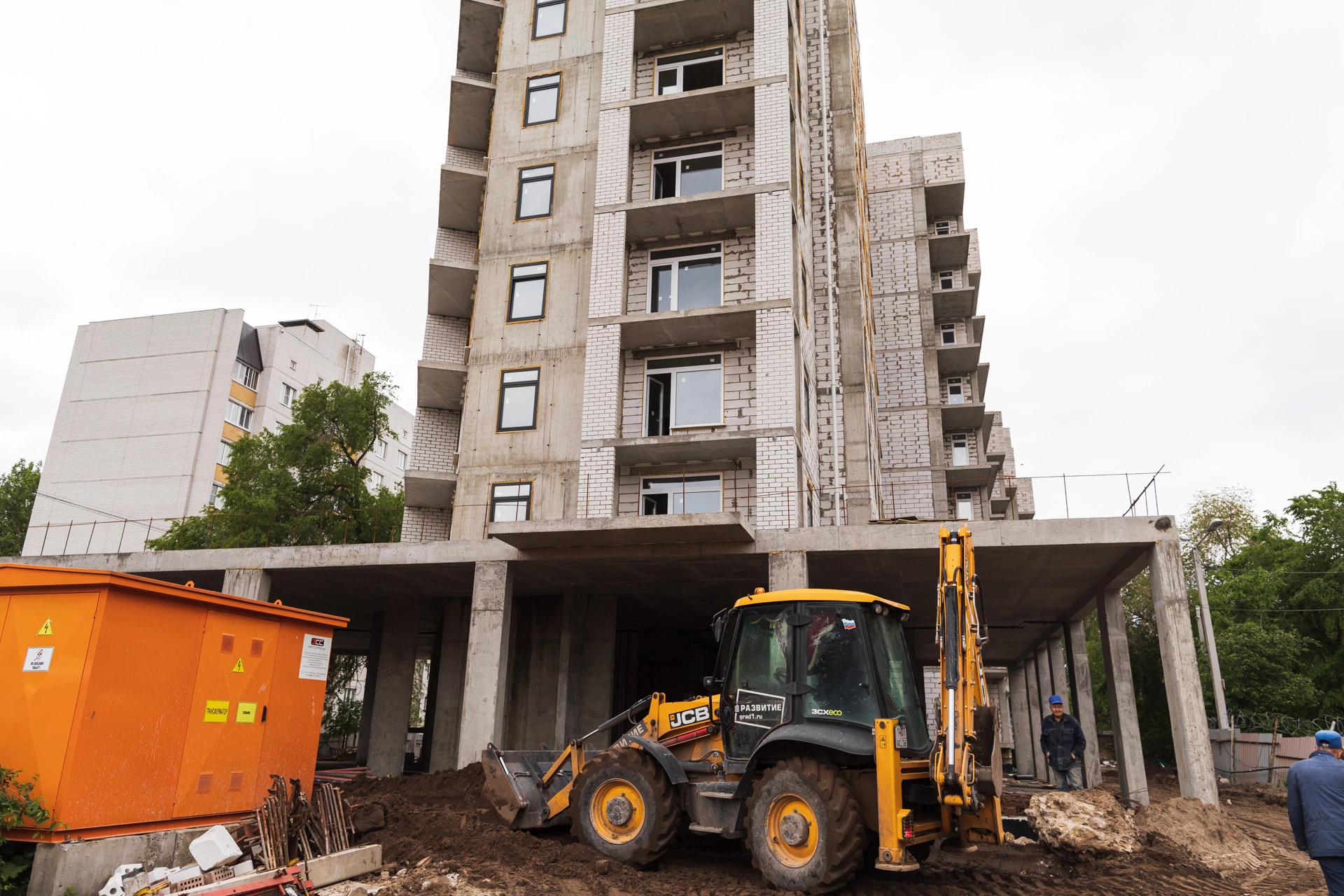

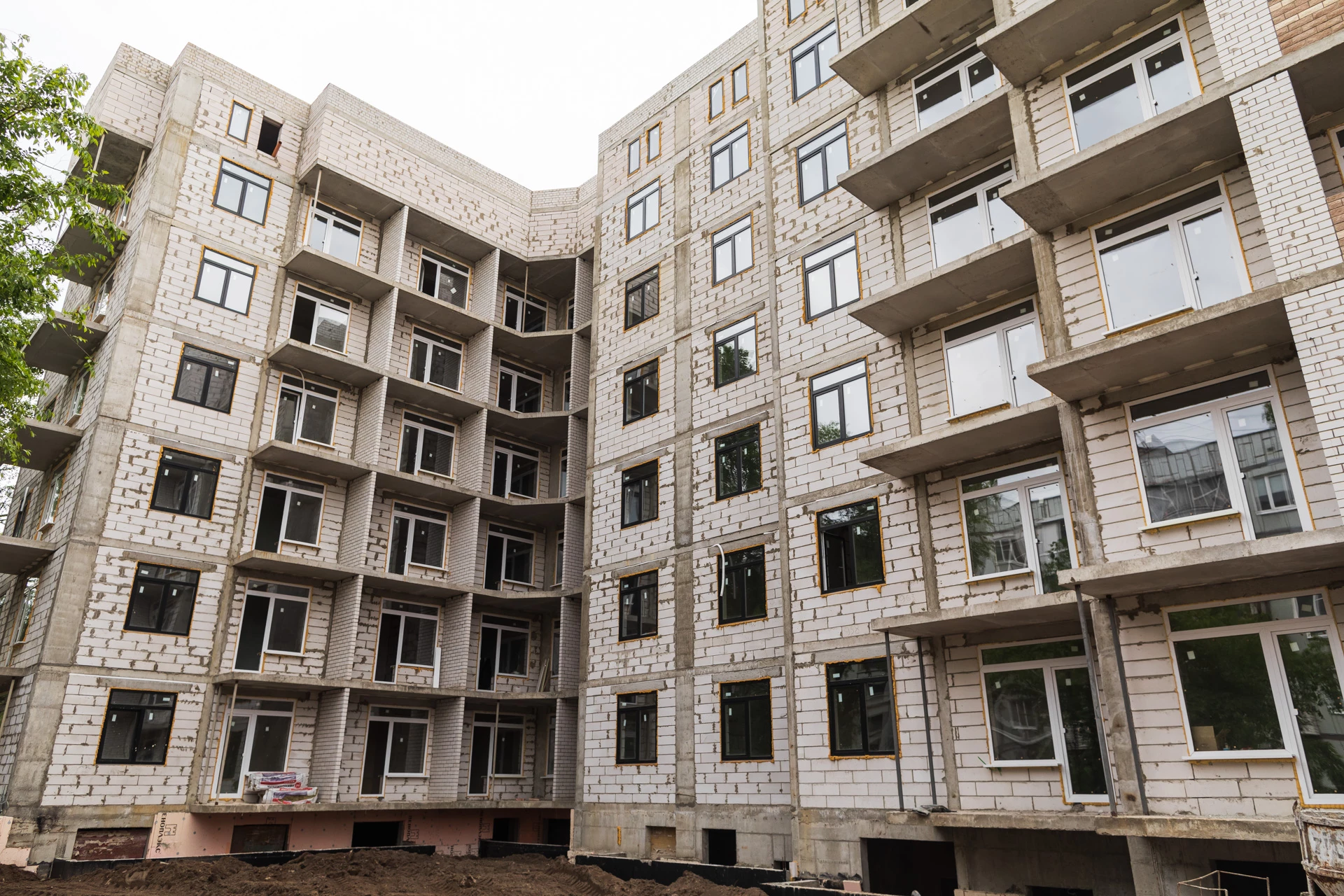

- Начаты фасадные работы;
- Стяжка пола выполнена на 25%.
