1 секция:
- Закончен монтаж электрической разводки квартир 17;
- Монтаж окон выполнен на 100%;
- Монтаж витражей и алюминиевых лоджий выполнен на 100%;
- Работы по устройству входных групп выполнены на 95%;
- Закончена установка систем отопления 2-17 этажей;
- Ведутся работы по стяжке пола квартир с 2 по 13 этажи;
- Установка квартирных дверей выполнена на 100%;

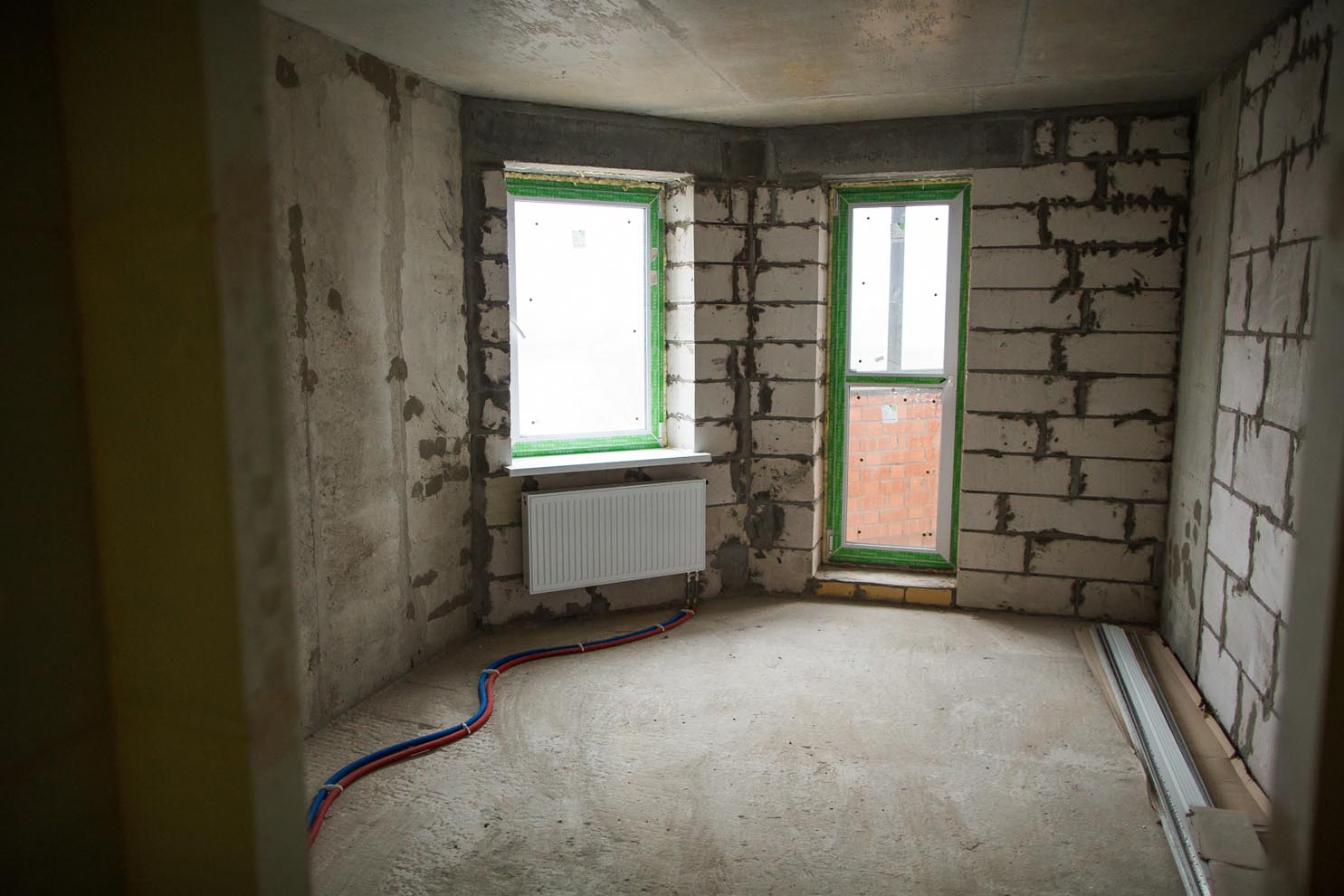

- Выполнены работы по оштукатуриванию стен всех этажей;

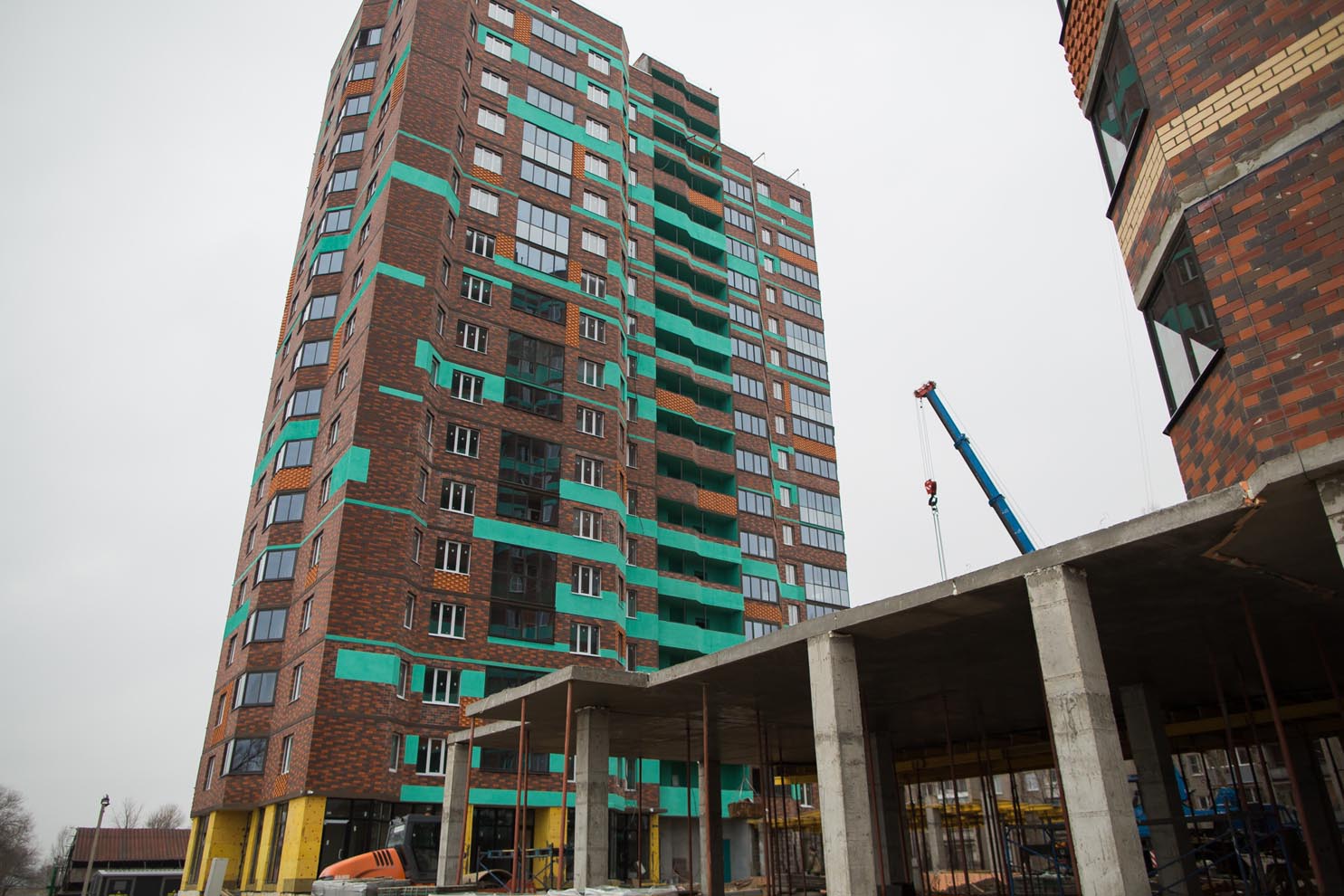

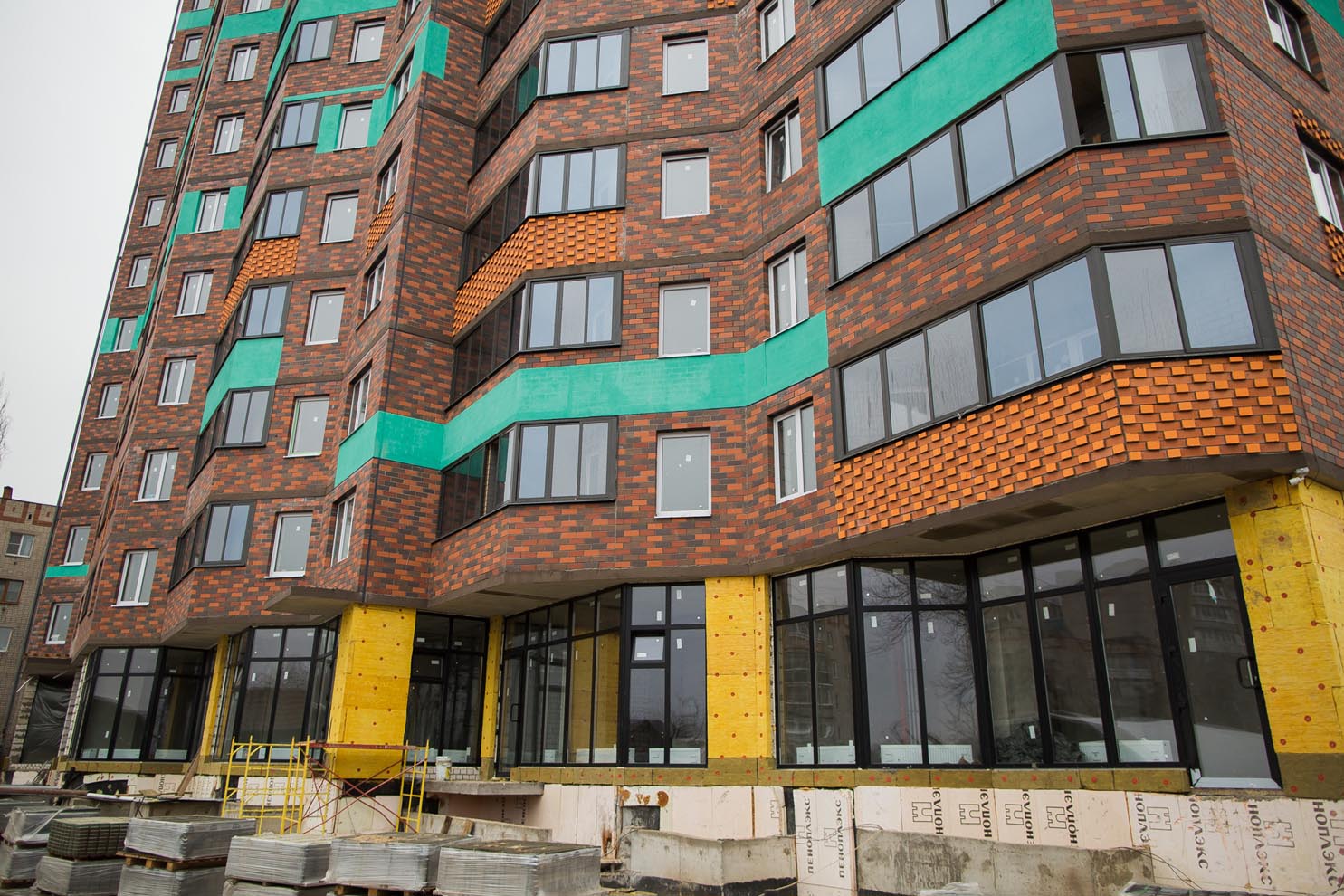

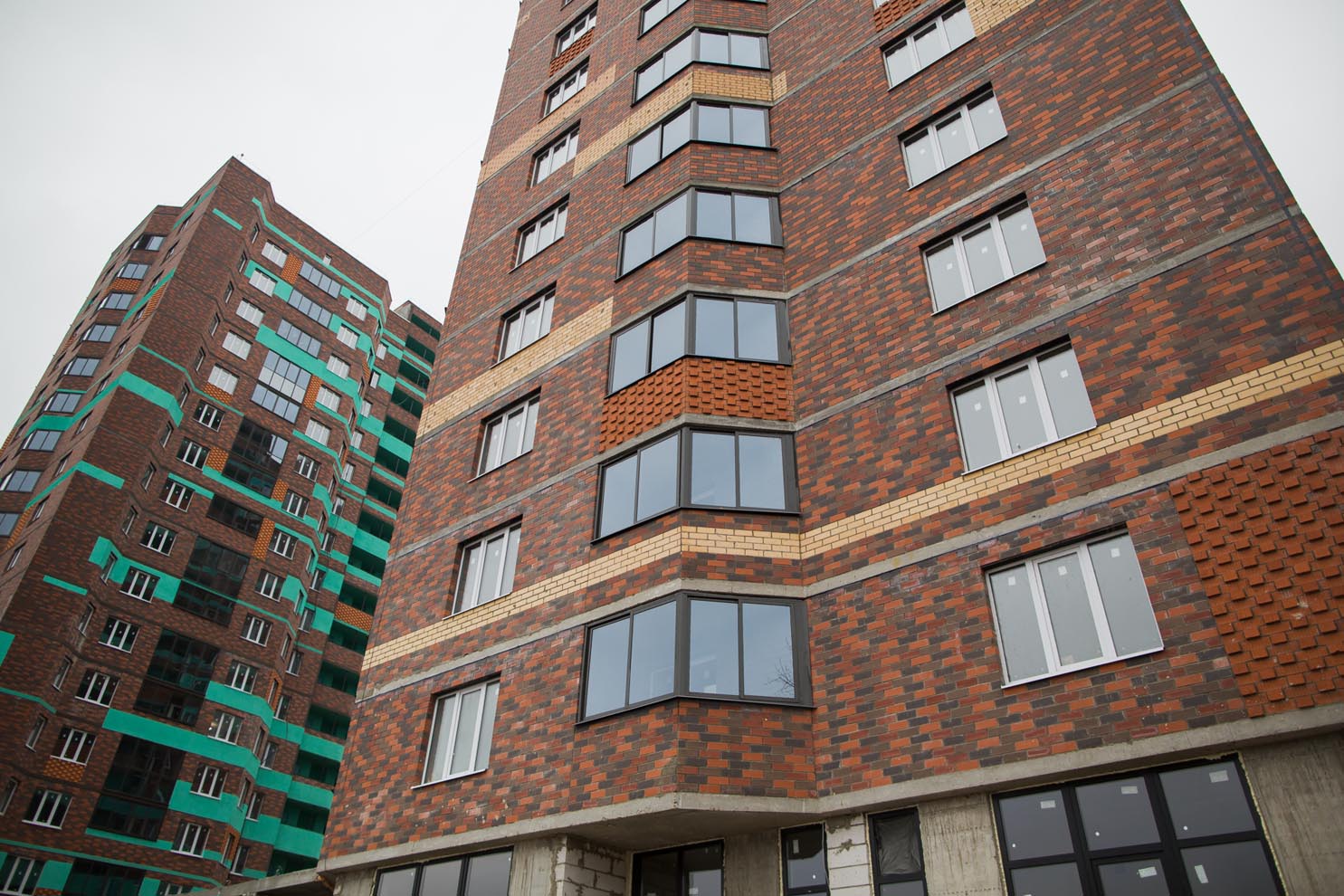

- Работы по окрашиванию фасада выполнены на 70%;
- Монтаж лифтового оборудования выполнен на 100%;
- Работы по окраске балконов и лоджий выполнены на 100%;
- Устройство армо-каркаса магазинов к 1 секции выполнено на 100%;
- Бетонные работы выполнены на 100%;
- Приступили к кирпичной кладке магазинов.
2 секция:
- Устройство входных групп и световых приямков цокольного этажа выполнено на 98%;
- Монтаж окон выполнен на 100%;
- Монтаж системы вентиляции выполнен на 100%;
- Выполнен монтаж электрической разводки квартир;
- Монтаж лифтового оборудования выполнен на 100%;
- Работы по устройству кровли выполнены на 100%;
- Монтаж котельного оборудования выполнен на 100%;
- Укладка керамической плитки в МОП выполнена до 17 этажа;
- Стяжка пола квартир выполнена на 100%;

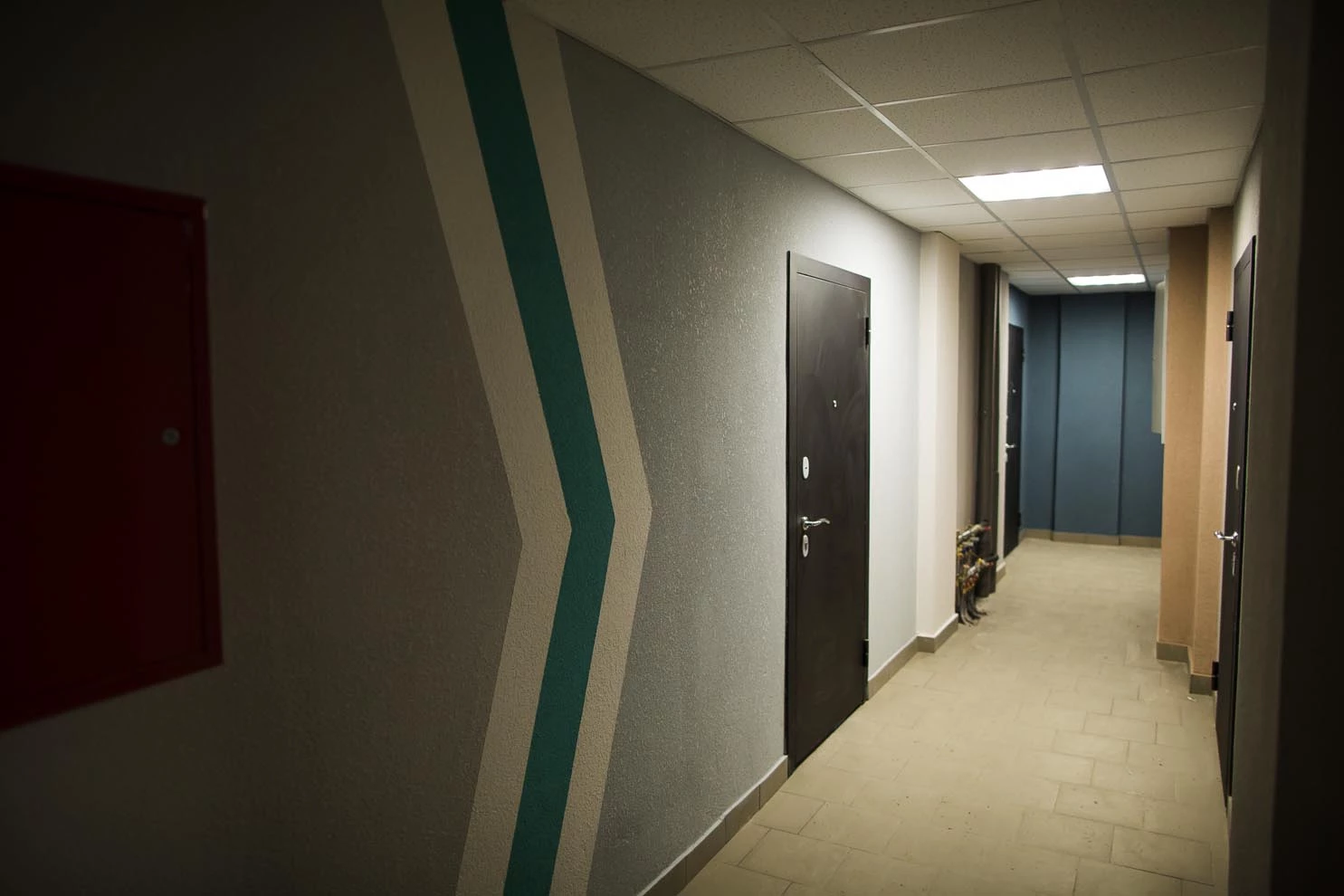

- Установлены все квартирные двери;

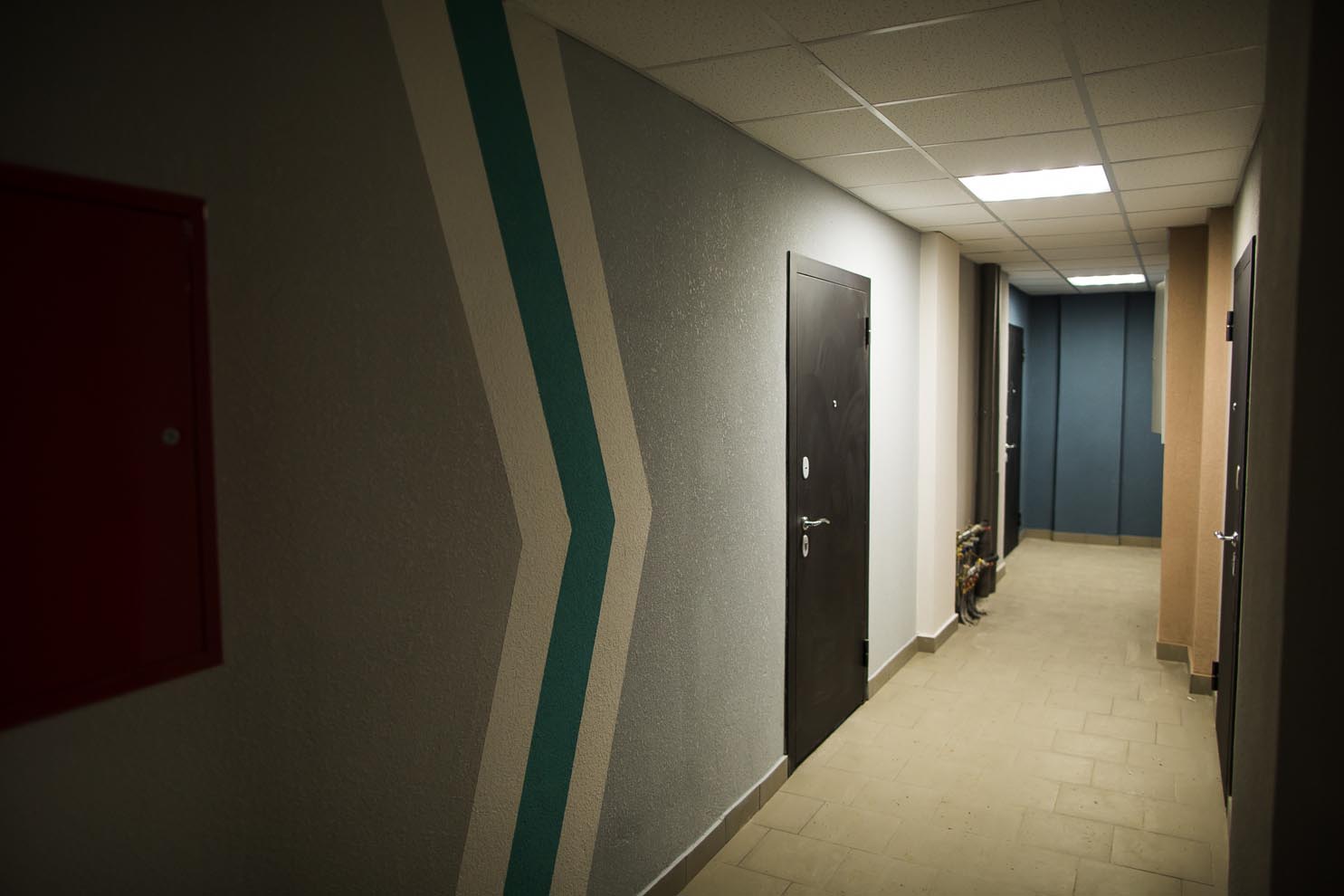

- Выполнена покраска лестничной клетки;
- Установка дверей МОП выполнена;
- Окрашивание фасада выполнено на 100%;
- Выполнено подведение постоянного электроснабжения;
- Подключение к газовой сети выполнено на 100%;

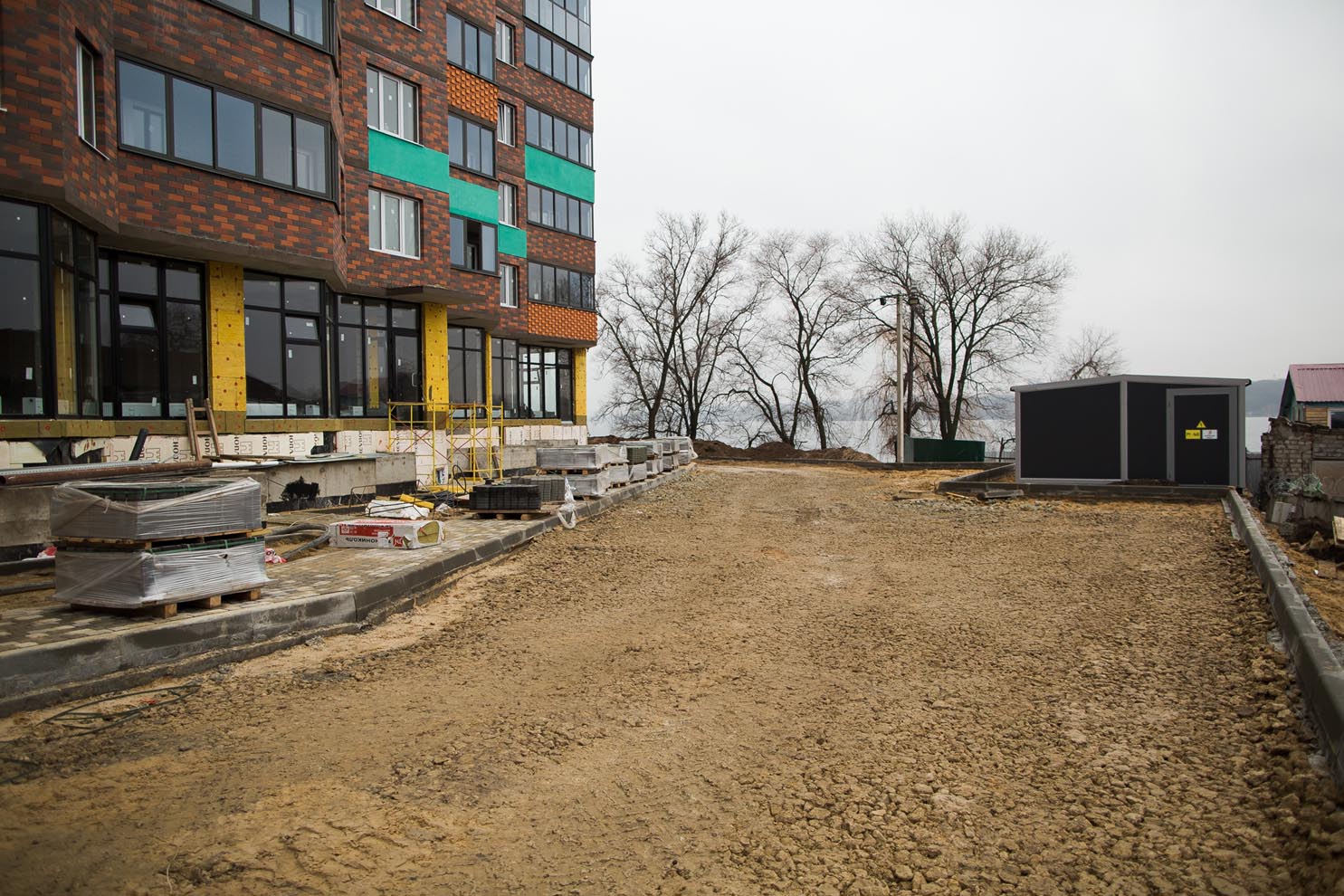

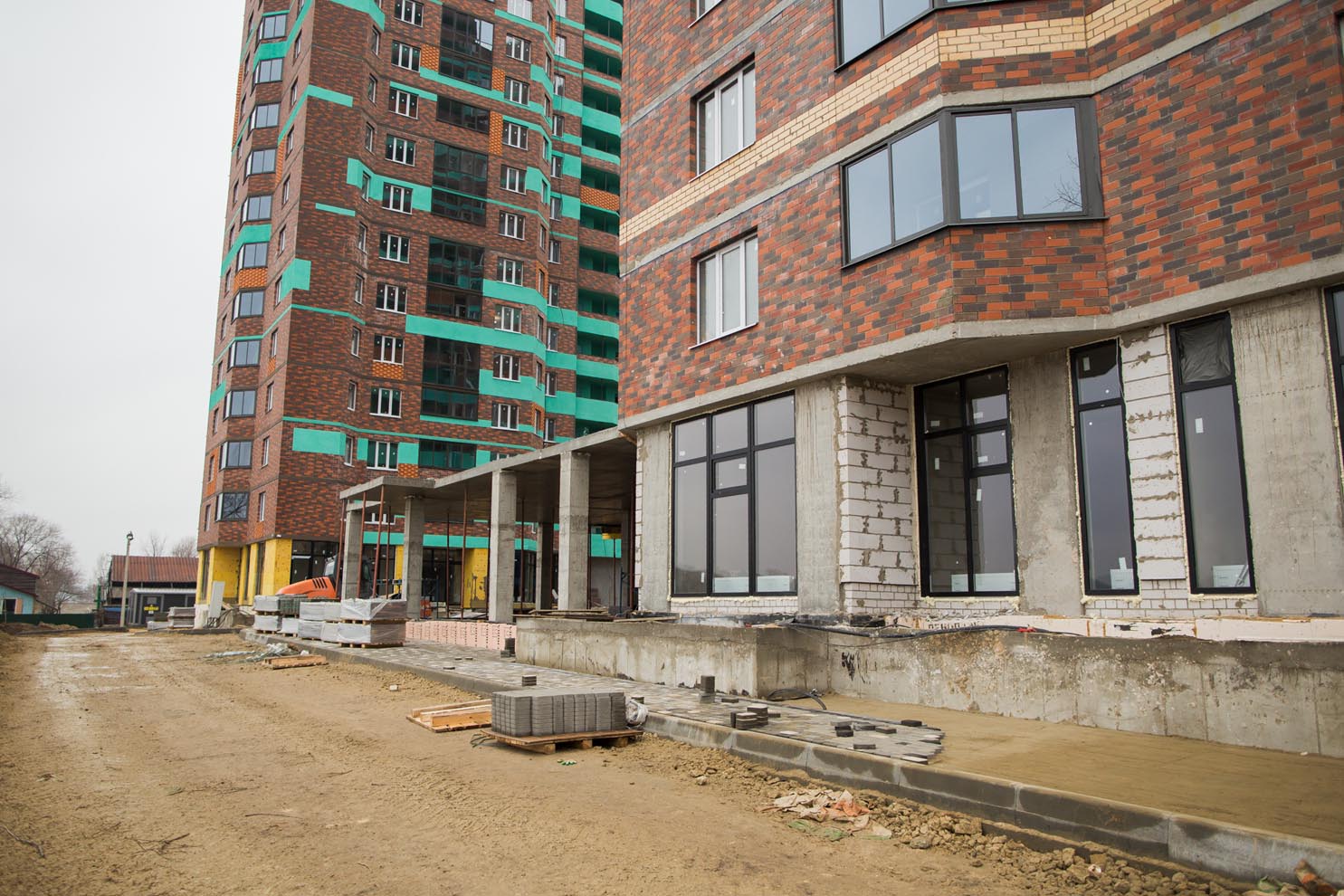

- Устройство магазинов выполнено на 50%;
- Подведение централизованного водоснабжения выполнено на 100%;
- Прокладка канализации выполнено на 100%;
- Бетонные работы в магазинах выполнены на 70%;
- Приступили к армированию плиты покрытия в магазинах.
- Благоустройство сквера выполнено на 100%;

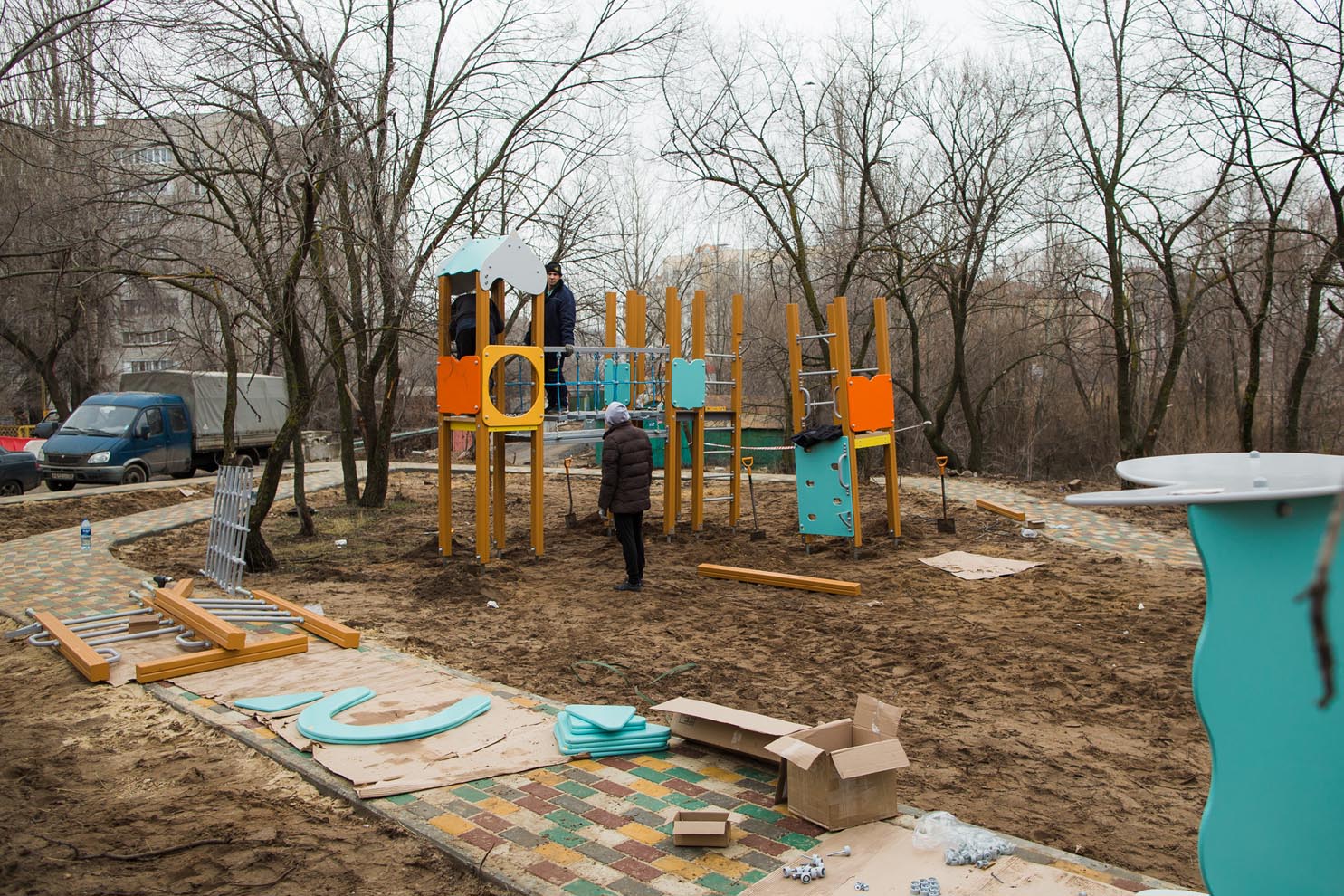

- Установлены 2 детских площадки;

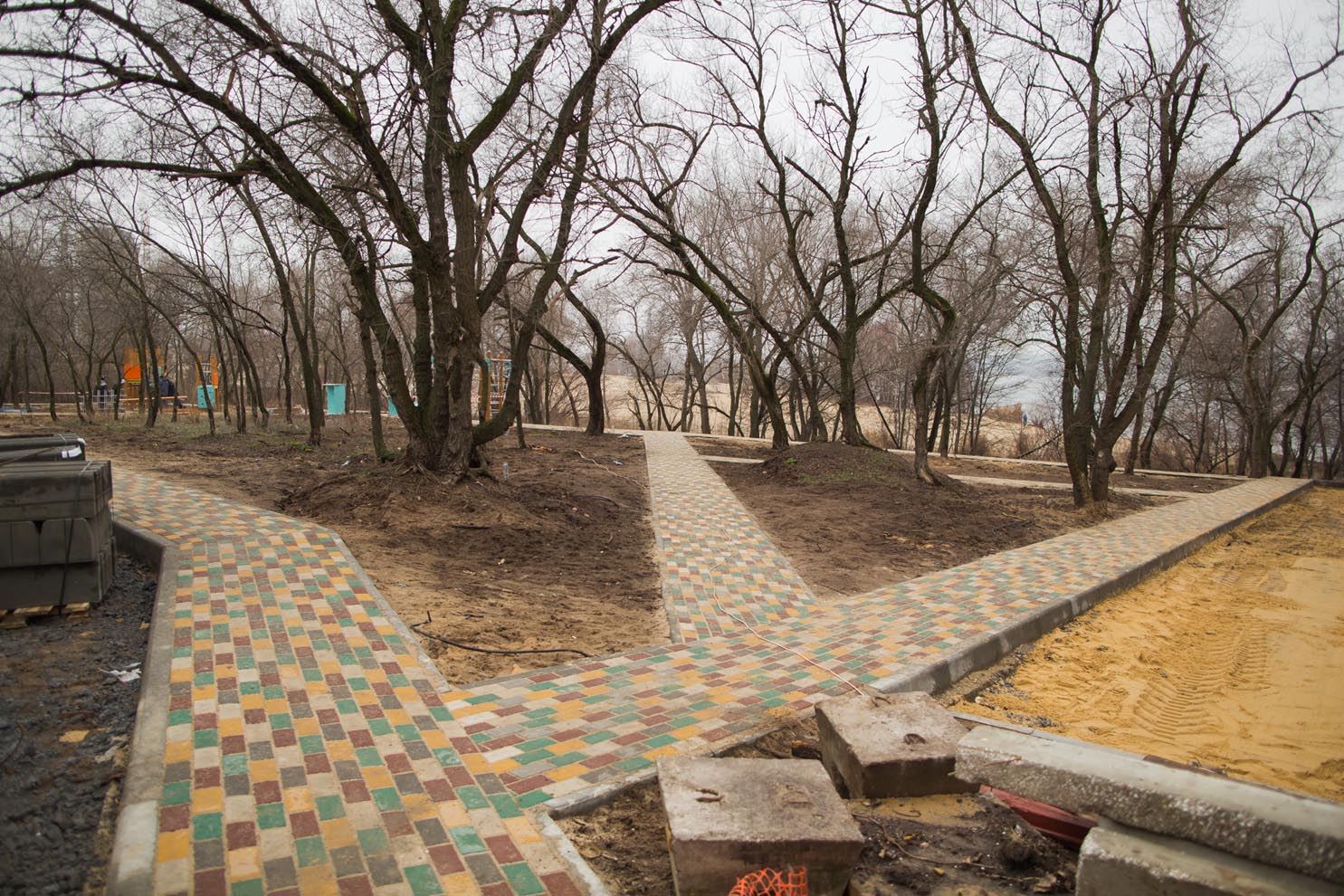

- Тротуарные дорожки выложены на 50%.
