- Введено в эксплуатацию лифтовое оборудование.
- Завершены работы по устройству системы отопления.
- Завершены работы по монтажу перегородок из ПГП в 1 секции.
- Завершены работы по монтажу перегородок из ПГП во 2 секции.
Ведутся работы по установке оконных ПВХ конструкций:
- 1 секция – готовность 60%.
- 2 секция – готовность 90%.
- Ведутся работа по черновой отделке квартир.
- 1 секция – завершены работы по оштукатуривание стен, ведутся работы по стяжке пола 4 этаж.
- 2 секция – ведутся работы по оштукатуривание стен 14 этаж, ведутся работы по стяжке пола – 7 этаж.
- Ведутся работы по чистовой отделке МОПов (готовность 1 секция – 80%, 2 секция – 60%).

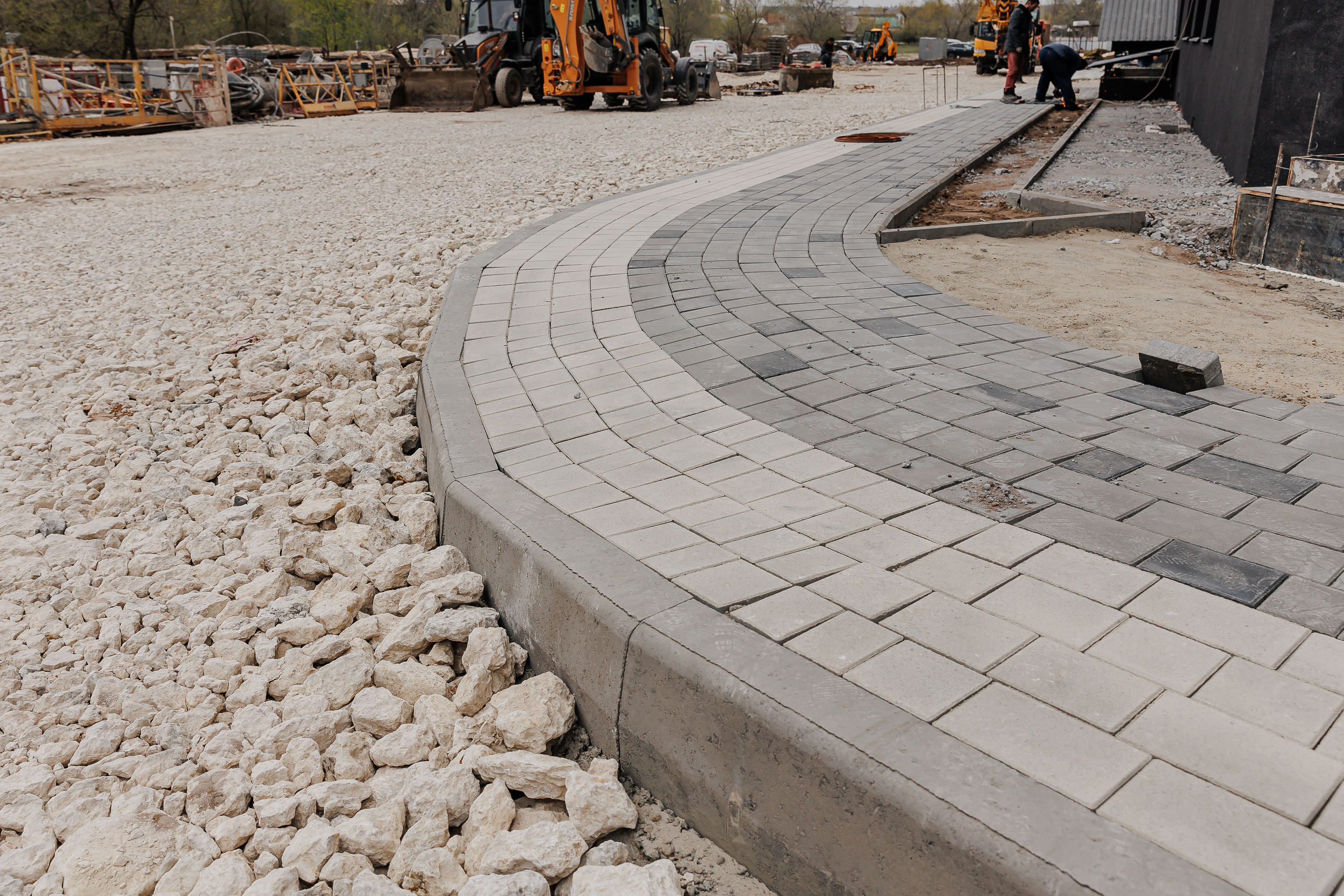

- Ведутся работы по благоустройству (готовность 80%).
- Ведутся работы по установке наружного освещения (готовность 50%).
