Новости со строительной площадки ЖК ПАРК ГОРЬКОГО 19 сентября 2019

1 Секция:

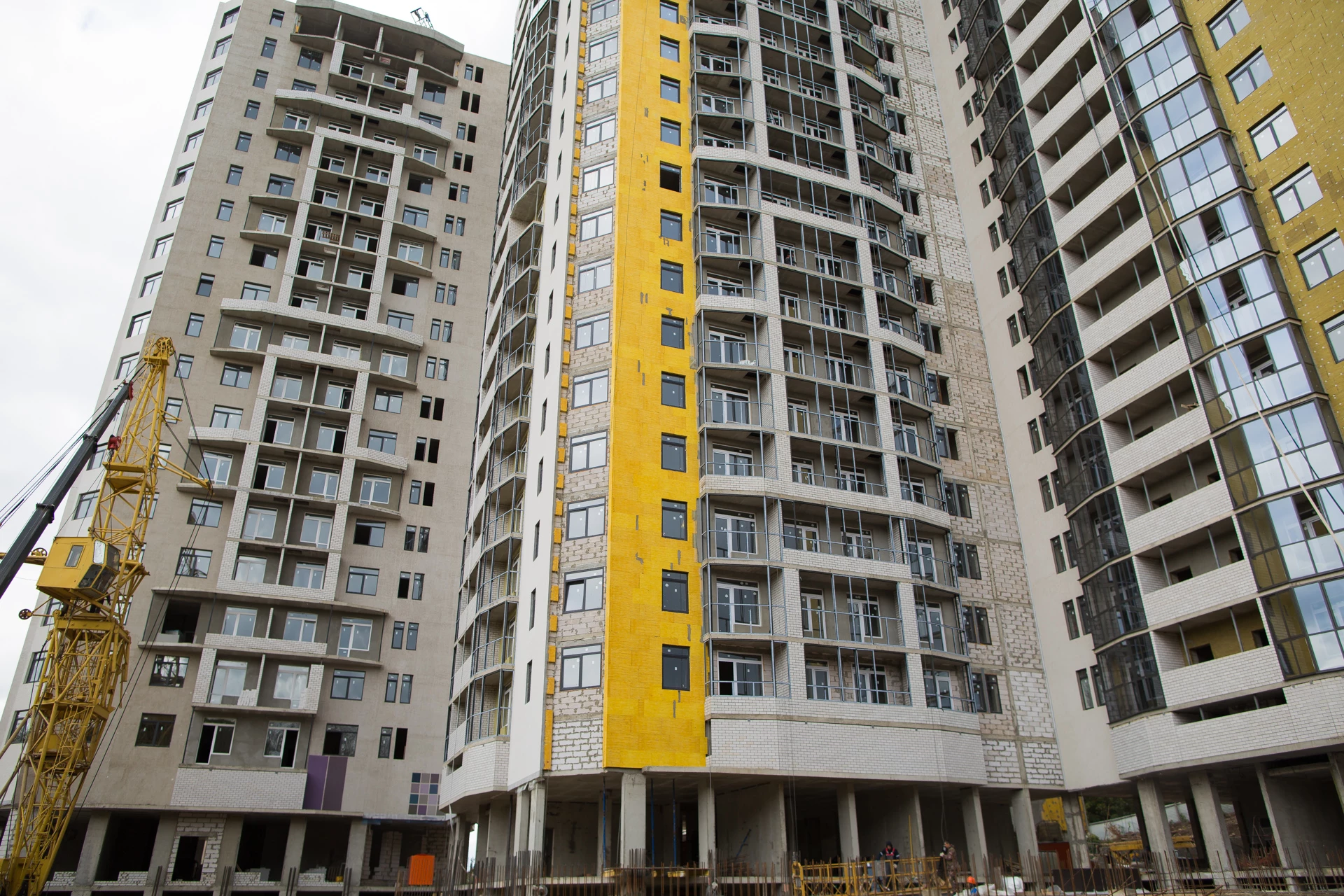

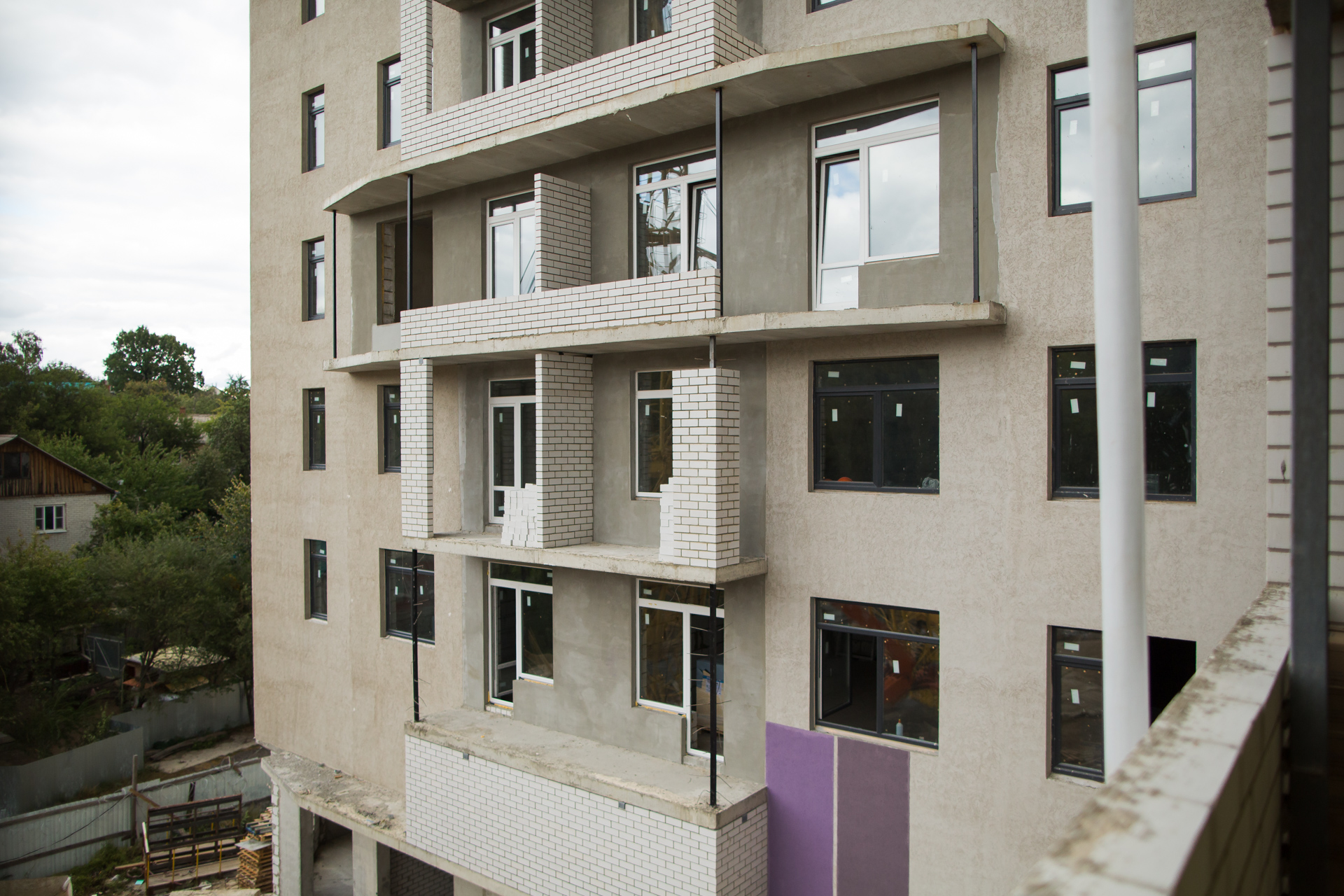

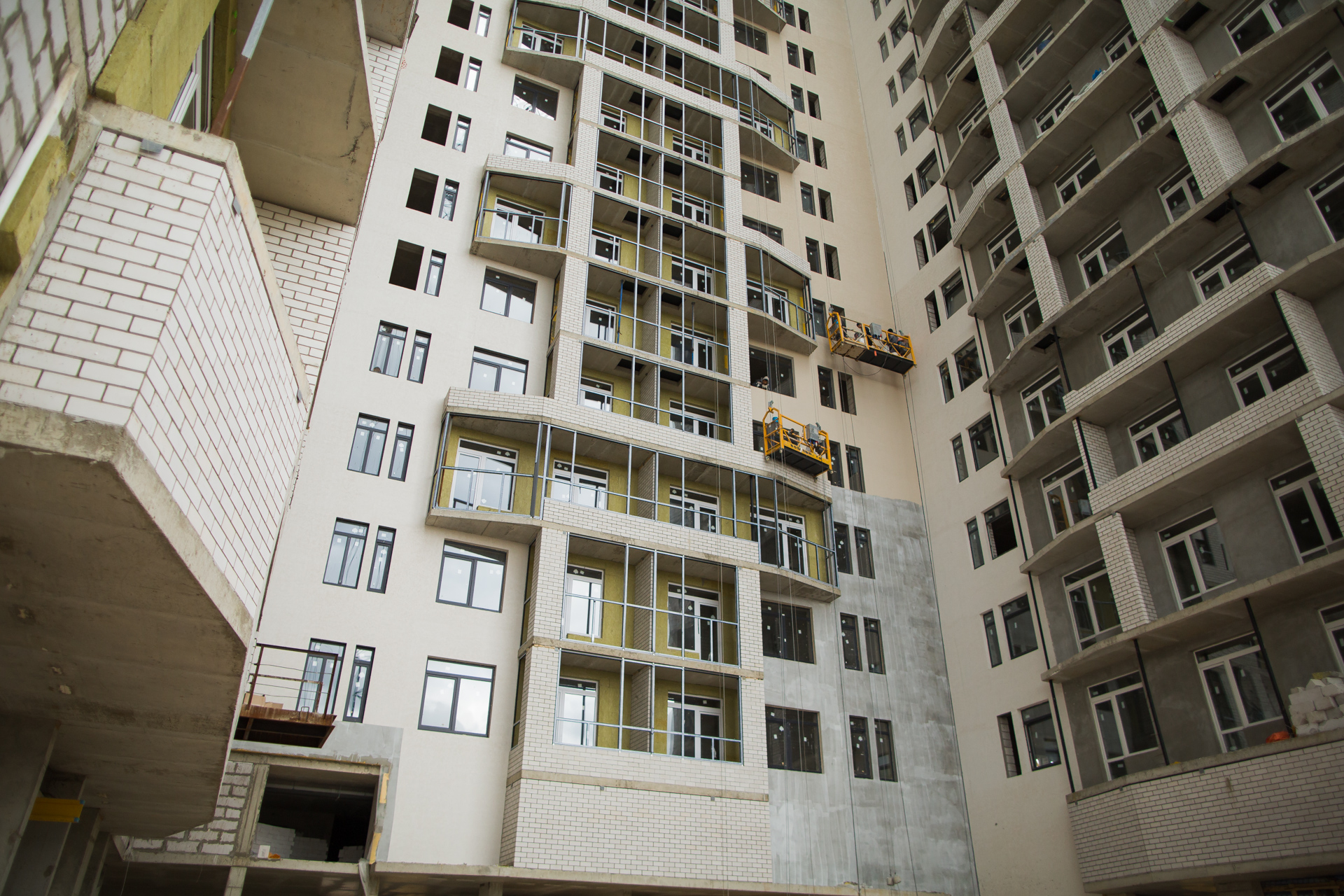

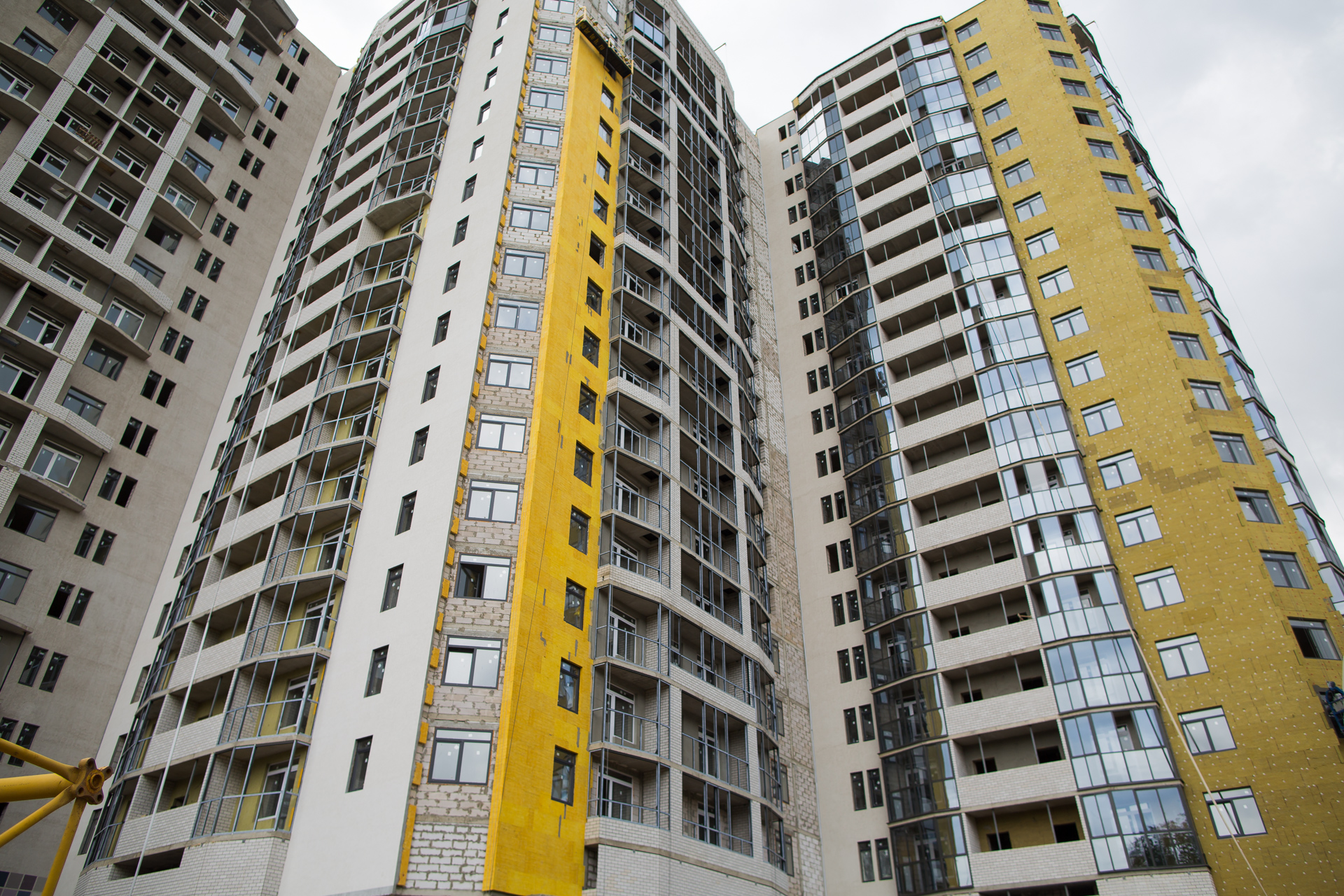

  • Продолжаются фасадные работы;

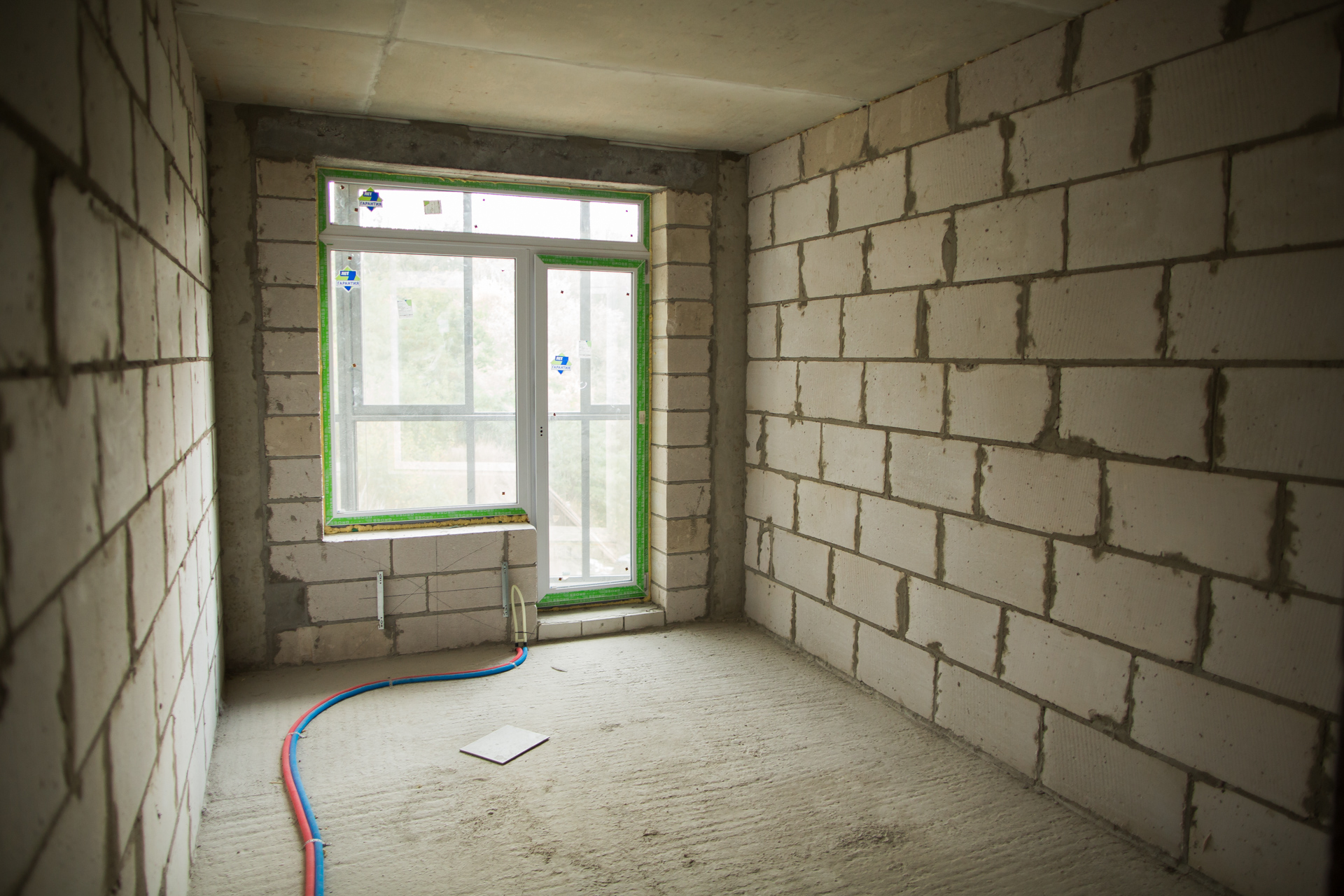

  • Монтаж оконных конструкций выполнен на 99%;
  • Выполнен монтаж системы вентиляции;

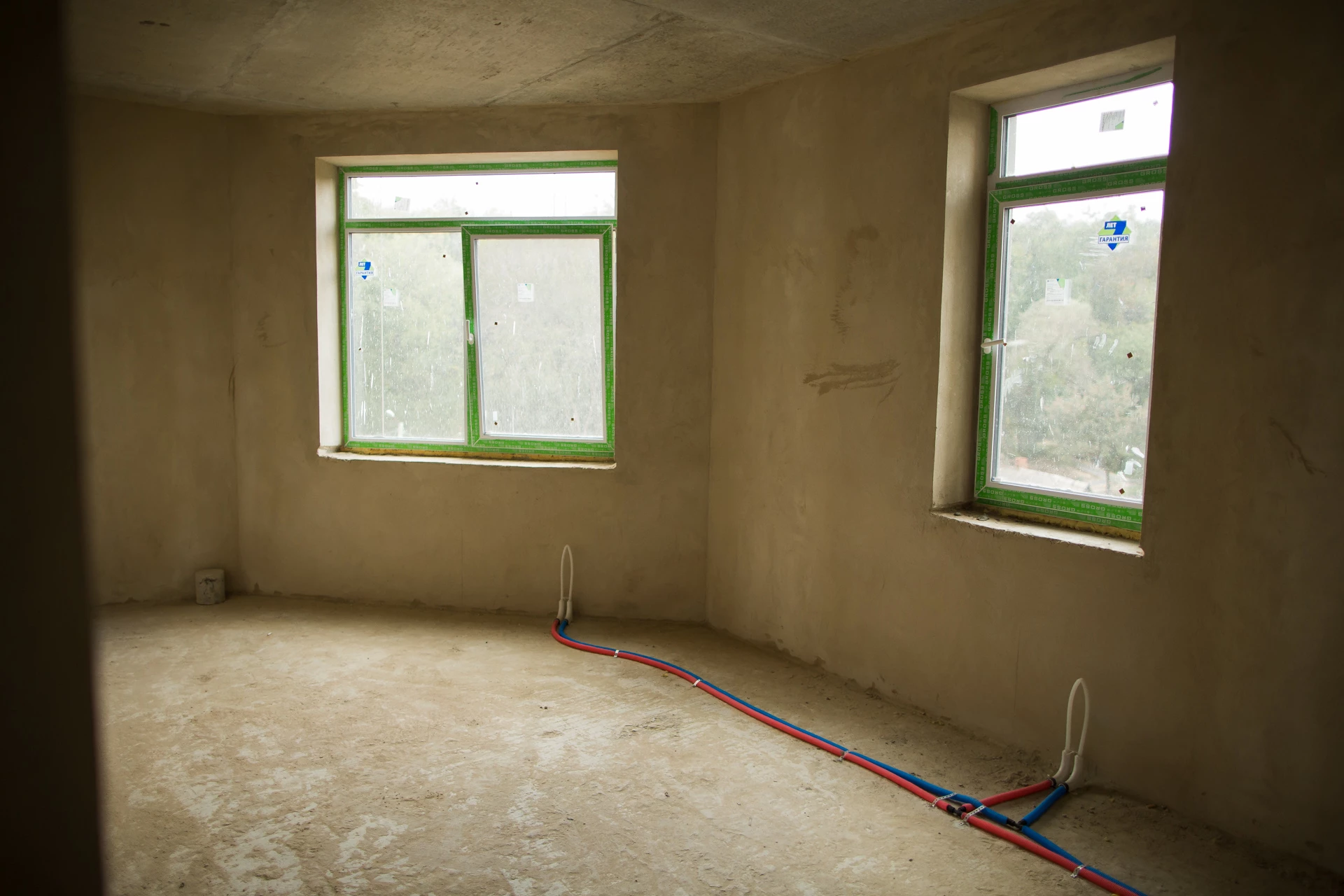

  • Работы по устройству водоснабжения и канализации выполнены на 50%;
  • Завершены работы по установке лестничных маршей.

2 Секция:

  • Завершена кирпичная кладка наружных и внутренних стен;
  • Завершена установка внутренних перегородок на 17 этаже;
  • Монтаж оконных конструкций выполнен на 99%;

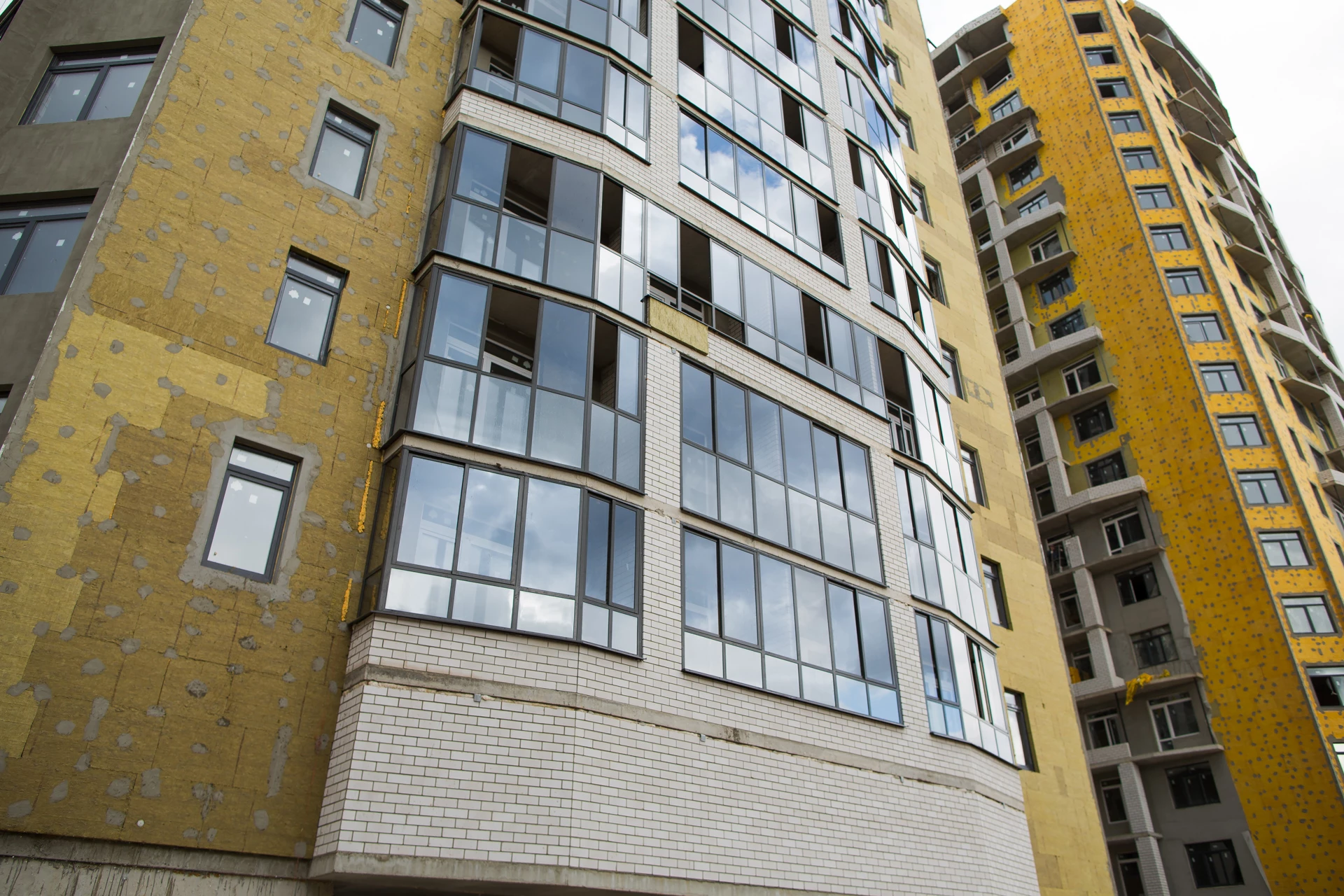

  • Остекление витражных конструкций выполнено на 90%;

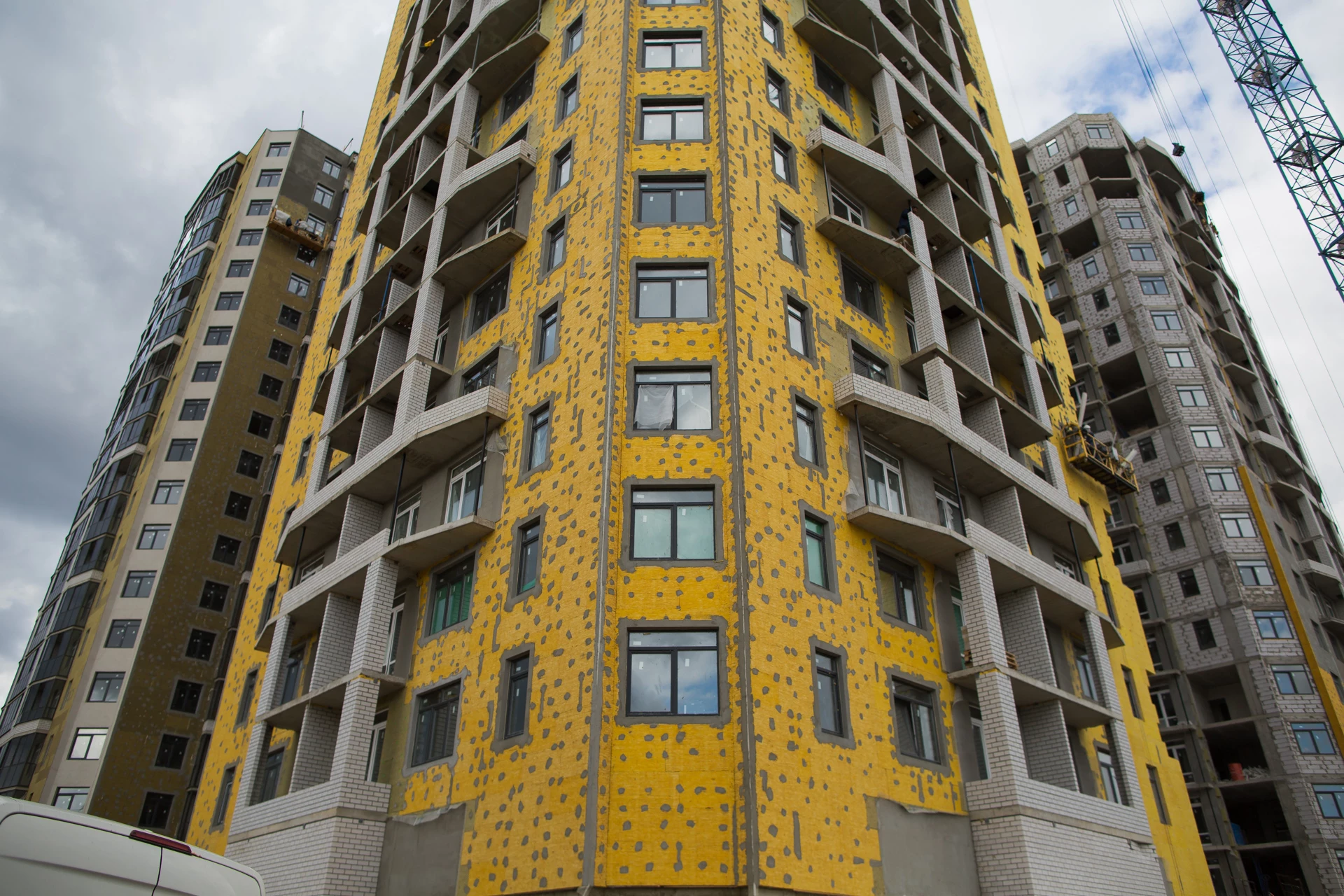

  • Завешены работы по утеплению фасада;
  • Завершены кровельные работы.

3 Секция:

  • Монтаж оконных конструкций выполнен на 99%;
  • Производятся работы по окрашиванию фасада;
  • Монтажные работы по утеплению фасада выполнены на 90%.

4 секция:

  • Монолитные работы закончены;
  • Установка внутренних перегородок на 15-16 этажах;
  • Монтаж оконных конструкций 15-16 этажей выполнен на 90%;
  • Завершена кирпичная кладка наружных стен;
  • Завершен монтаж лестничных маршей;
  • Завершены работы по кладке кровли;
  • Выполняются работы по монтажу котельного помещения.
