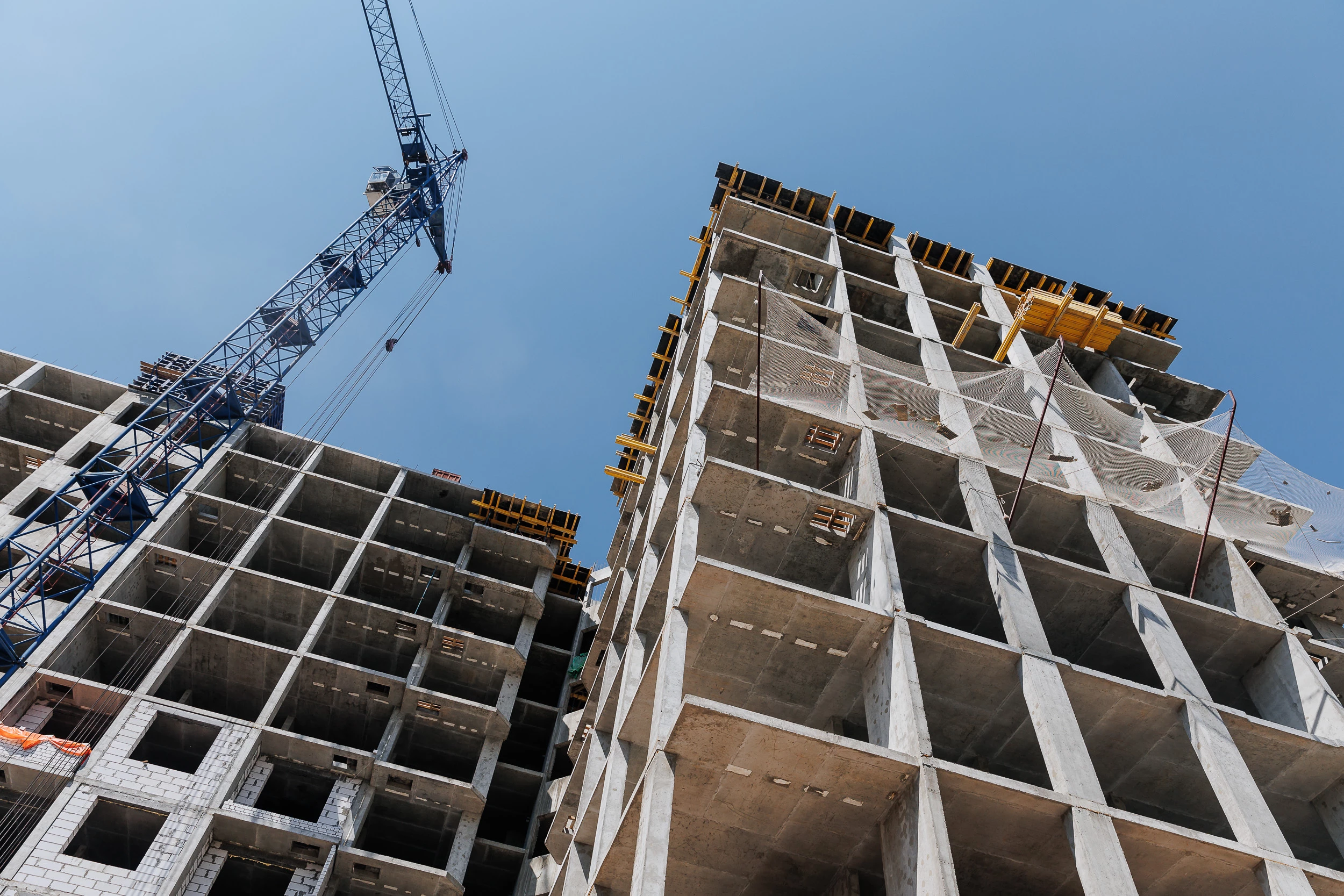

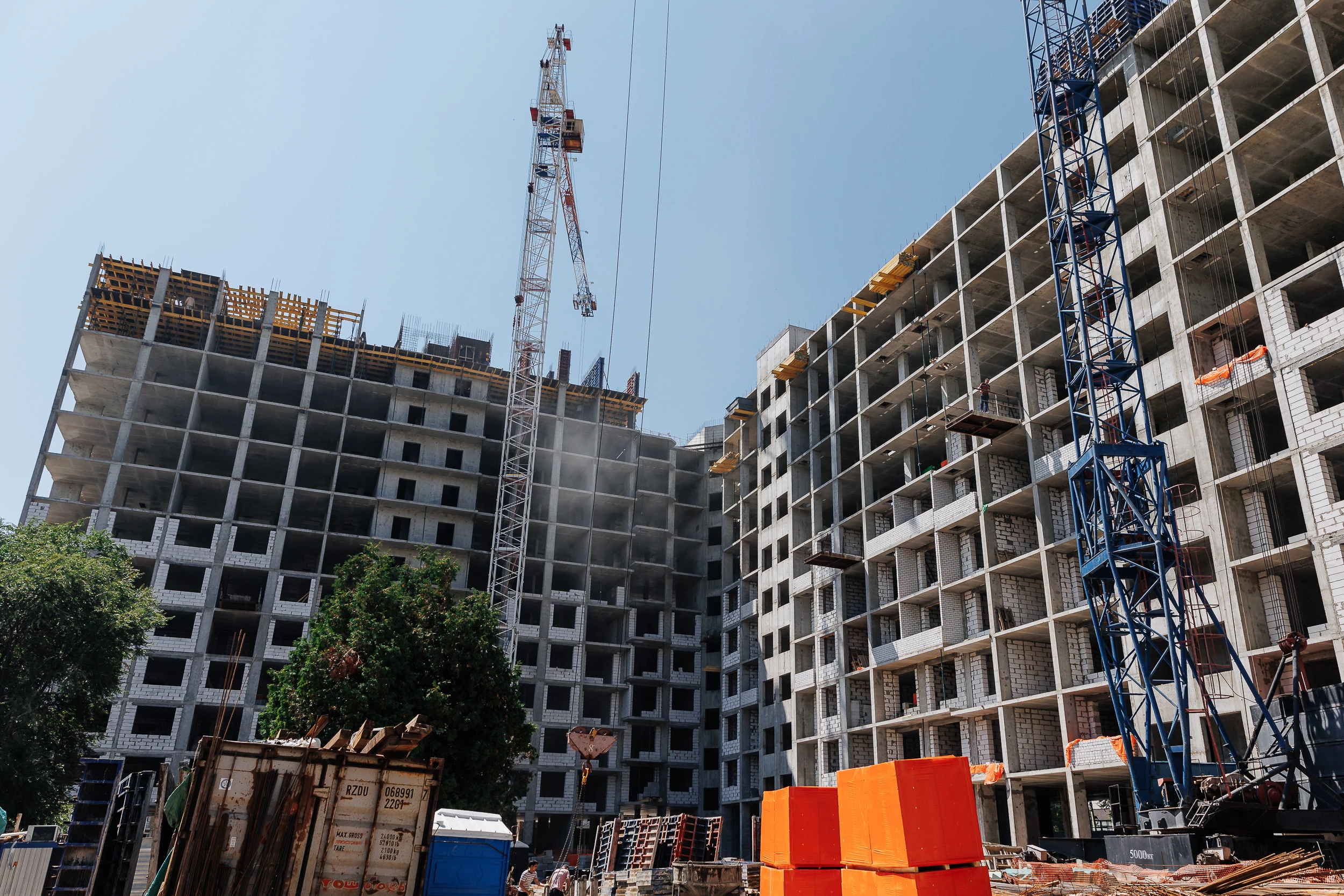

13 секция
-
Продолжаются работы по армирование вертикальных конструкций 10 этажа;
-

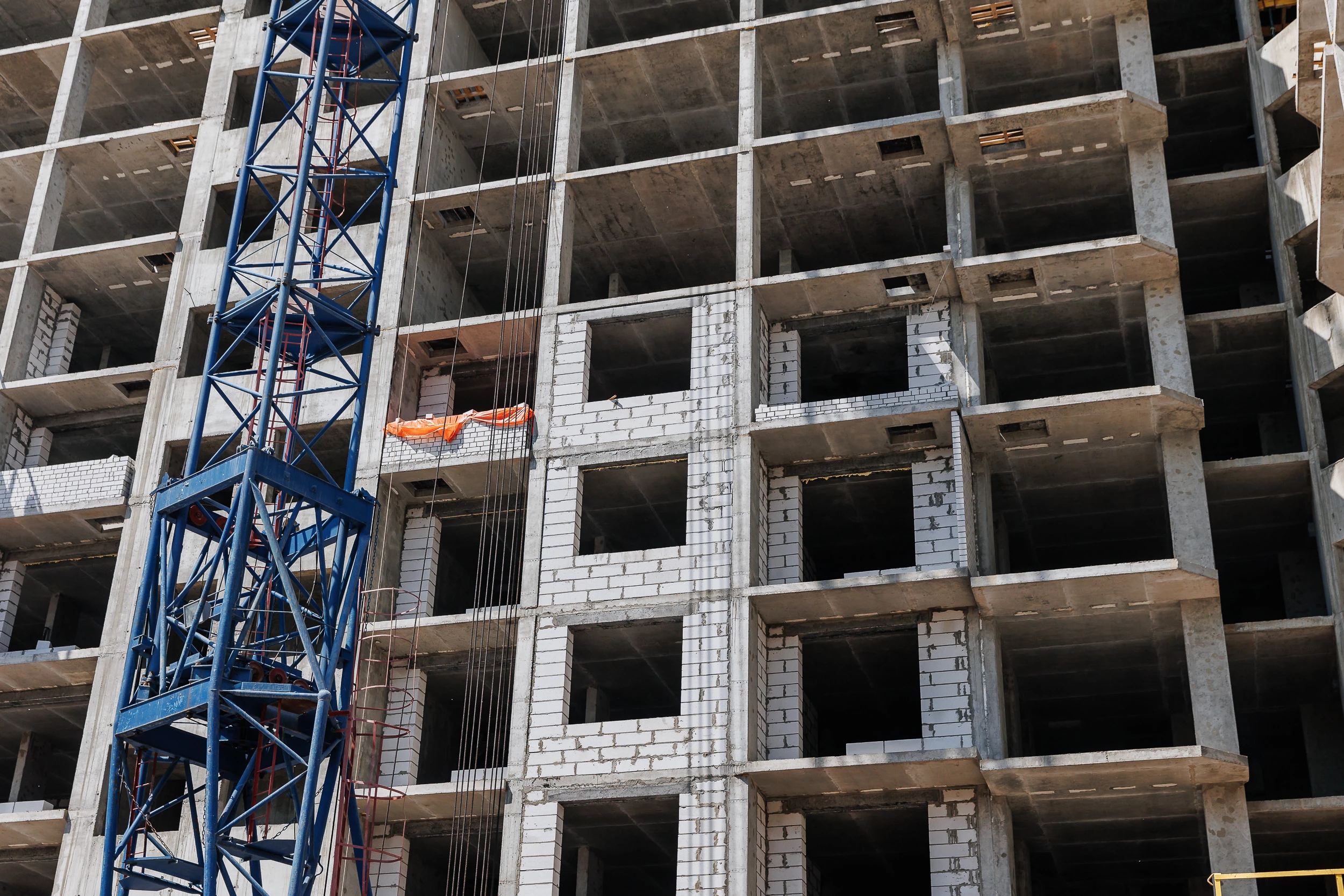

Ведется каменная кладка 9 этажа;
-
Ведется монтаж системы водоснабжения и отопления;
-
Начаты работы по внутреннему остеклению;
-
Начат монтаж лифтовых установок.
12 секция
-
Продолжается работу по фасаду. Ведется монтаж кровли;
-
Ведется монтаж системы водоснабжения и отопления;
-
Ведется монтаж лифтовых установок.
11 секция
-
Ведется каменная кладка на уровне11 этажа;
-
Завершен монтаж вертикальной конструкции техэтажа;
-
Ведется монтаж системы водоснабжения и отопления;
-
Ведется монтаж остекление внутренней отделки;
-
Ведется монтаж лифтовых установок.
10 секция
-
Ведется каменная кладка внутренних перегородок;
-
Завершено устройство кровли монтаж остекления по всем этажам;
-
Ведется монтаж системы водоснабжения и отопления;
-
Ведется монтаж лифтовых установок.
8 и 9 секции
-
Выполнена каменная кладка внутренних перегородок из ПГП;
-
Ведутся монтажные работы по остеклению на всех этажах;
-
Продолжаются работы по кладке фасада;
-
Завершено устройство кровли;
-
Выполняется монтаж внутреннего остекления;
-
Ведется монтаж системы водоснабжения и отопления;
-
Ведется монтаж лифтовых установок.
7 секция
-
Завершено строение монолитных конструкций;
-
Завершена каменная кладка завершен на всех этажах;
-
Ведутся работы по остеклению и внутренней отделки;
-
Ведется монтаж системы водоснабжения и отопления;
-
Ведется монтаж лифтовых установок.
6 секция
- Выполнена каменная кладка на уровне 8 этажа.
5 секция
-
Ведется армирование вертикальных конструкций–14этаж;
-
Выполнена каменная кладка на уровне 6 этажа.
4 секция:
-
Завершено армирование вертикальных конструкций;
-
Выполнена каменная кладка на уровне 6 этажа.
3 секция
-
Завершено армирование вертикальных конструкций;
-
Выполнена каменная кладка на уровне 7 этажа.
2 секция
-
Завершено армирование вертикальных конструкций;
-
Выполнена каменная кладка на уровне 7 этажа.
1 секция
-
Завершено армирование вертикальных конструкций;
-
Выполнена каменная кладка на уровне 4 этаж.
Монтаж вентиляционных систем ЖК продолжаются.
Продолжаются работы по прокладке инженерных сетей на территории ЖК и лифтового оборудования.
Все работы по установке монолитных конструкций паркинга завершены.
