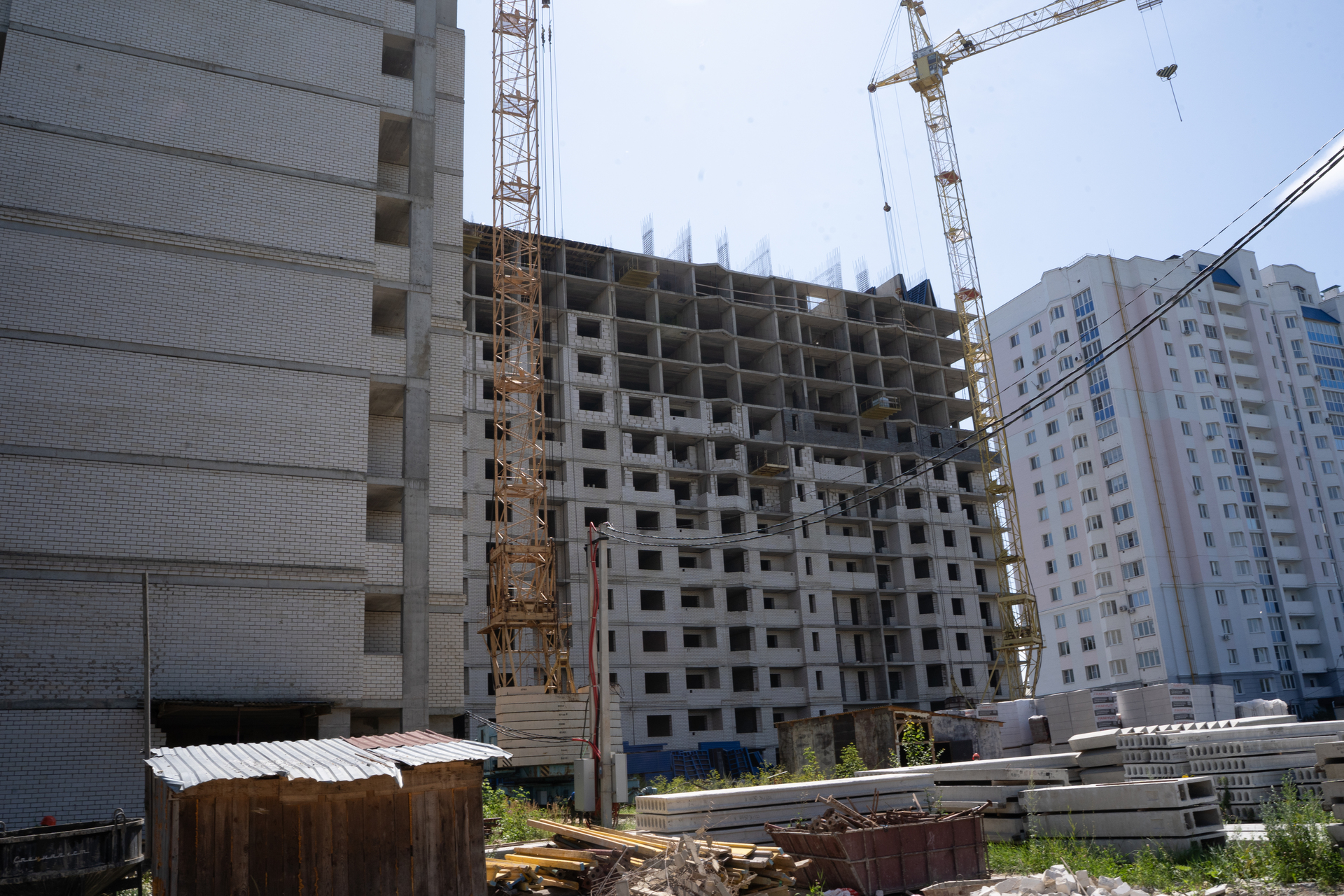

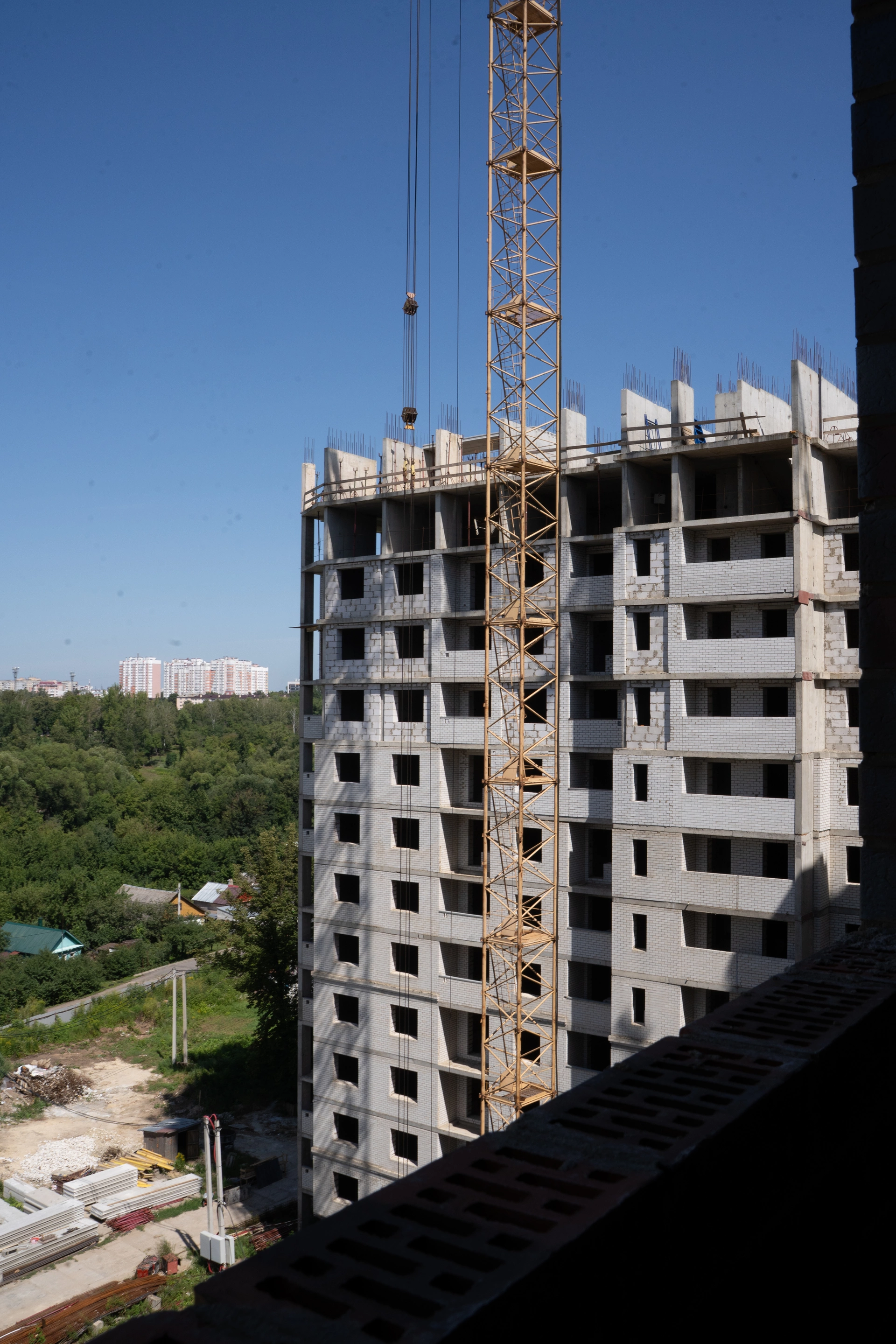

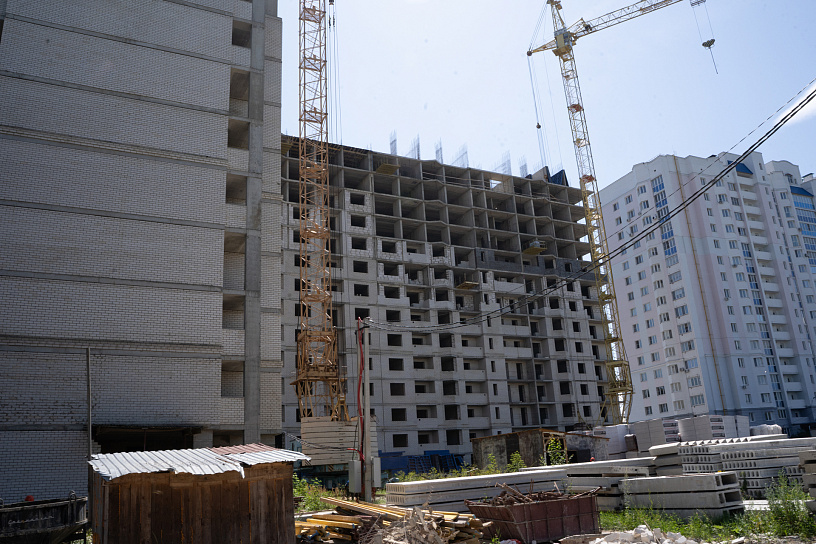

Монолитные работы (общая готовность 75%)
Секция 2:

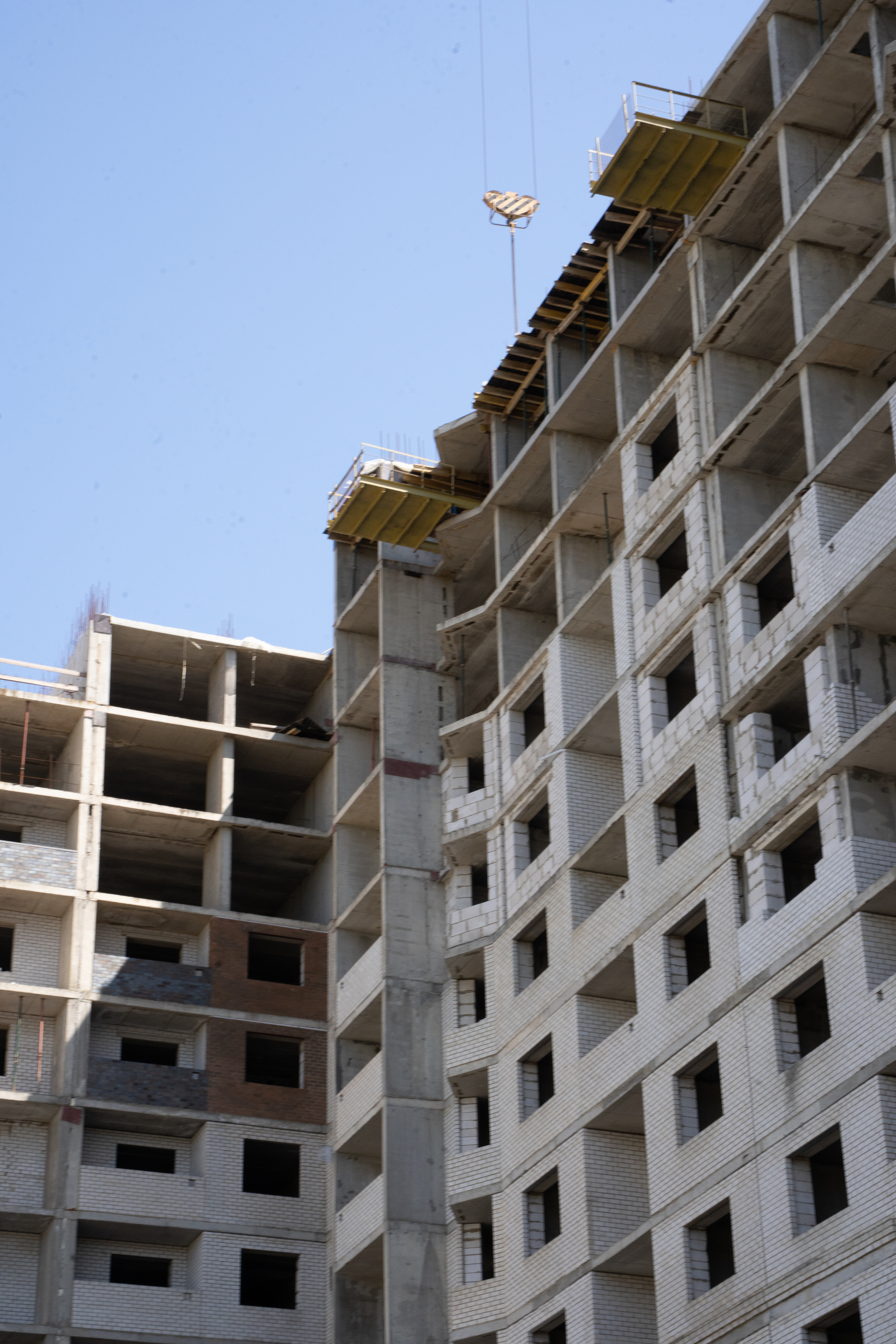

- Бетонирование перекрытия 14-го этажа — 100% завершено
Секция 1:

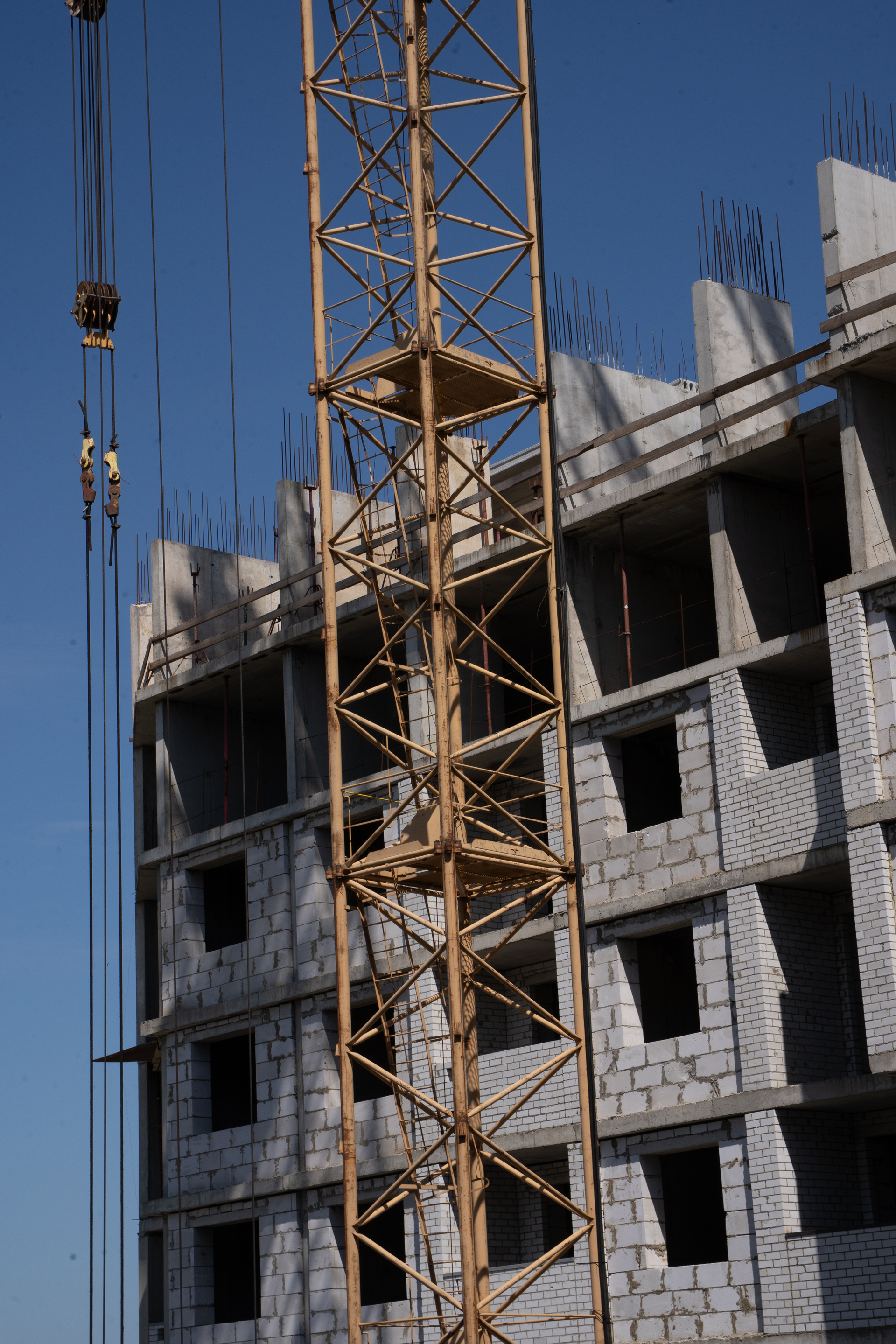

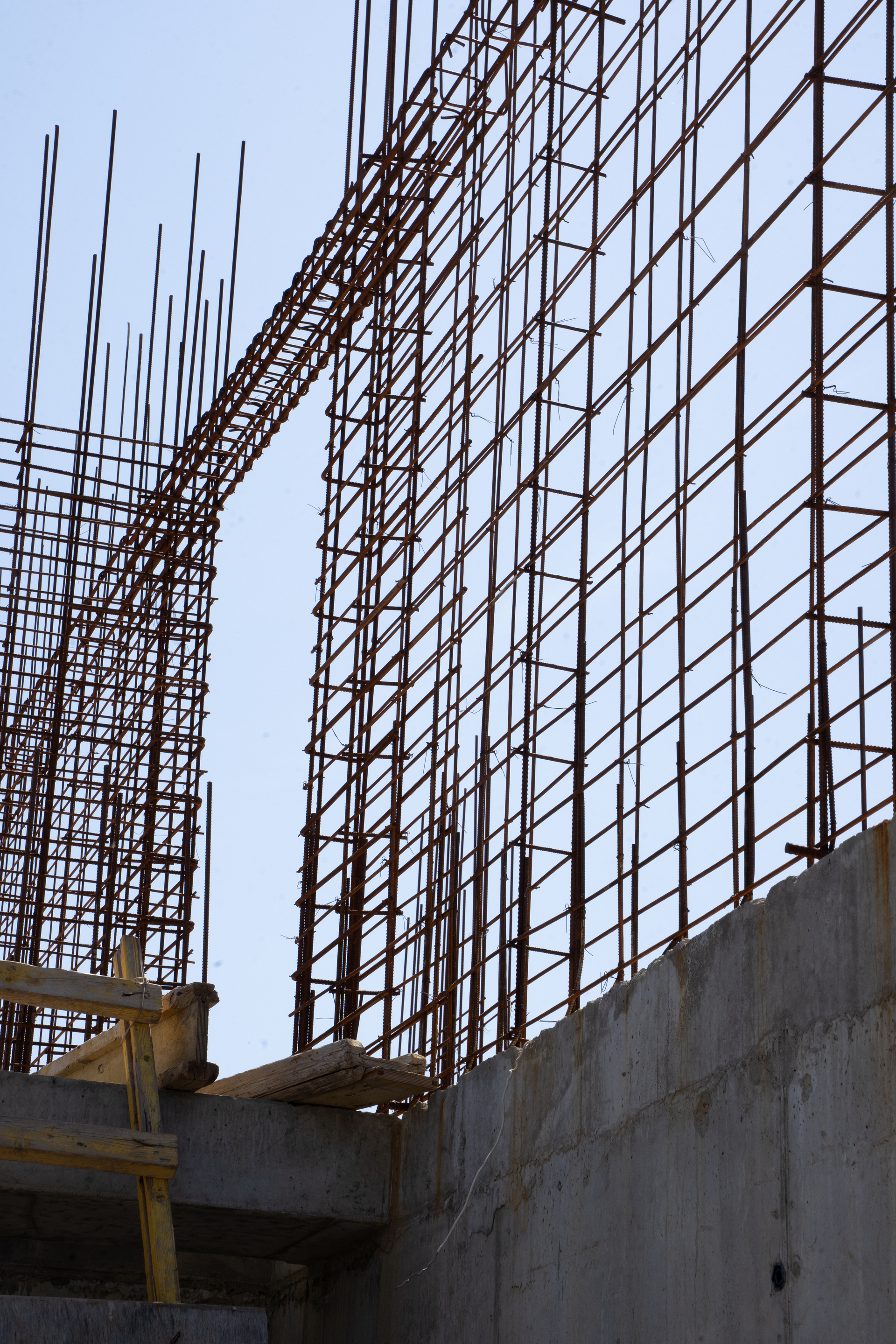

- Монтаж опалубки перекрытия 14-го этажа — 25% (установка стоек)
Фасадные и остекление:
- Установка обрамления лоджий (угловая сталь под витражи):
- Секция 1: выполнено с 2-го по 10-й этаж
Общая готовность по кладочным работам:
- Внутренние стены и перегородки — 50%
- Наружные стены — 55%
