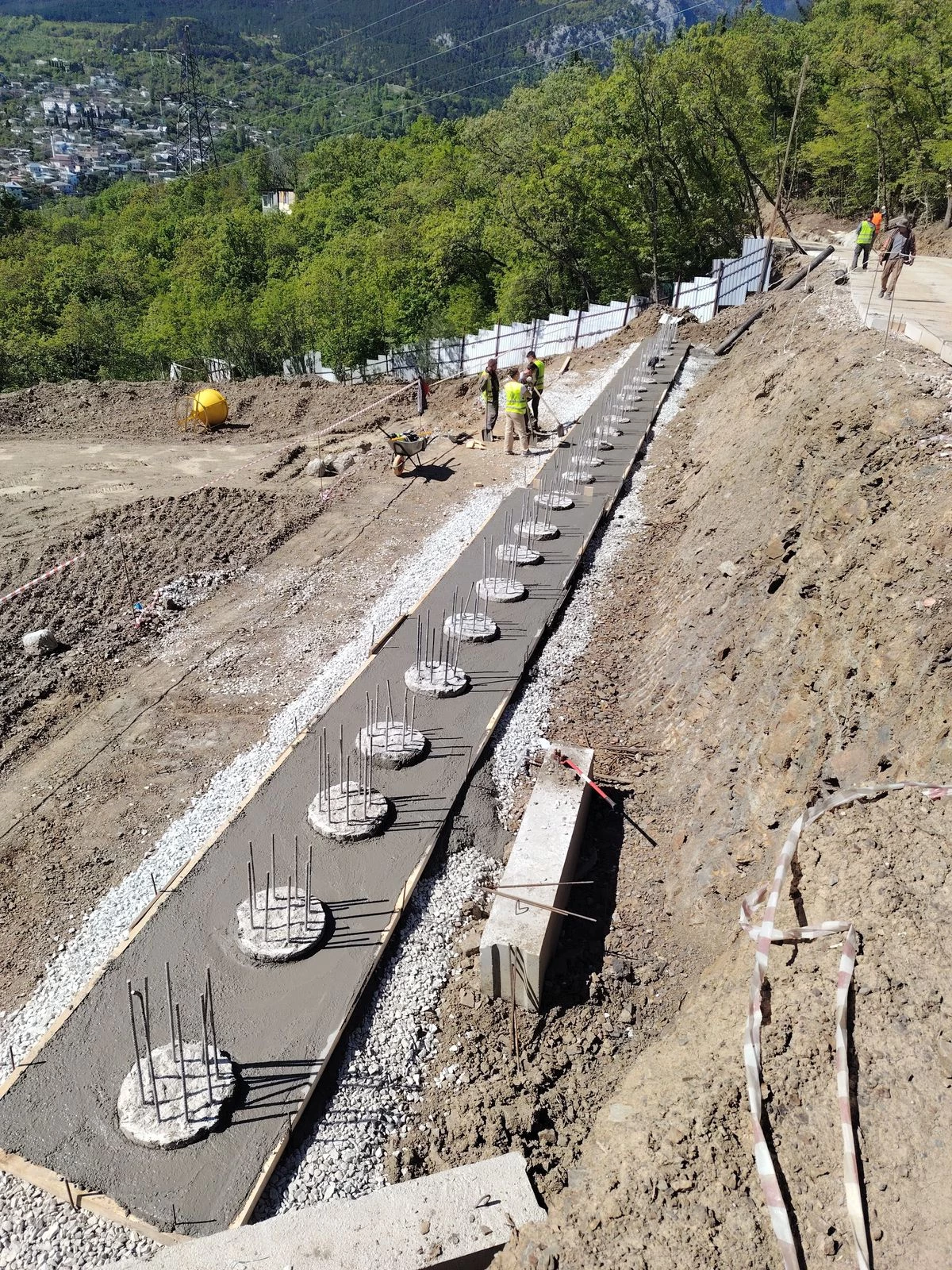

- Выполнены работы по устройству щебеночного и подбетонного основания на ПС-5;
- Выполнены работы по монтажу Армоцеха, начинают работы по армированию балок на ПС-5;
- ПС-1 изготовлено 40 шт. БНС;
- ПС-1 идет засыпка и планировка участка на ПС-1 для продолжения работ;

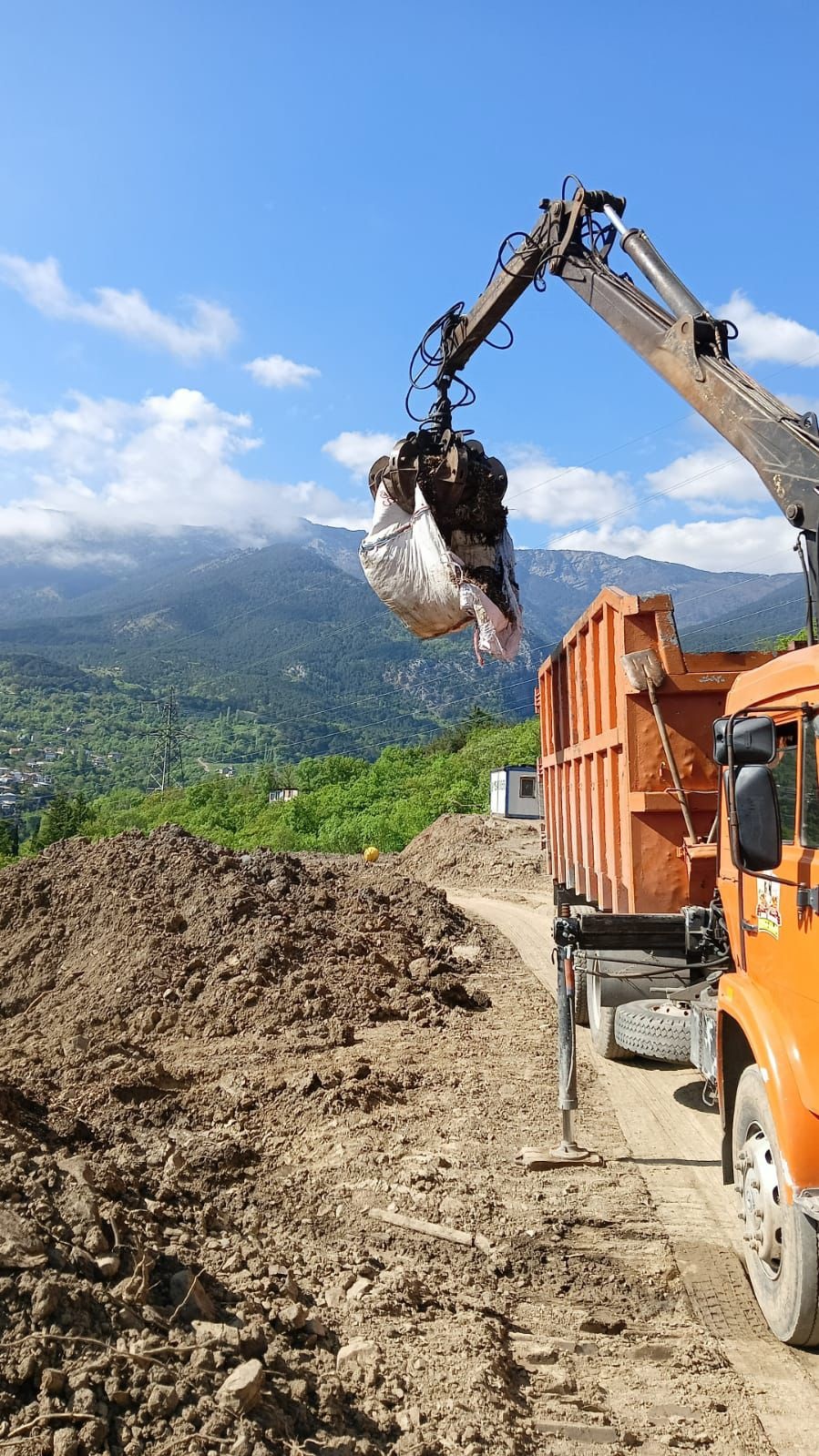

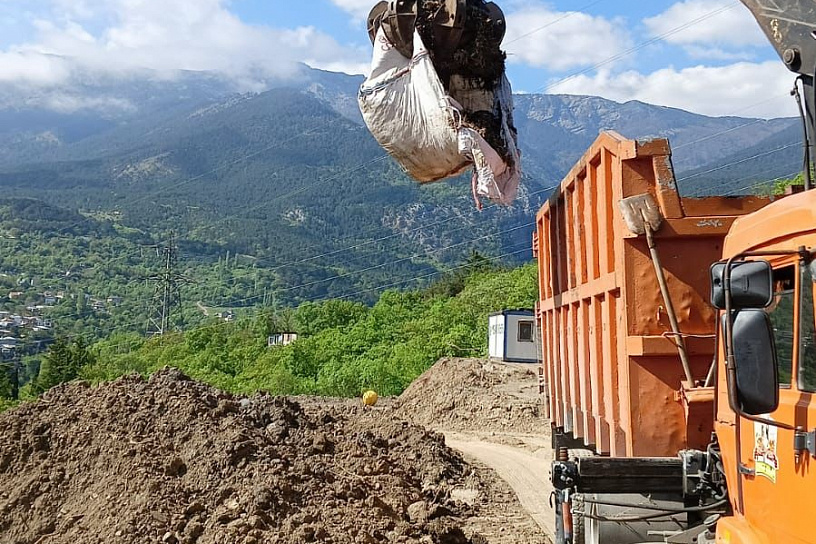

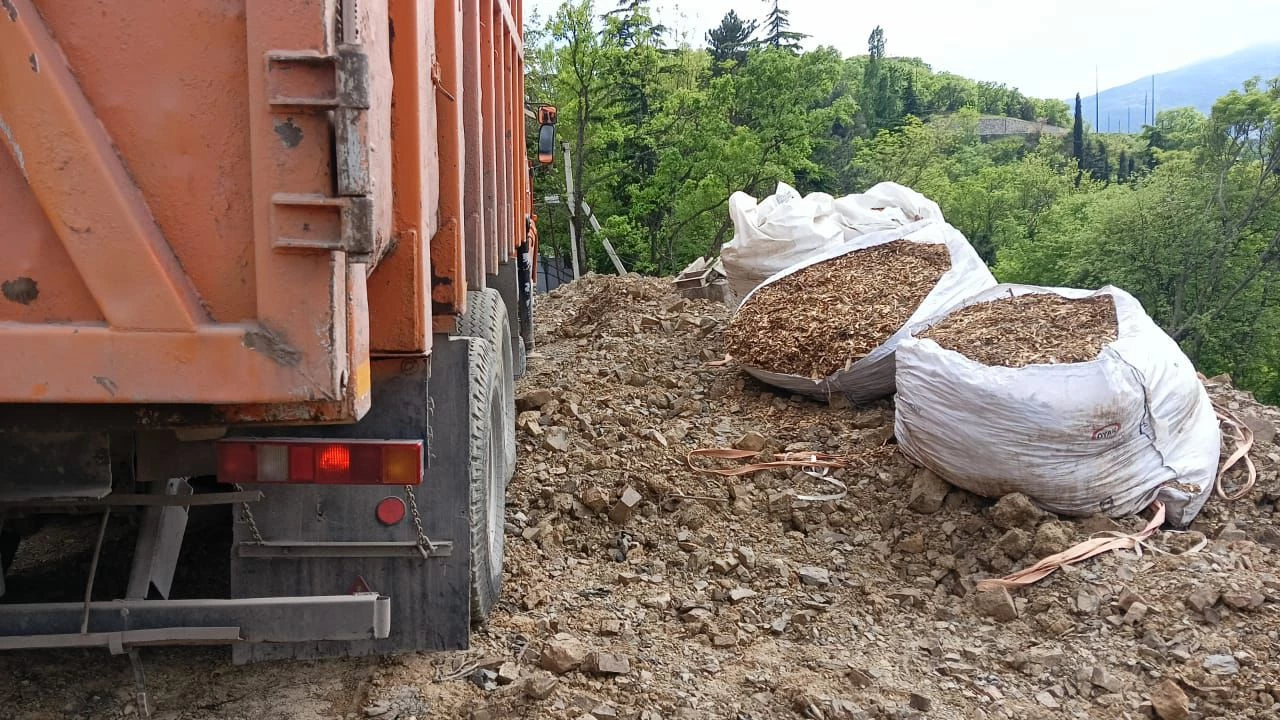

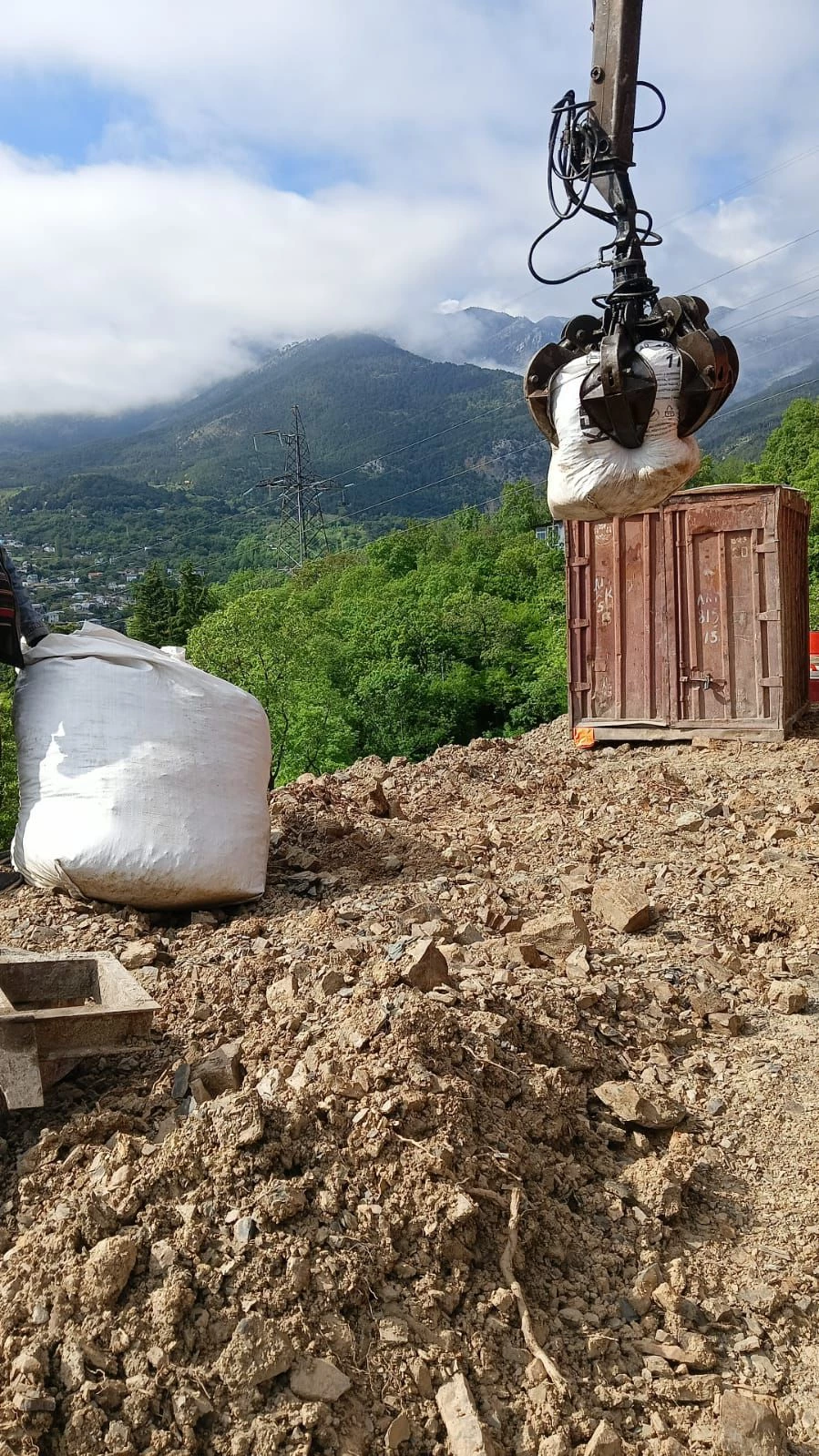

- Вывоз порубочных остатков и щепы(выполнено 90%);
- Заканчивают работу по выносу водопроводных сетей (выполнено 95%)
- Ведутся работы по засыпке траншеи и гидроизоляция камер;
- Ведутся работы по доставке и укладке плит (материал завезен на 75% , работа выполнена на 55-60%).
