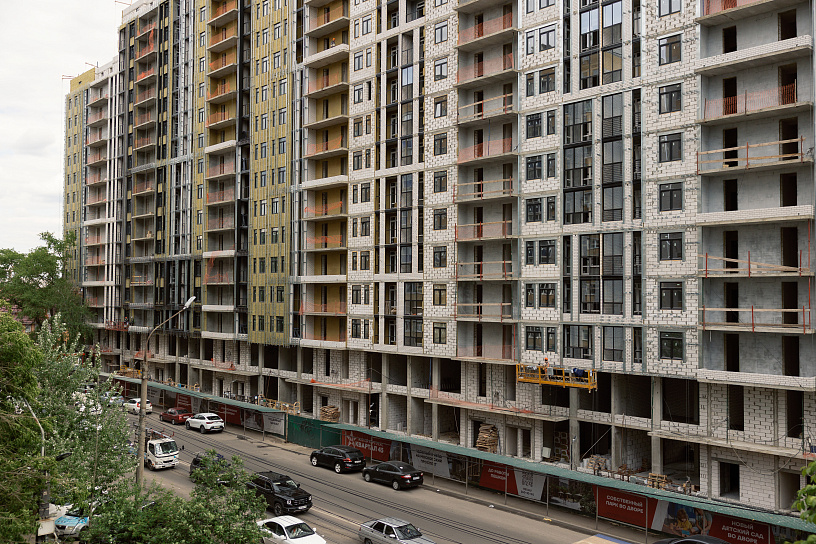

Завершены работы по каменной кладке в секциях 1–4.
В секциях 1–4 продолжается внутренняя отделка: штукатурные работы в квартирах и МОП выполнены на 50%.

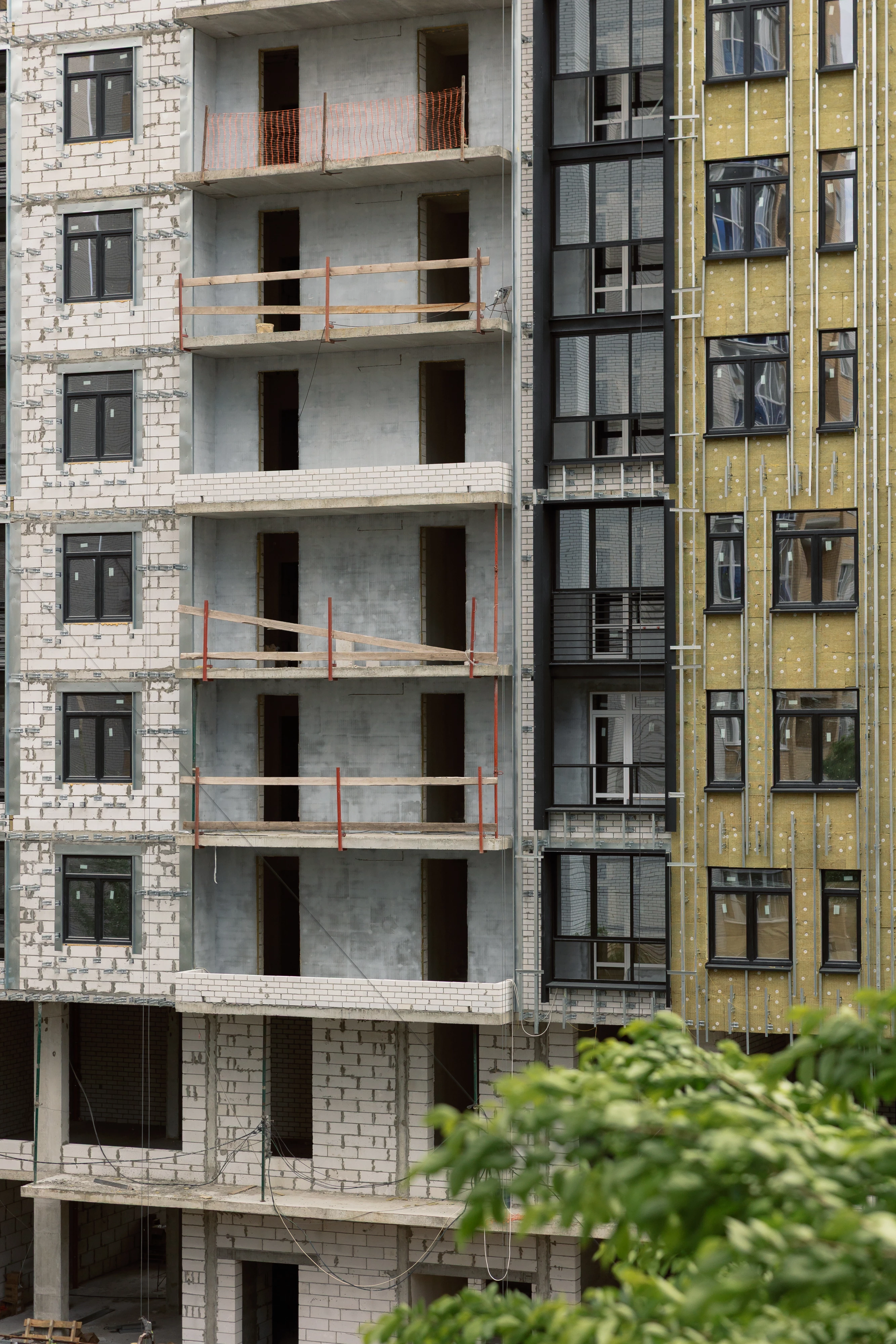

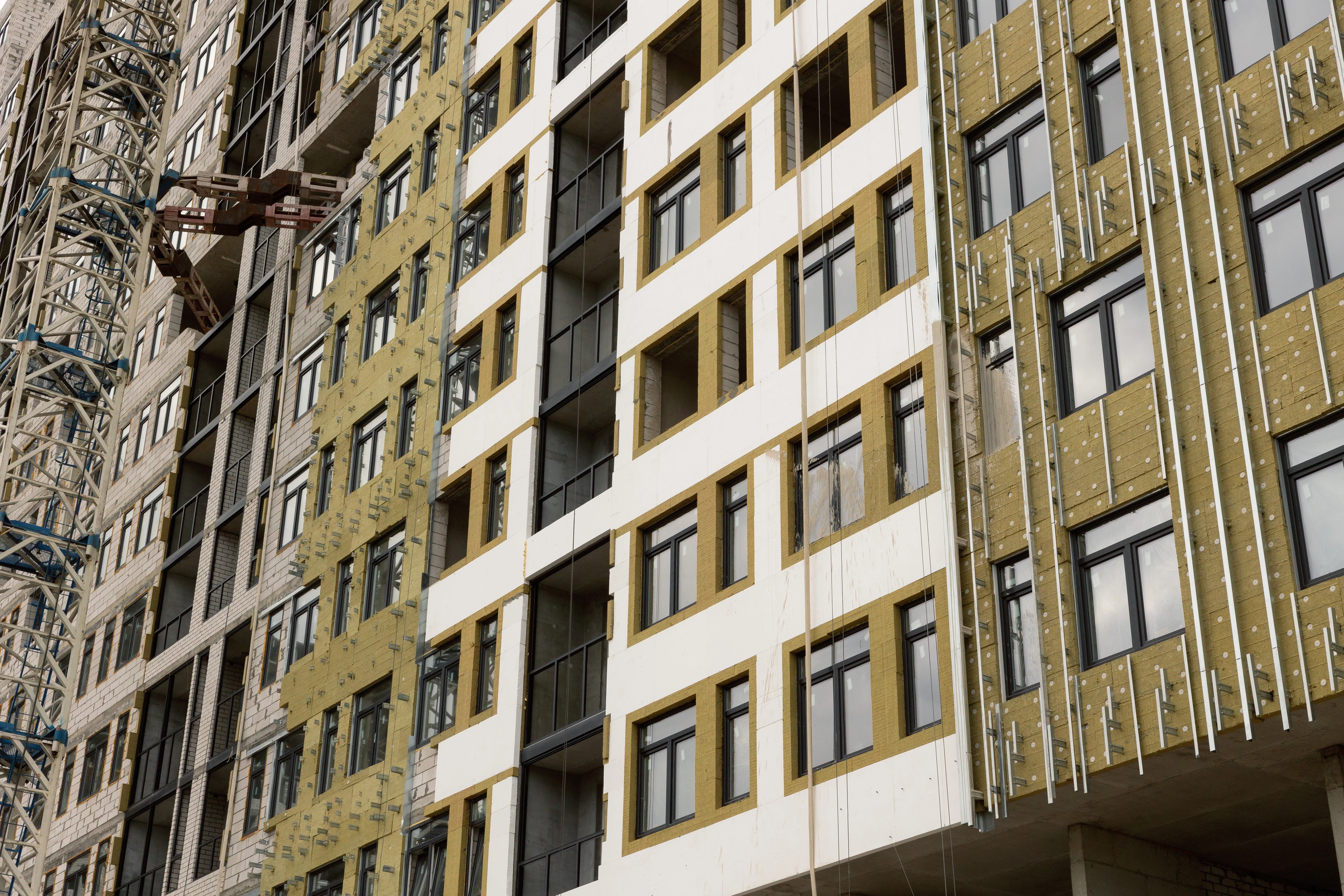

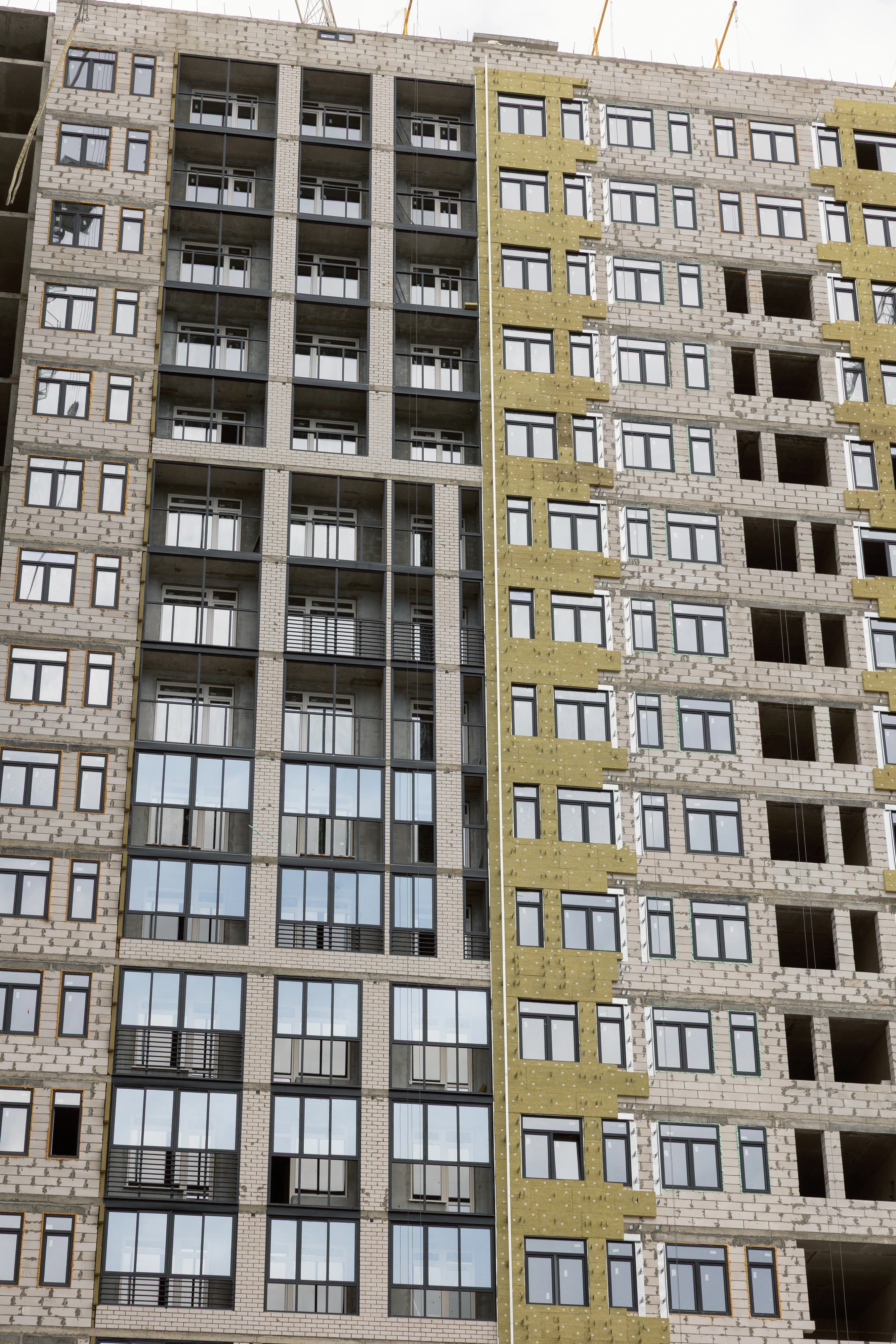

Продолжается устройство вентилируемого фасада.
В секциях 1 и 3 со стороны двора начат монтаж мокрого фасада.
В паркинге завершена обвязка насосной станции.
В секциях 5, 6 и 4 выполнена стяжка пола в квартирах и МОП на 60%.

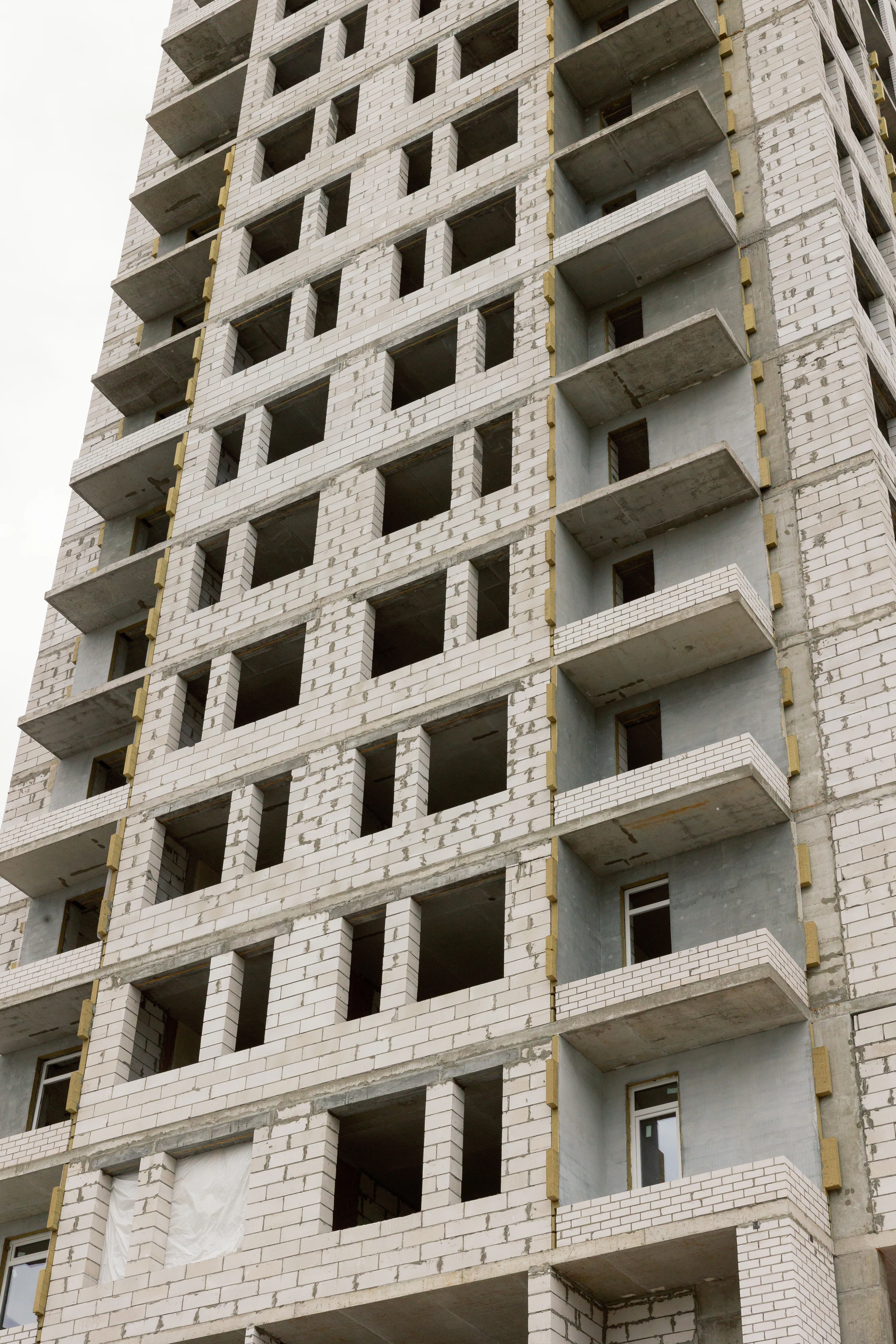

В секциях 7–8 продолжается каменная кладка — работы ведутся на уровне 15-го этажа.
Начат монтаж ПВХ-изделий (окна и балконные блоки) в секциях 7–8.
Во всех секциях (1–8) продолжаются работы по монтажу систем отопления, холодного и горячего водоснабжения, канализации, а также электромонтажные работы.
