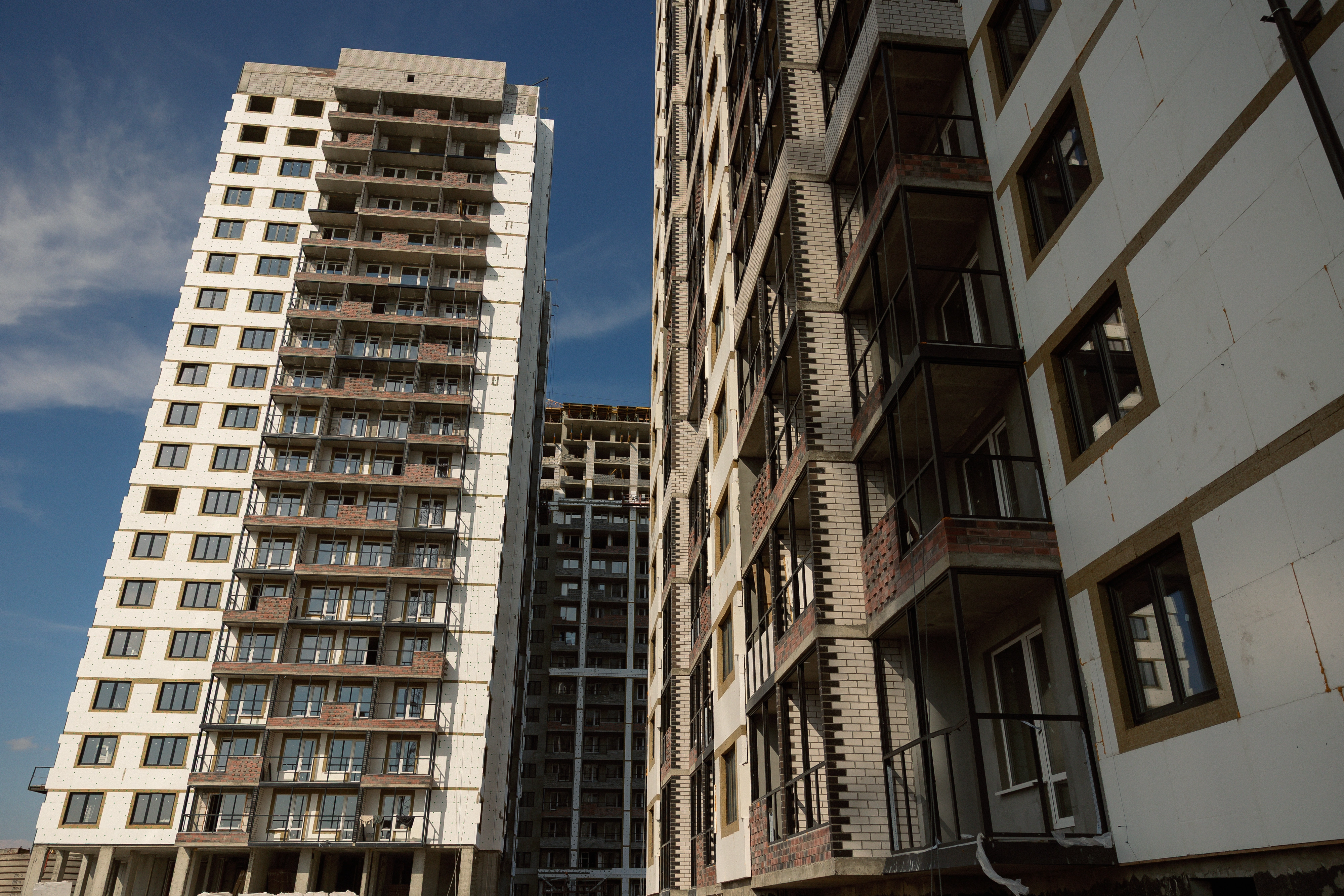

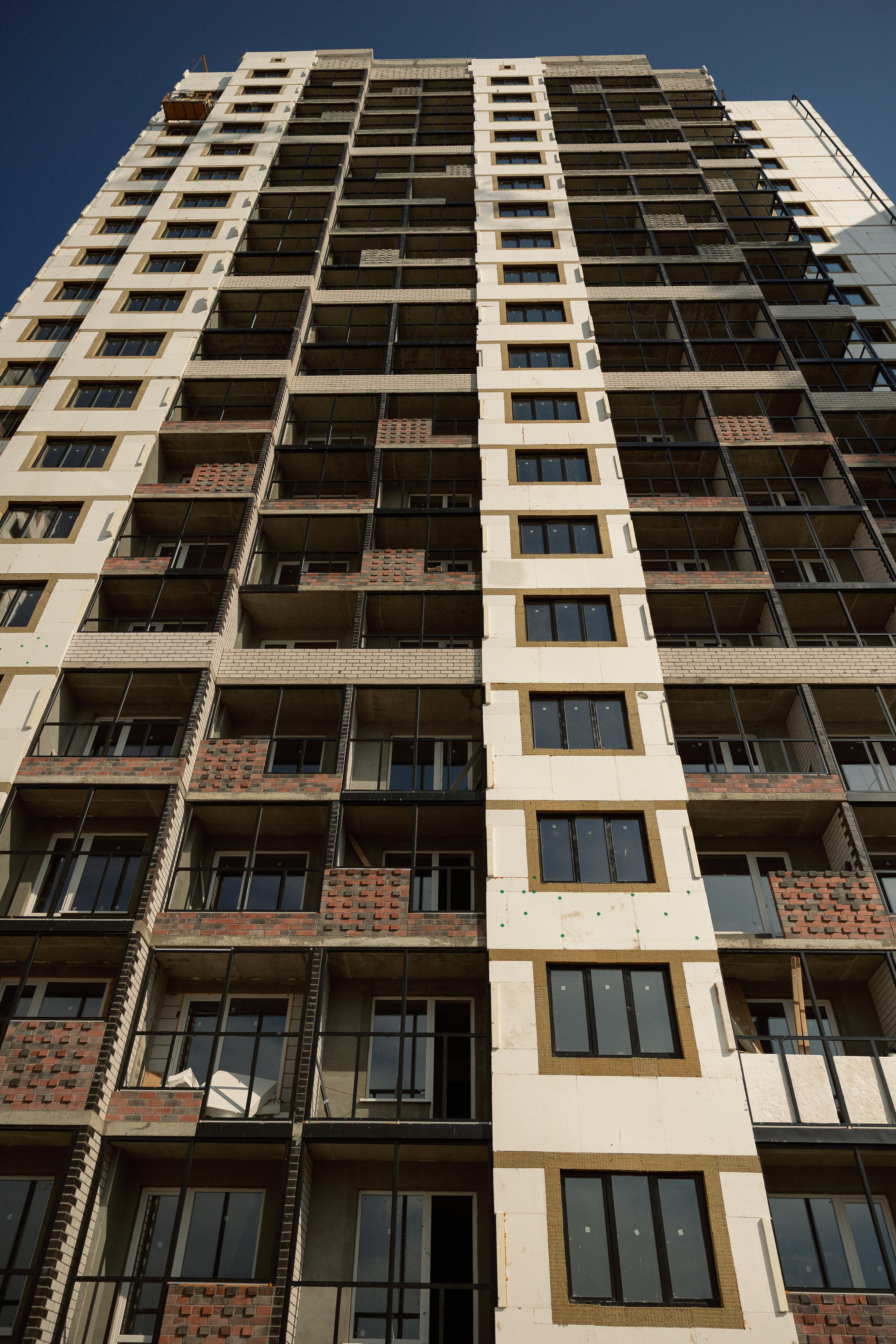

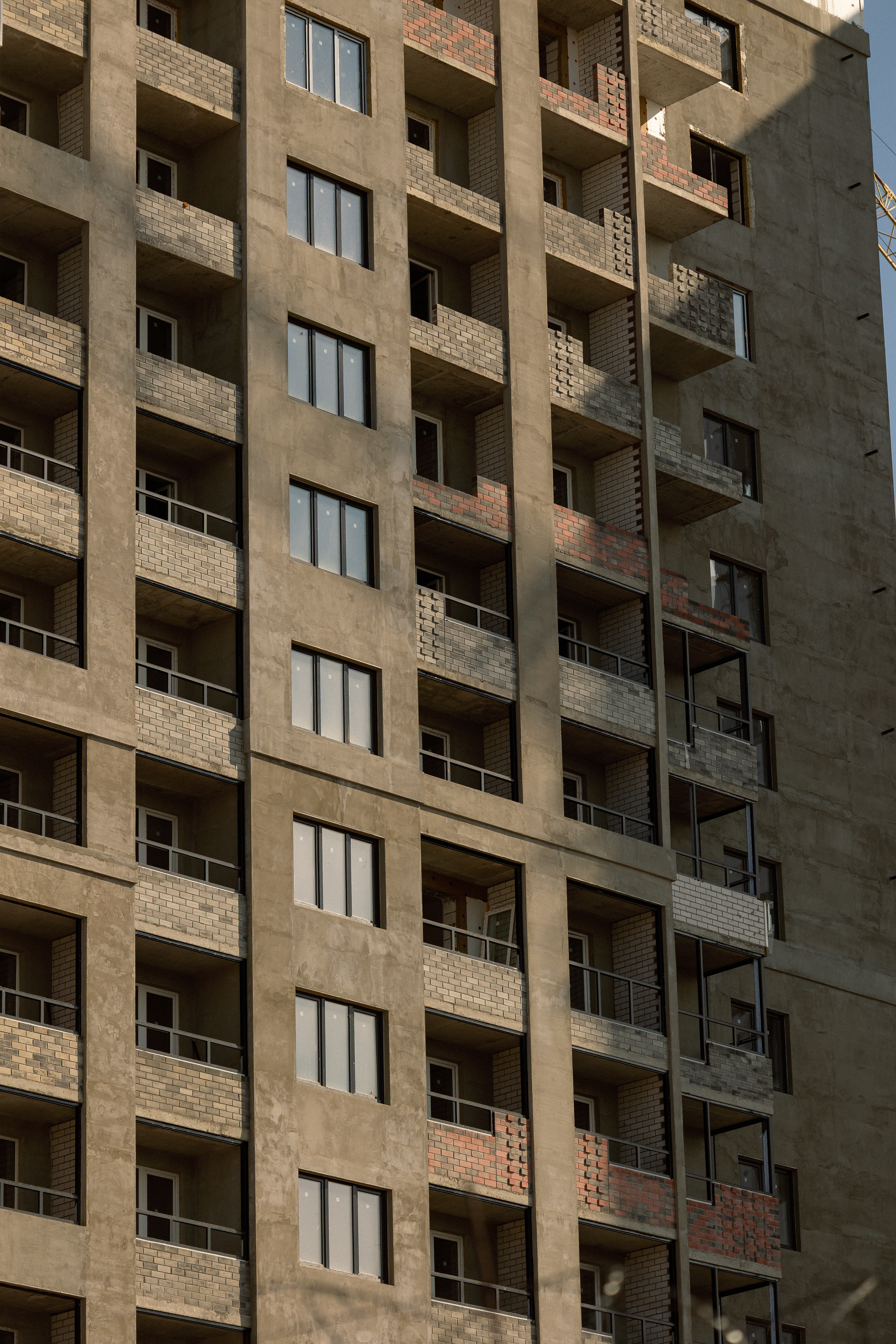

1 позиция:
- Монолит завершен.
- Ведется монтаж межкомнатных перегородок 19 этаж.

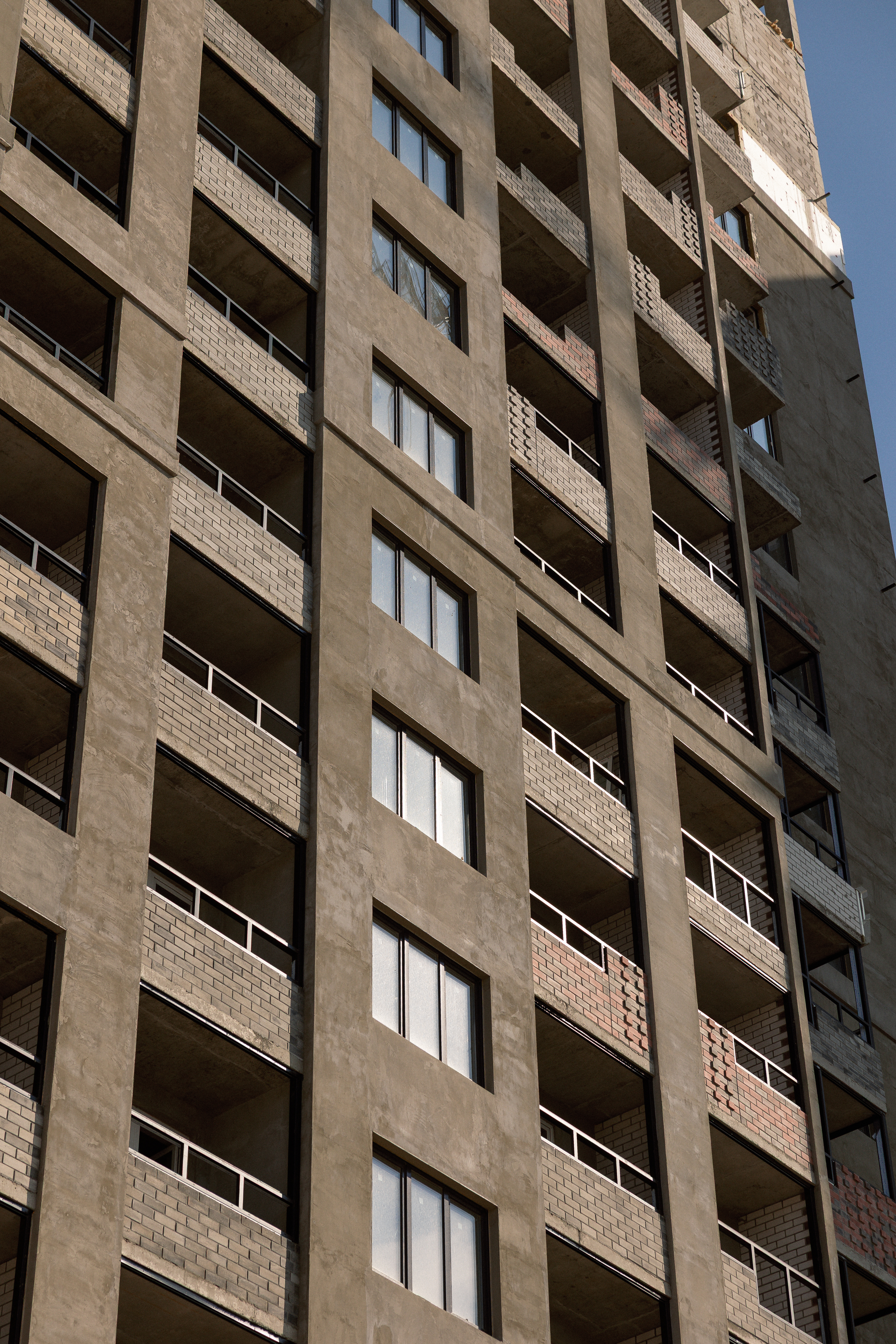

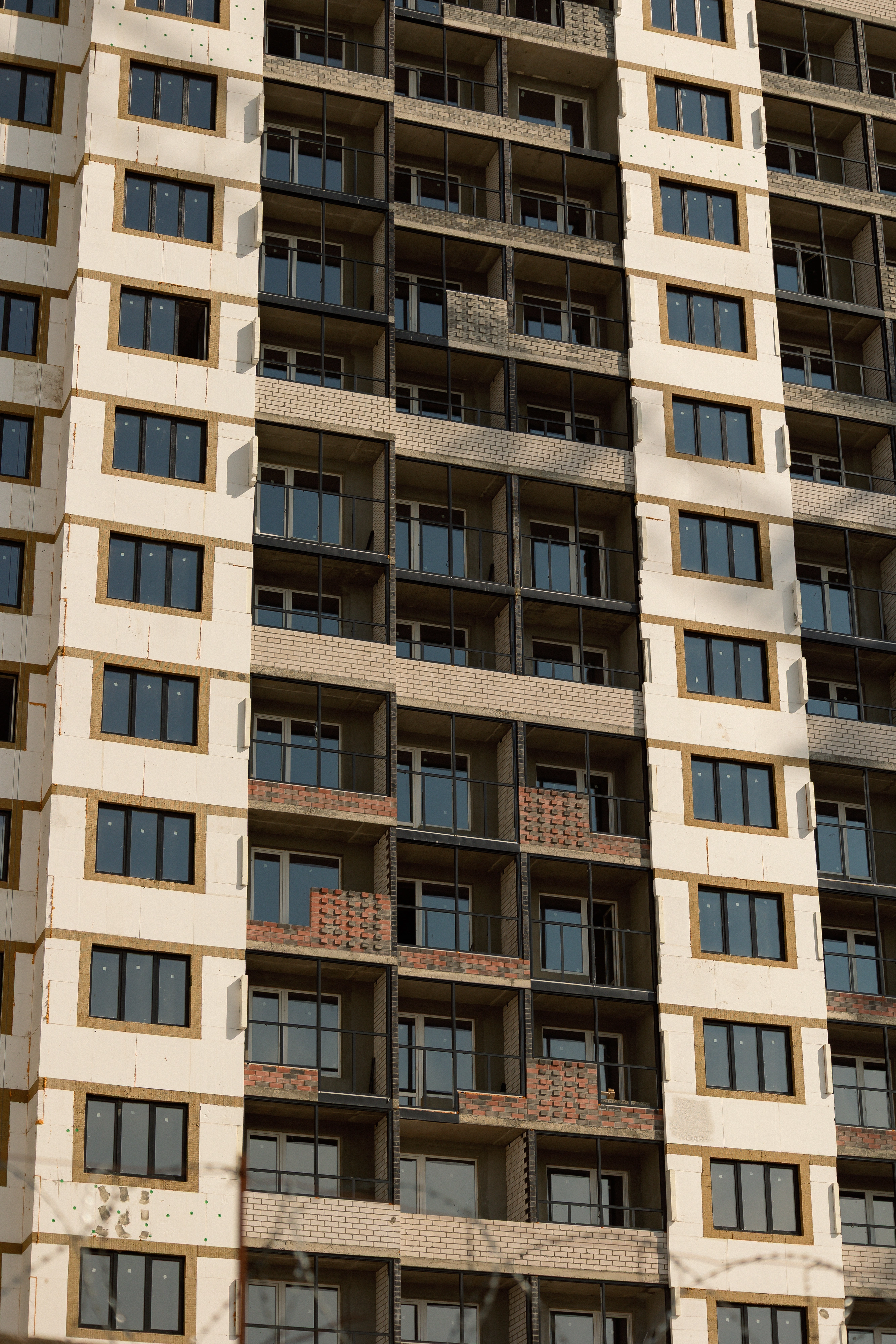

- Готовность монтажа оконных блоков составляет 80%.
- Электромонтажные работы продолжаются, выполнено 71%.
2 позиция:
- Монолит завершен.
- Ведется монтаж межкомнатных перегородок 19 этаж.
- Готовность монтажа оконных блоков составляет 80%.
- Электромонтажные работы продолжаются, выполнено 61%.

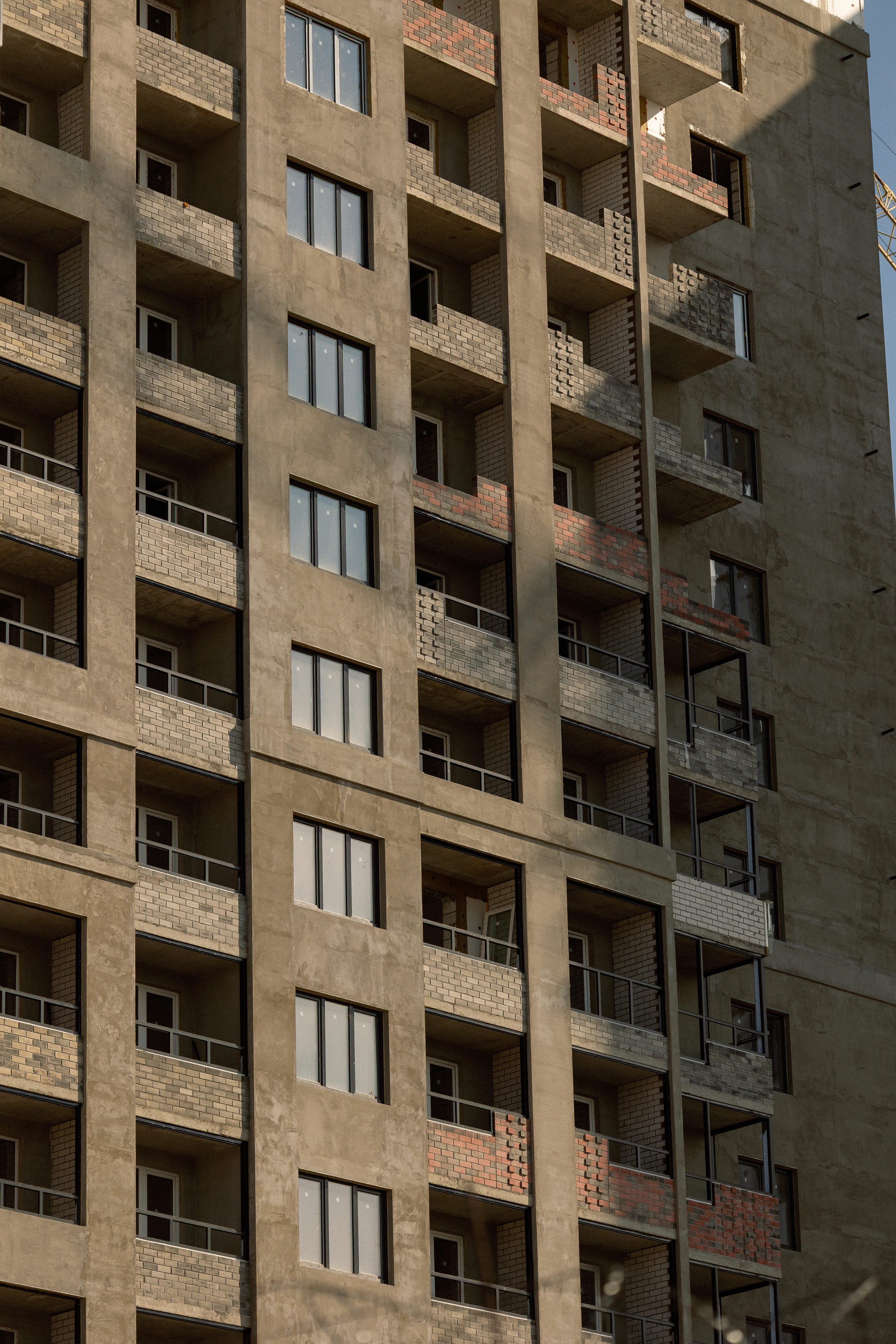

- Сантехнические работы продолжаются, выполнено 60%.
3 позиция:
- Монолит завершен.
- Монтаж межкомнатных перегородок завершен.
- Готовность монтажа оконных блоков составляет 75%.
- Электромонтажные работы продолжаются, выполнено 61%.
- Сантехнические работы выполнены на 60%.
4 позиция:

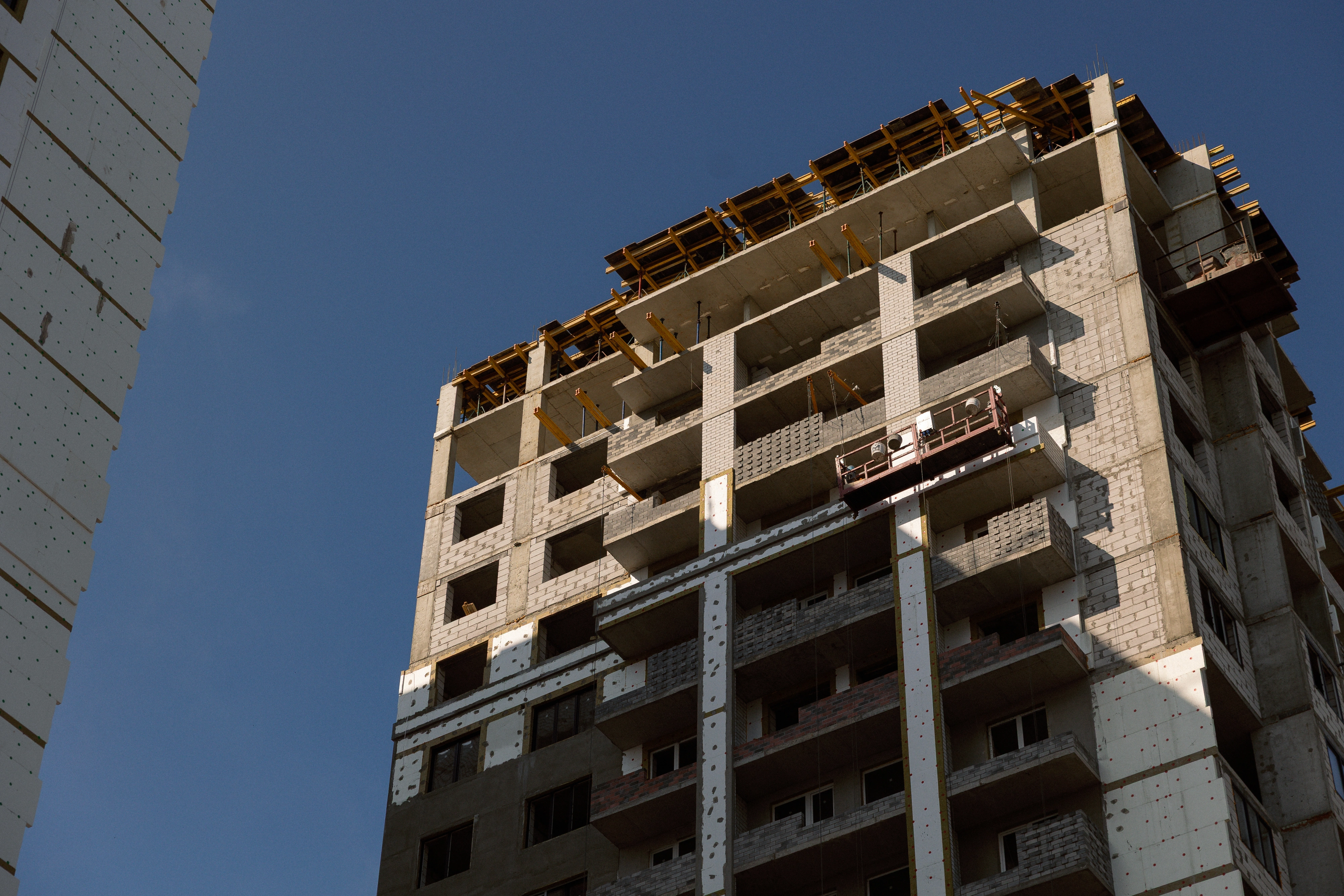

- Монолит завершен.
- Монтаж оконных блоков продолжается, готовность — 75%.

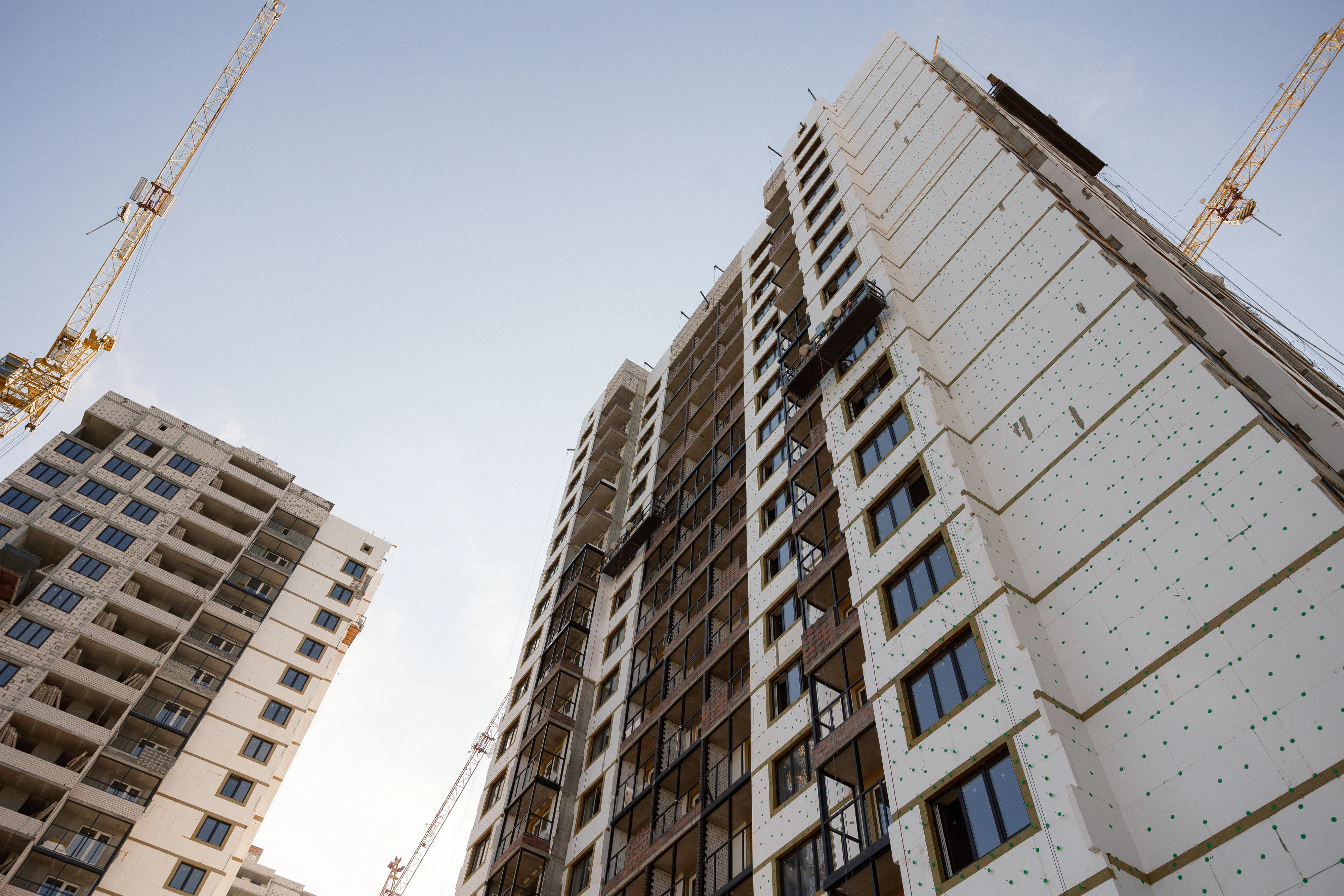

- Завершена кладка стен 18-го этажа, начаты работы на кровле.
