1 позиция:

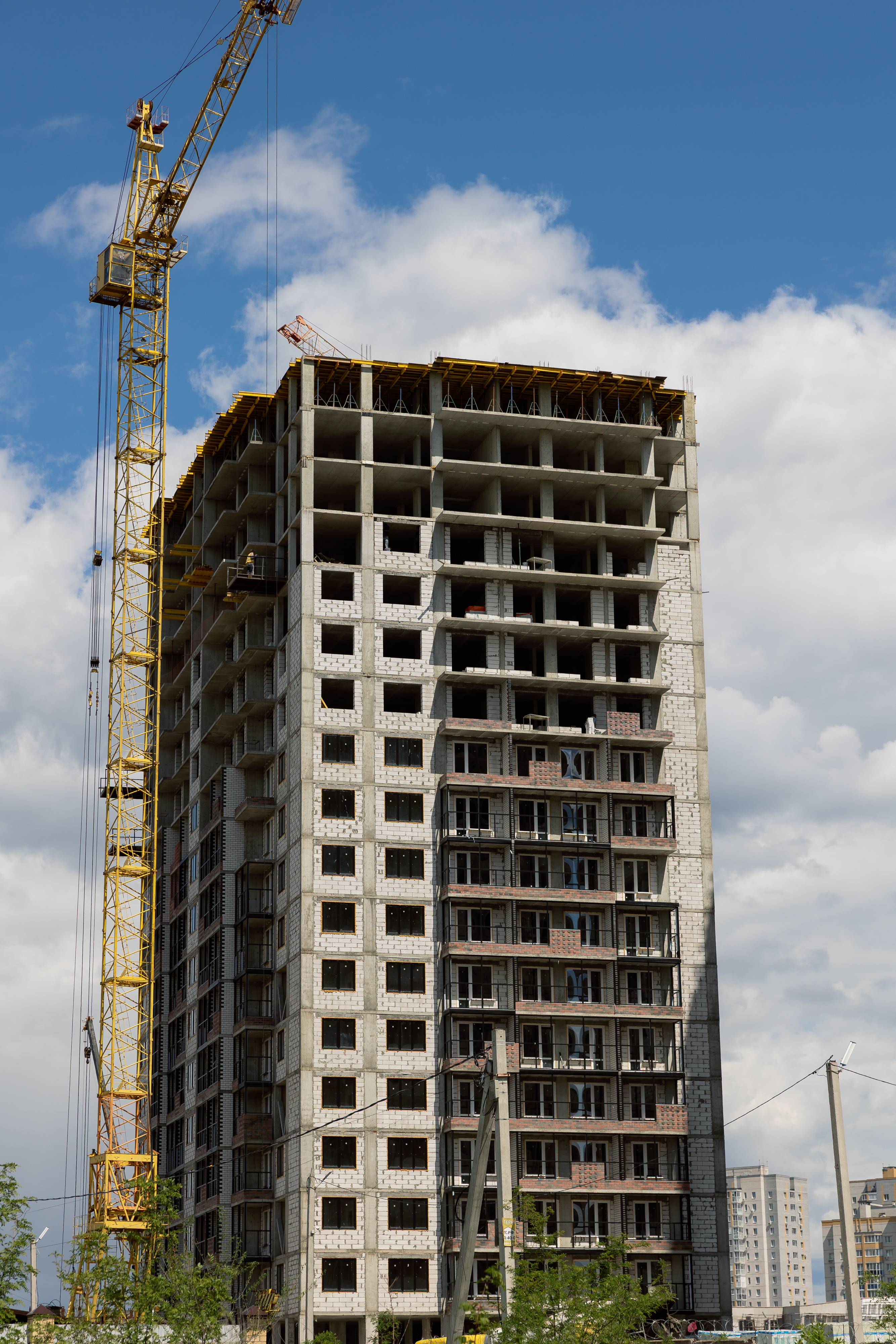

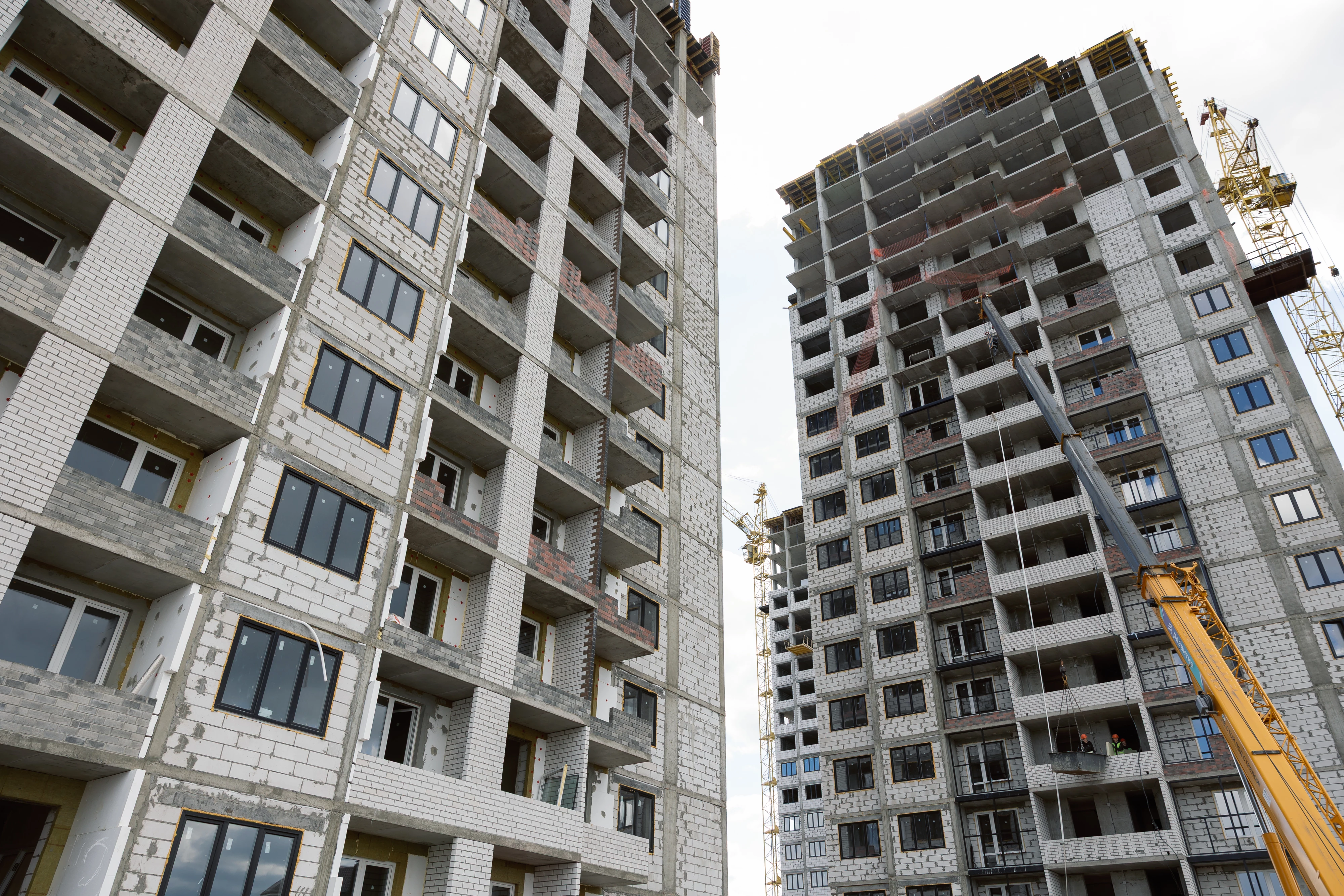

- Завершено формирование вертикальных монолитных конструкций технического этажа, начаты работы по устройству технических надстроек.
- Завершена каменная кладка 14-го этажа, ведутся работы на 15-м.

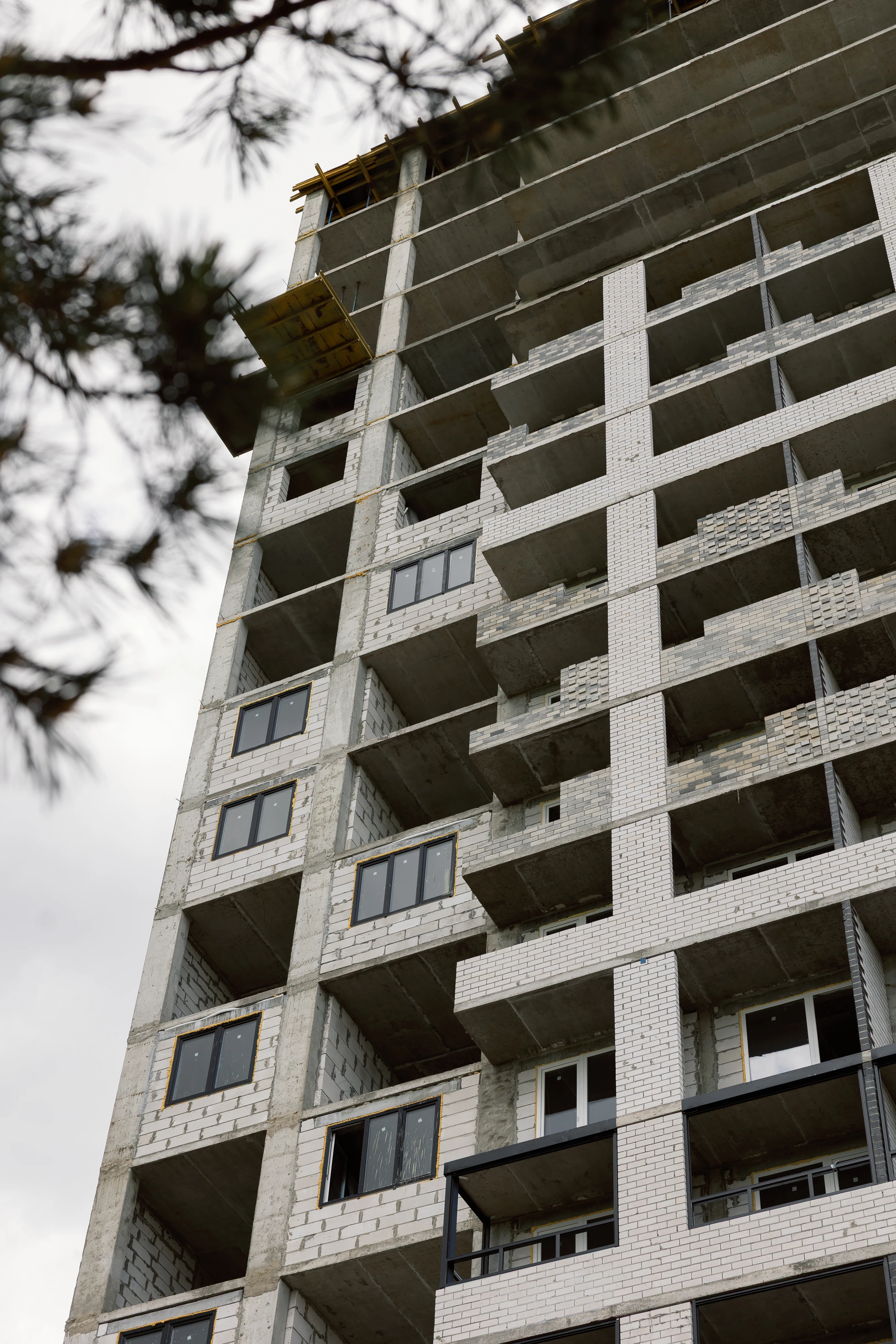

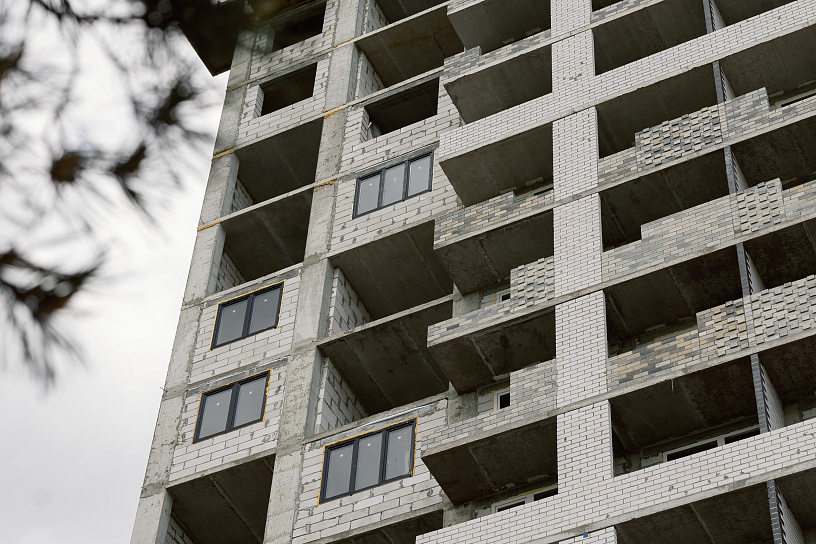

- Готовность монтажа оконных блоков составляет 40%.

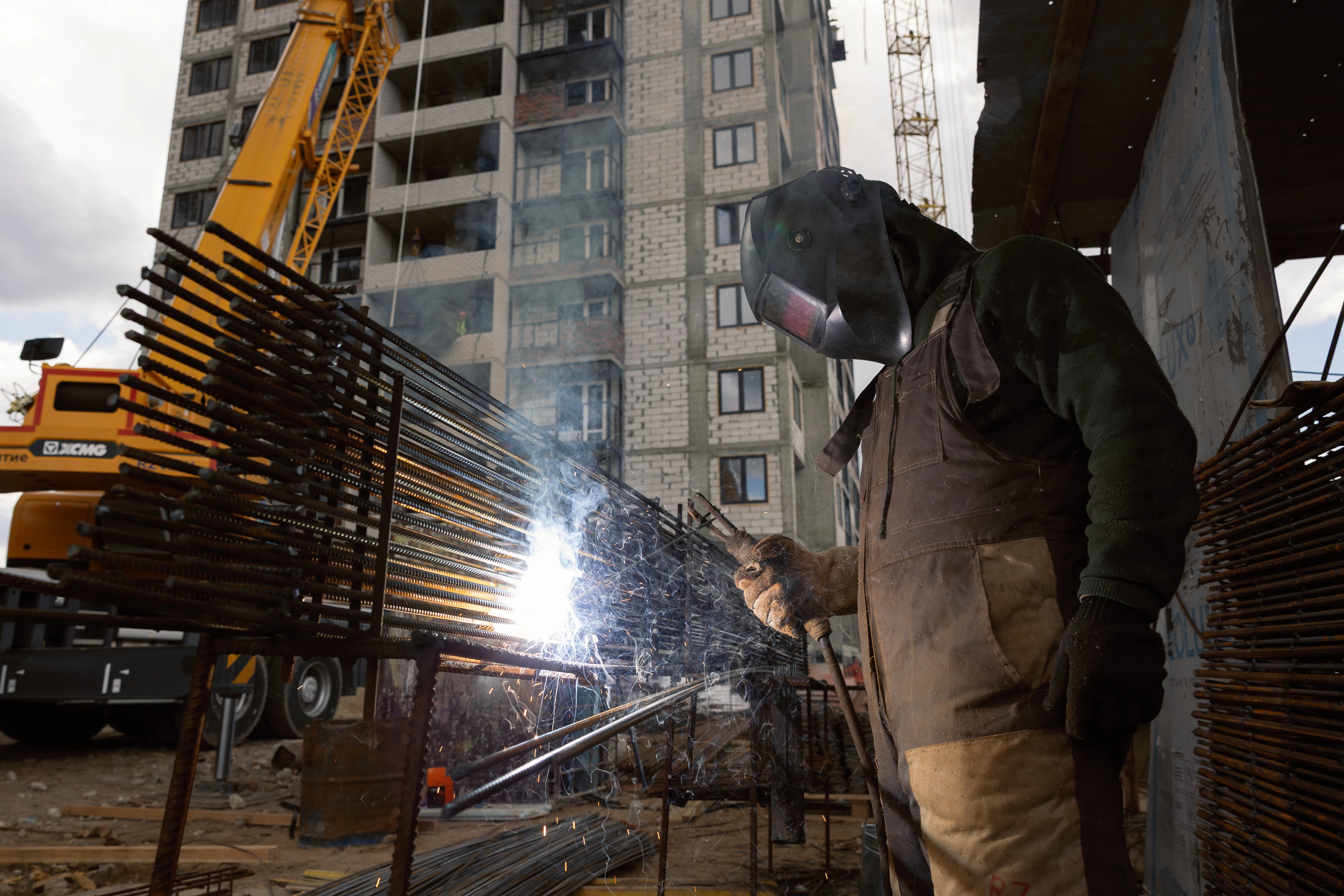

- Электромонтажные работы продолжаются, выполнено 17%.
- Завершено формирование вертикальных конструкций технического этажа. Ведутся работы над плитами покрытия котельной и технических надстроек.
- Завершена каменная кладка 15-го этажа, начаты работы на 16-м.
- Готовность монтажа оконных блоков — 40%.

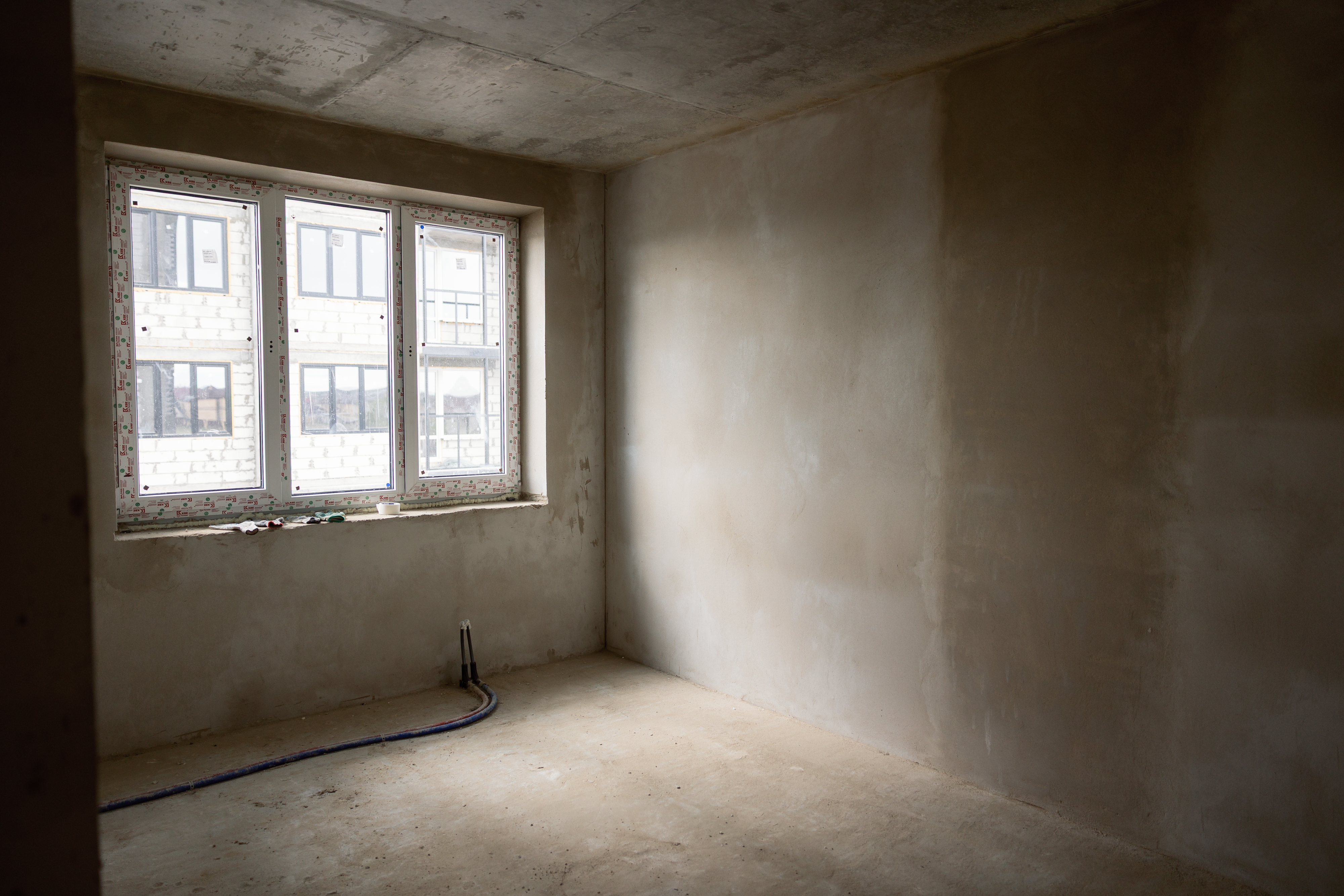

- Сантехнические работы продолжаются, выполнено 30%.
- Выполняется формирование вертикальных монолитных конструкций 18-го этажа.
- Кладка стен продолжается на 13-м этаже.
- Монтаж оконных блоков достиг готовности 40%.
- Сантехнические работы выполнены на 28%.
- Ведётся формирование вертикальных монолитных конструкций 16-го этажа.
- Монтаж оконных блоков продолжается, готовность — 40%.
- Завершена кладка стен 12-го этажа, начаты работы на 13-м.
