Выполняются работы, по устройству входных групп, выполнено 35%.
-
Работы по черновой отделке( выравнивание поверхностей, штукатурка, монтаж ПГП, стяжка пола, выполнено 60%.
-

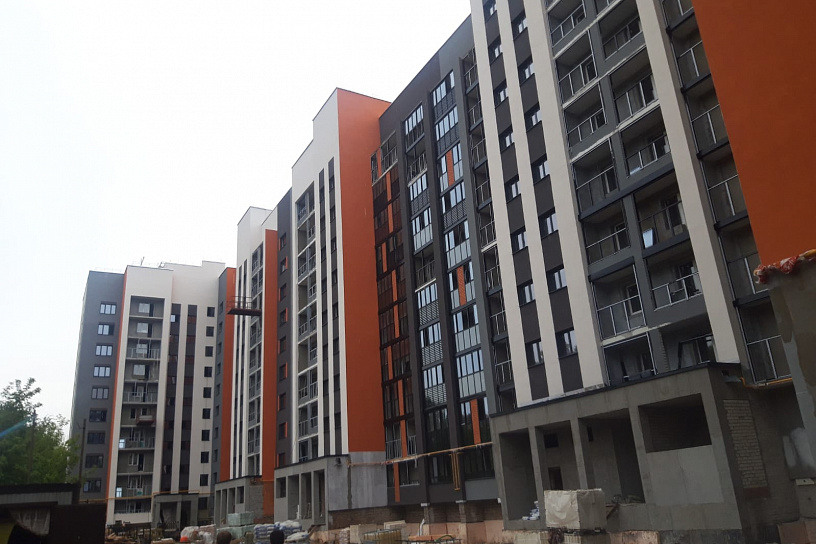

Ведутся работы по монтажу витражных конструкций, выполнено 70%.
-
Выполнены работы по разводке внутренних инженерных сетей: отопление - 100%, канализация - 100%, стояки водоснабжения - 100%.
- Электрика - 65%.
-
Закончены работы по устройству кровли 100%.
-
Ведутся работы по устройству наружных инженерных сетей: канализация 80%, водоснабжение -70%.
-
Проводятся работы по подготовке к благоустройству придомовой территории.
